当前位置: 风电网 » 风电项目 » 正文

国家电投上海电力黑龙江七台河西区风电首台风机并网

日期:2026-01-23    来源:国家电投上海电力  作者:徐浩

国际风力发电网

2026
01/23
11:23
文章二维码

手机扫码看资讯

关键词: 国家电投 风电项目 陆上风电

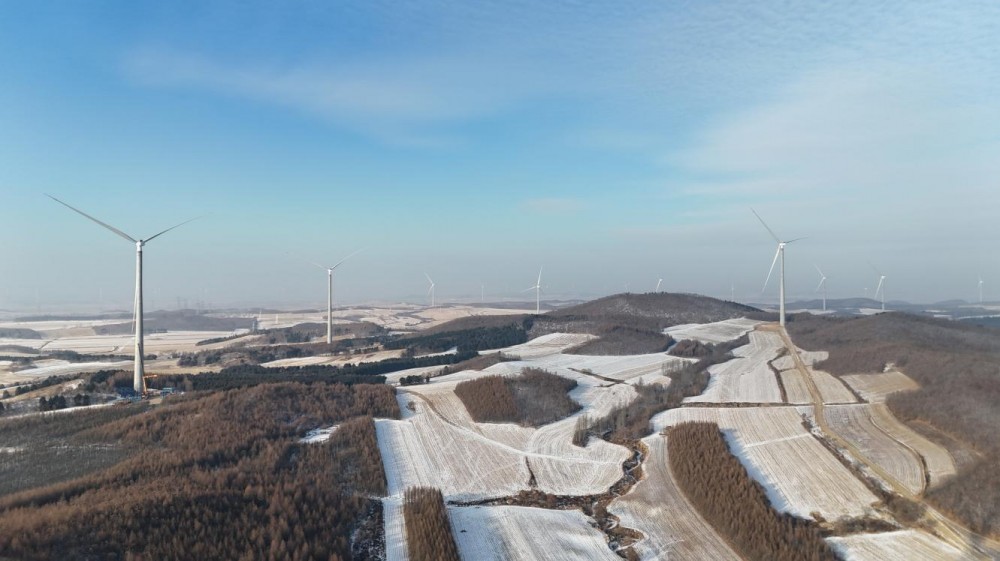

近日,国家电投集团上海电力新能源公司七台河西区风电项目首台风机并网。该项目位于七台河市新兴区,容量为312.5兆瓦,历经13个月建设达成首并目标。项目投运后,预计年发电量可达8.92亿千瓦时,每年可节约标煤近27万吨,减排二氧化碳约70万吨,生态环保成效显著。

项目建设过程中,面临场区规划设计受限、冬季有效施工期短、主机叶片供货持续紧张等多重挑战。为确保项目如期首并,新能源公司统筹内外部资源,明确关键节点方案,全过程把控施工组织与安全质量落实。七台河项目部坚守“安全第一”核心原则,抢抓秋季施工黄金窗口,优化吊装工序,在低温到来前完成混塔吊装这一核心任务,为项目后续推进奠定了坚实基础。另外,该项目还创新采用220吨动臂塔吊,破解了场地受限的施工瓶颈。在设备保障方面,新能源公司物资采购中心全程跟踪叶片生产与物流动态,灵活协调排产计划,保障设备按期到场。
