当前位置: 风电网 » 风电项目 » 正文

“超级风车”转出绿电,中建集团一批风电项目并网发电

日期:2026-01-21    来源:中国建筑

国际风力发电网

2026
01/21
09:04
文章二维码

手机扫码看资讯

关键词: 风电项目 中建集团 风力发电机组

近期,中建集团一批风电项目并网发电,一起来看!

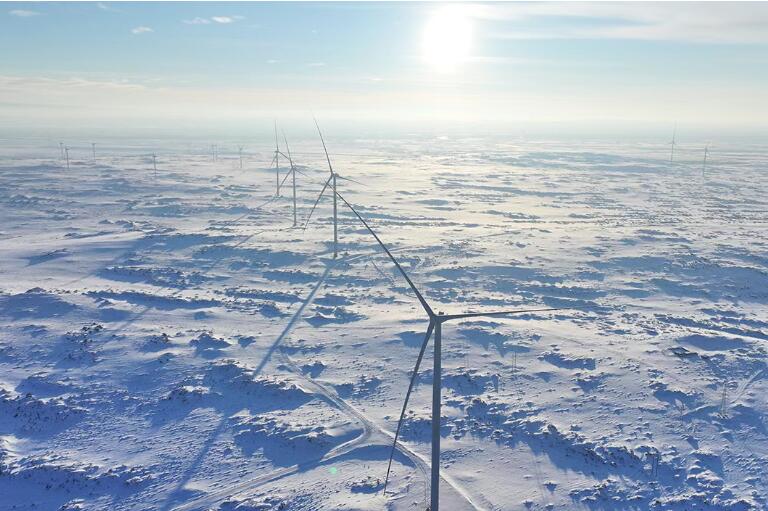

新疆华电天山北麓基地6100兆瓦新能源五标段项目

近日,中建三局承建的“疆电入渝”战略核心配套项目——新疆华电天山北麓基地6100兆瓦新能源五标段项目并网发电。该项目是我国首批“沙戈荒”大基地的外送通道项目,位于新疆哈密巴里坤县,包括55台10兆瓦风力发电机组、200兆瓦光伏、150兆瓦/600兆瓦时化学储能系统及1座220千伏汇集站配套设施,全容量并网发电后每年可新增绿电142.24亿千瓦时,节约标准煤427.72万吨。

项目所属地区地表遍布砾石、戈壁,年均6级以上大风天数超100天,植被覆盖率不足5%,沙尘暴频发。项目团队密切关注潮汐软件预测,通过小型风速仪随时记录风速,实时评估现场风速状况,确保风机组件顺利吊装,最终90天完成55台风机吊装任务。

项目为风电、光伏同场项目,为降低大风天气对光伏支架的影响,项目团队选用高强度钢材,配合“夹心”搭建方式,即使狂风大作也“不动如山”,同时在组件与支架连接处采用铝合金压块,确保光伏板件保持向阳最佳角度。

临沂市郯城县TC-1风电项目

近日,中建八局承建的山东省集中式陆上风电项目——临沂市郯城县TC-1风电项目并网发电,为区域发展注入绿色动能。临沂市郯城县TC-1风电项目总装机容量190兆瓦,配套建设31台风力发电机组、1座220千伏升压站、87公里集电线路及6公里外送线路,是山东省重大实施类项目。

项目综合考虑风向、地形、道路等因素,在366平方公里的场地内,敲定31处风机点位,107天完成约78.7万吨结构运输组装,30天完成升压站全部设备安装。其中,项目风机轮毂安装高度185米,与同类型风机相比也是十足的“大个子”。在施工过程中,项目连续攻克大型设备长途运输、管片生产、高空吊装等系列难题。

面对5000余个塔筒管片的生产任务,项目在60公里外建立临时“卫星工厂”,40天内投产,为“风车搭建”按下“加速键”。项目还通过提前规划叶片“最优运输路径”,新建、改造道路25.4公里,让百米巨大叶片从最远600公里外顺利运抵。在风机吊装过程中,项目根据不同环境科学调整施工方案,较空旷地带采用800吨副主吊进行混塔段吊装。而在池塘、树林环绕的有限空间,项目引进国内先进的风电动臂塔机进行作业,保证毫米级精度的同时,提升工效约30%。

东方电气布尔津100万千瓦风电项目

近日,中建八局承建的东方电气布尔津100万千瓦风电项目、东方电气木垒100万千瓦风电项目——风力发电+储能项目实现全容量并网,全部并网发电后,预计年等效满负荷2200小时,每年可提供清洁电能6亿度。布尔津100万千瓦风电(三、四标)、储能项目位于新疆阿勒泰地区布尔津县,主要建设18台8.35MW机组、1台10MW机组箱变、6回35KV28.7km集电线路。木垒100万千瓦风电(一标)、储能项目位于新疆木垒哈萨克自治县东南部,主要建设3台6.7MW大容量机组及箱变、4回35kV20km集电线路。

风机塔筒最高达160米,叶轮直径最长达222米。项目团队深度运用建筑信息模型技术,遵循“一机一图一方案”的准则,对风机吊装实施全流程仿真,并结合现场实际条件,精准规划吊车站位。项目还采用激光定位仪和全站仪,实时监测塔筒垂直度与方位,安排专人实时监测风速风向,保障吊装全过程实时监管,最终圆满完成风机吊装工作。

项目团队还成功攻克新型桁架式支撑结构直立型纯钢桁架塔样机的吊装,以构架塔段替代传统钢塔筒作为底部支撑,采用紧凑的基础设计,简化了结构体系,大幅减少节点连接数量,降低了制造和安装难度,提升结构刚度和稳定性。该桁架塔技术可跨越沟渠等地形障碍,塔底空间保持开放,不影响原有放牧和耕作活动,实现“风电场+农牧业”的协同发展。同时适合低风速区域的风资源特点,有效提升年发电小时数,为低风速区域风电资源开发提供了新的解决方案。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
