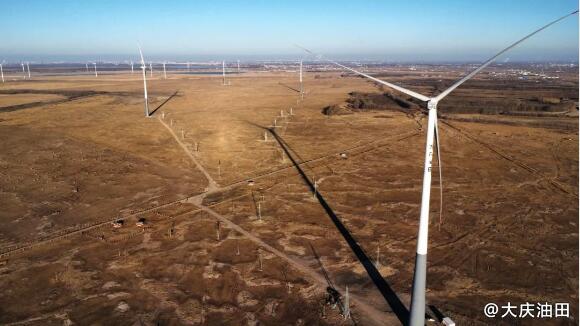

近日
由采油二厂负责建设的
大庆油田南五110千伏变电站
分散式风电工程
并网发电
该项目是
中国石油首个钢混塔架风电项目
创下中国石油单机容量最大
高度最高、叶片直径最大
3项纪录
总装机容量达31.25兆瓦
预计年发电量达0.9亿千瓦时
年节约标煤2.8万吨
年减排二氧化碳7.15万吨
将为油气生产
源源不断地注入“绿能”

该项目选用5台单机容量
达6.25兆瓦的风力发电机组
风机叶片直径为204米
钢混塔架轮毂高160米
钢混塔架由钢塔段
和45段预制混凝土段共同构成
与传统全钢塔架结构相比
整体刚度更大
结构安全稳定性更高
运维成本更低
兼具良好的经济效益和社会效益

自2024年8月开工建设以来
采油二厂创新沟通机制
多次组织现场勘察
确保流程紧密衔接
组建由技术骨干、施工专家
组成的专业团队
以“精细化管理、标准化施工
常态化管控”为工作原则
将项目目标分解为9个阶段任务
细化为286项具体工作
实现施工全过程闭环管理

在项目建设过程中
面对冬季低温
夏季暴雨等极端天气
项目团队科学调整作业计划
错峰施工、轮转作业
抢工期、保质量

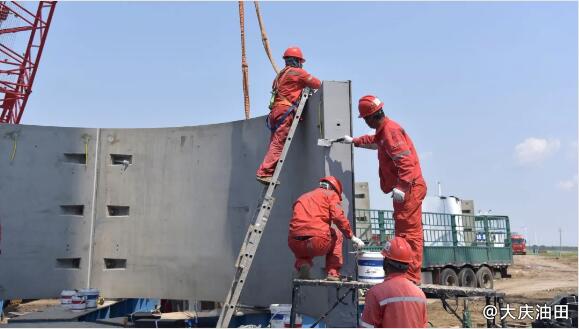

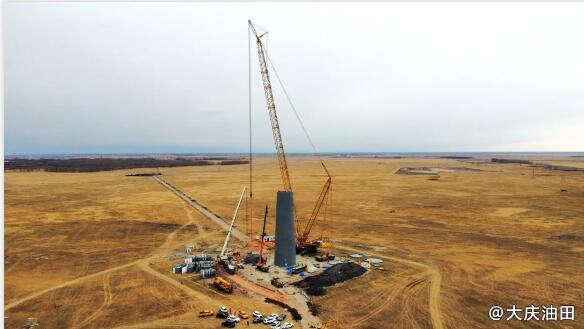

攻克了设备运输、混塔吊装
基础浇筑、铁路穿越等
一系列技术难题
实现了“零安全事故
零质量缺陷”建设目标
为同类混塔风机项目建设
积累了成熟经验
塔架高擎
绿色动能澎湃油田
乘“风”而上
书写能源转型新篇
