辽水集团新能源公司400MW风电项目并网准备就绪

日期:2026-01-09    来源:辽水集团

国际风力发电网

2026
01/09
09:47
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

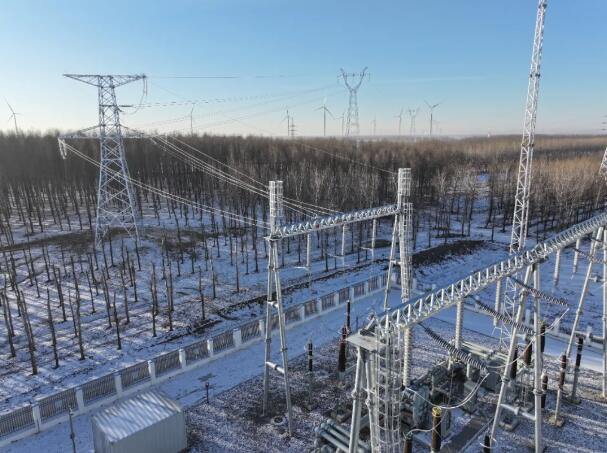

近日,辽水新能彰武400MW风电项目220kV架设线路搭建圆满完成,通过了电网公司建设主管部门和运维部门的联合验收,标志着项目电力外送“主动脉”成功贯通,为项目后续顺利并网奠定了关键基础,集团新能源产业布局取得重要进展。

送出线路全长18.8km,跨越多个乡镇且地势复杂,同时面临征占地协调、路径优化等多重挑战。新能源公司主动担当、积极协同,与国网阜新公司组建专项工作小组,全程跟进送出线路工作进展,通过深入沿线村镇开展调研走访,精准对接群众诉求,高效破解征地难题,协助国网公司解决30余基铁塔征地问题,推动送出线路较原计划提前近11个月完成架设,为并网工作赢得了宝贵时间。

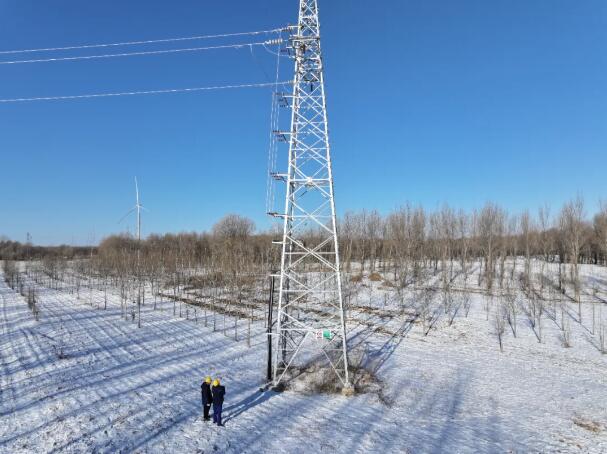

为使项目能够顺利并网,运维团队攻坚克难,顶着严寒天气,以“严细实”作风开展风机、集电线路全域隐患排查,完成16回集电线路、402基铁塔检查及风机箱变绝缘试验、机舱排查,实现“零死角”排查、“零隐患”并网,筑牢安全投运屏障。

目前,项目升压站内一次、二次设备安装调试已提前收官,省地调对点、数据网调试及PMU与省调联调等关键通讯联调工作全部顺利完成,通过了国网辽宁省电力公司各专业验收,取得了省电力工程质量监督中心站印发的并网验收意见书。当前项目已进入最后冲刺阶段,等待电网公司下发投运计划,即可正式实现并网,对拉动地方经济、完善区域电网结构具有重要意义。

作为集团深耕绿色能源领域的重要载体,该项目全容量投运后,预计年发电量可达11.7亿千瓦时,有效替代了传统化石能源的消耗,大幅减少二氧化碳等温室气体排放。下一步,新能源公司将持续与电网部门密切协作,全力以赴做好并网对接各项工作,确保项目顺利投运,以实际行动书写绿色低碳发展新篇章,助力 “双碳”目标实现!


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
