共和公司国家第三批大基地项目并网

日期:2025-12-29    来源:国家能源集团青海公司之声

国际风力发电网

2025
12/29
09:31
文章二维码

手机扫码看资讯

关键词: 风电项目 青海风电项目 风电光伏基地

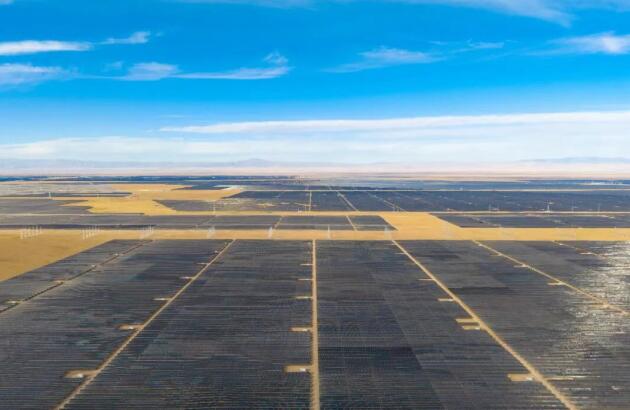

12月28日,国家第三批大型风电光伏基地项目——共和公司国能阿特斯海南100万千瓦源网荷储项目一期425兆瓦光伏项目顺利实现并网发电,较国家第三批大型风电光伏基地项目要求并网时间提前一年完成,为冲刺年底收官交出亮眼答卷。

该项目位于青海省海南藏族自治州共和县铁盖乡铁盖村,所处地区海拔约3000至3250米。项目装机容量为42.5万千瓦,通过17回集电线路接入配套新建的330千伏升压站,以1回长约6公里的330千伏架空线路接入红旗750千伏变电站。项目建成投运后,预计年均发电量约8.6亿千瓦时,年节约标煤约21.41万吨,可有效缓解区域电网调峰压力,增强电网运行的安全性和稳定性,对优化青海省能源结构、推动清洁能源规模化开发、促进地方经济社会可持续发展具有重要意义。

作为高原大型光伏项目,建设面临海拔高、风蚀地貌施工难、有效工期短、极端天气频发、设备调试复杂及交通不便等多重挑战,此前曾遭遇强沙尘暴影响施工。项目团队严格落实各项建设标准,通过优化采购与施工方案、统筹物资调配、强化全流程管控,实现核心设备100%按期进场,各环节安装调试按计划完成,35千伏电缆耐压试验一次性通过,较同类工程缩短工期20%以上。针对送出线路地形复杂问题,团队将大开挖基础调整为灌注桩基础,提升效率的同时减少草地扰动;遭遇极端天气后迅速启动应急预案,排查加固铁塔保障施工;面对冬季施工难题,提前制定专项方案,通过优化混凝土配比、搭设保温棚等措施严控质量,筑牢安全防线,最终确保项目提前一年顺利并网。
