京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目反送电一次成功

日期:2025-12-26    来源:北京京能电力股份有限公司

国际风力发电网

2025
12/26
15:27
文章二维码

手机扫码看资讯

关键词: 京能电力 新能源项目 风电项目

2025年12月26日10时18分,京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目220kV京能赤熔川风电场升压站整套启动一次性成功。标志着项目向实现投产目标又迈出了坚实的一步。

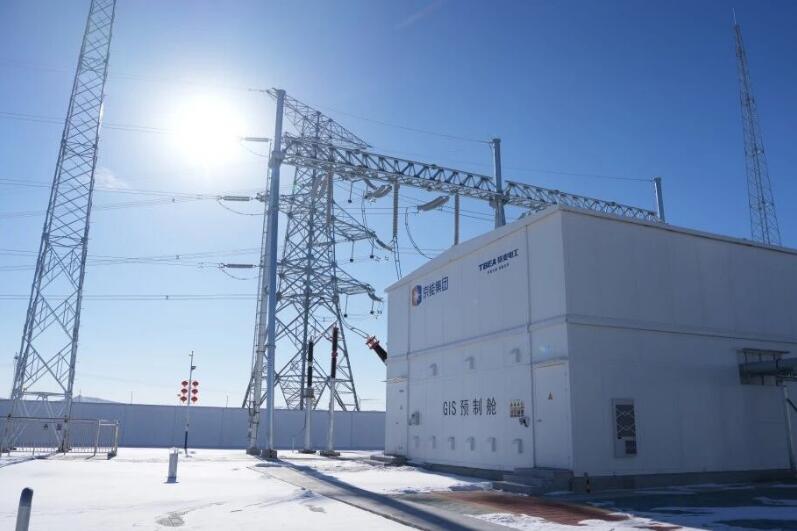

京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目总装机容量为1018MW,新建102台10MW风力发电机组、2座220kV升压站,其中接入赤熔川风电场1号升压站风机总容量518MW,2号升压站接入风机总容量500MW。2号升压站经1回220kV线路接入1号升压站,1号升压站再经1回220KV线路送至苏敦变电站并经蒙西电网消纳。

25日22时,“接调度令,升压站启动工作现在开始”,在试运指挥部的统一协调下,220kV京能赤熔川风电场升压站反送电工作正式开始。试运人员经过连续奋战,顺利完成了220kV、35kV母线、无功补偿装置、接地变、集电线路的受电目标且各受电线路、设备及各仪表、信号指示均准确无误,系统受电正常,运行状态稳定。

这一里程碑时刻的背后,是建设者们的实干担当、生产团队的精耕细作、安全卫士的严阵以待,同心同向、协同发力,用汗水浇灌坚守,用专业筑牢根基,为项目推进铺就了坚实道路。

如今,京能电力蒙西区域火电机组灵活性改造消纳1018MW新能源项目京能赤熔川风电场升压站启动成功。紧随其后,百台风机将迎风转动,源源不断的清洁电力将汇入电网,为蒙西区域清洁能源消纳、能源结构优化升级注入强劲动力,为实现 “双碳” 目标书写京能实干篇章。
