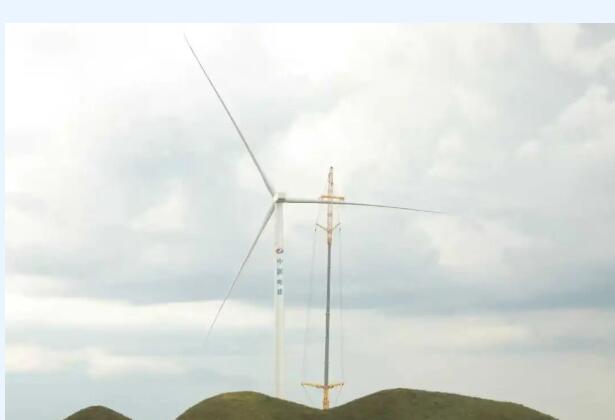

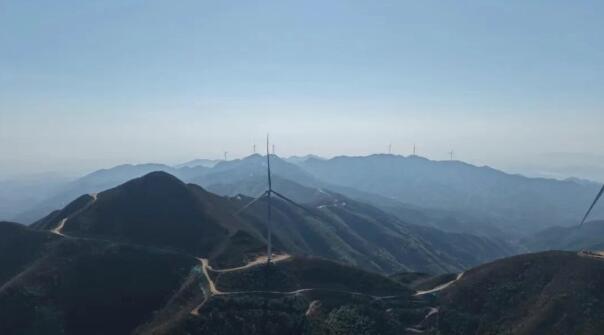

12月19日,在桂阳县北部的泗洲山巅,欧阳海风电场二期项目迎来关键里程碑:10台5兆瓦级风机的吊装任务圆满完成。在英雄故里海拔790米至1290米的陡峭山脊上,崭新挺拔的风机沿20公里山脊线有序排列,宛如一道绿色能源的“钢铁山脉”。吊装作业的顺利完成,标志着这一重点新能源工程建设迈入关键收尾阶段,为项目全容量并网发电奠定了坚实基础,也为桂阳县的绿色发展画卷增添了浓墨重彩的一笔。


项目总装机容量50兆瓦,同步敷设两回35千伏集电线路。所发电力将通过一期升压站接入区域电网,形成稳定、规模的清洁电力供应体系,为地方能源结构转型注入强劲绿色动能。

项目地处亚热带湿润季风气候区,雨雾频繁、地形复杂、植被茂密,生态保护要求高。施工面临吊装作业面狭窄、大部件运输艰难、大风天气导致有效作业窗口期短等多重挑战。项目团队科学策划、精准施策:创新采用“单叶片吊装”工艺,有效延长吊装作业窗口,节约场地,降低了对原始地貌的扰动;在完成三台风机吊装后,及时增配辅助吊机,形成“辅吊协同、主吊攻坚”的高效作业模式,主吊专注风机主体安装,辅吊同步开展部件转运与预处理,施工效率显著提升。建设过程中,项目坚持党建引领,构建高效协同作战体系。项目党支部组建党员骨干攻坚先锋队与专项工作专班,让党旗飘扬在施工一线。技术团队驻场值守,实时监测天气,动态优化吊装方案;一线作业人员身着“黄马甲”,亮明身份、规范操作,确保高空作业安全精准;道路保障团队提前筹划、日夜维护,确保大型设备运输通道畅通、物资供应稳定,为工程顺利推进筑牢后方防线。

欧阳海风电场二期项目于今年9月17日启动首台风机吊装,历时三个月按计划稳步推进,圆满完成了全部吊装任务,其高效安全的建设管理获评郴州市三季度“红旗项目”。下一步,项目团队将全力投入风机调试、集电线路验收及并网前各项准备工作,朝着年底全容量并网发电的目标全力冲刺。
