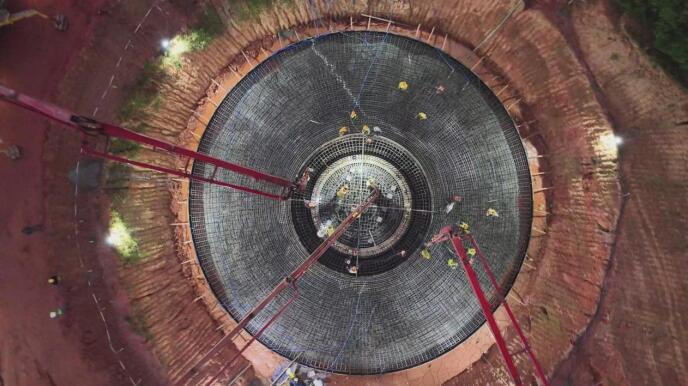

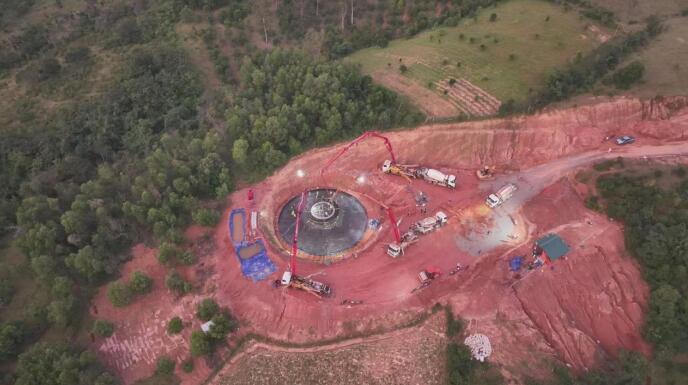

当地时间11月30日,公司承建的越南广治48兆瓦风电项目2号风机基础完成混凝土浇筑。本次浇筑共耗时15个小时,调用罐车120车次,累计浇筑混凝土方量980立方米。
2号基础施工正值当地雨季,期间遭遇两次台风过境,持续的恶劣天气给现场作业带来了严峻的挑战。项目部科学组织、精准调度,积极抢抓有限的施工窗口期,与风雨竞速,全力以赴推进工程建设。

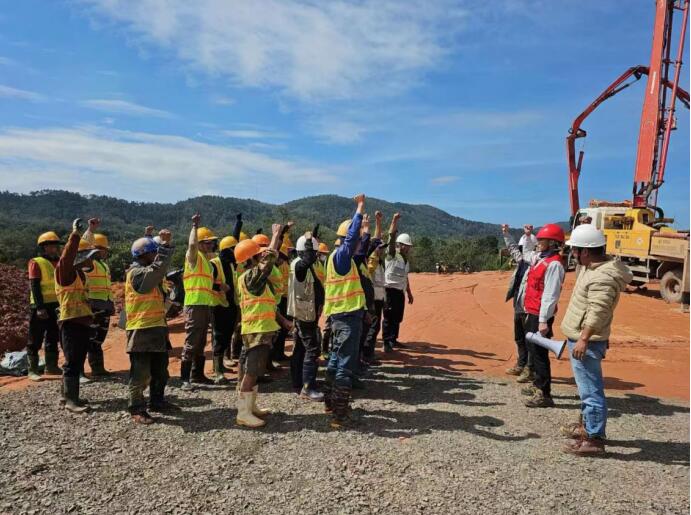

在混凝土浇筑过程中,项目部积极协同业主单位,与当地政府、沿线农户保持密切沟通,有效保障了混凝土运输通道的安全与畅通。项目各级管理人员全程坚守一线,严控施工安全与浇筑质量。现场作业人员纪律严明、听从指挥,通过明确分工与高效配合,确保了整个浇筑过程平稳、受控。风机基础浇筑的顺利完成,为后续风机吊装工作奠定了坚实基础。
该项目位于越南广治省东河市香化县溪山镇,规划安装8台单机容量为6.25MW的风力发电机组。机组采用大叶轮设计,直径达171米,轮毂中心高度达141.05米,具备优异的风能捕获效率。项目建成后,年发电量约1.12亿千瓦时,将有效促进当地能源结构优化,提升电力供应稳定性,助力当地经济发展。
