近日
中国石油青海油田海西
200万千瓦风电项目
初步设计获得股份公司批复
标志着该项目前期工作已圆满收官
即将进入施工建设阶段

作为中国石油目前单体单期规模最大的风电项目,项目建成后预计年均发电量可达38.28亿千瓦时,每年可节约标煤115.5万吨、减排二氧化碳约347.3万吨,是青海油田推动能源绿色转型、实现低碳发展的重要举措。

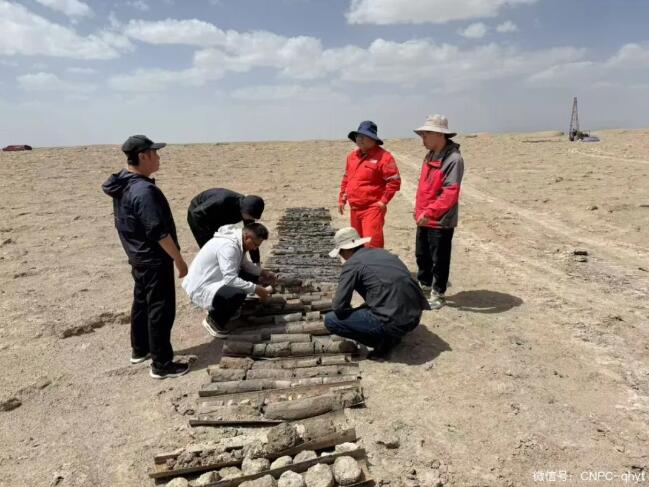

项目位于青海省风资源最优区域。自今年4月10日被纳入《2025年青海省电力行业重点项目开发建设方案》规划以来,青海油田新能源事业部立即启动“挂图作战”机制,坚持“节奏可以加快、程序不能逾越”的原则,高效推进各项工作。在可研阶段,项目团队高质量完成14版可研报告修编,累计准备32版汇报材料,顺利通过集团公司及股份公司及4次关键评审,于8月2日成功取得可研批复。进入初步设计阶段后,项目团队围绕初步设计编制、新公司设立、“三同时”专项评价、用地预审与项目核准、接入系统方案编制与评审五大重点任务,倒排工期、明确节点,建立“两报两例会”机制,实现信息共享、快速决策、问题及时闭环,仅用73天取得初设批复,刷新项目推进效率。

管理创新为项目高效推进提供有力支撑。青海油田新能源事业部在总结燃机项目经验的基础上,细化项目管理七大阶段、共110项工作流程,并持续优化迭代,先后制定4版项目建设时序计划表,形成一套系统、精准、可复制的管理方法论,为项目高效规范推进奠定基础。目前,项目团队已完成投资计划上报、EPC招标方案审查、新公司ERP系统搭建等六项重点工作。10月22日,EPC总承包招标方案通过股份公司备案,为项目的年底开工奠定了坚实基础。
风劲戈壁,战鼓催征。作为高原风电示范项目,必将为高原地区规模化风电开发提供可复制、可推广的宝贵经验。下一步,项目建设团队将全力推进后续工作,确保年底前具备开工条件,为绿色能源发展贡献高原力量。
