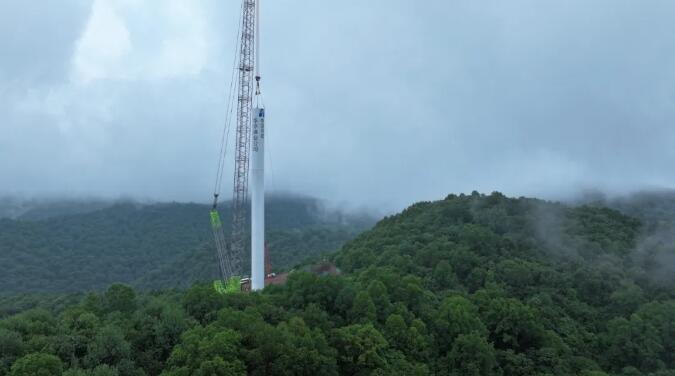

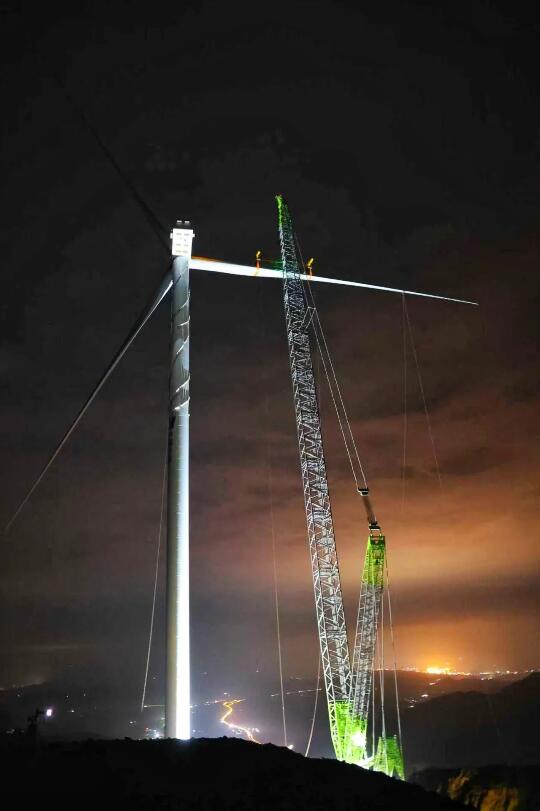

“最后一支叶片对接完成!”11月9日晚9点,随着关山山顶的16号风机叶片与轮毂精准咬合,宣告华亭北、马峡风电10万千瓦项目16台风机吊装任务圆满完成。这场历时六个多月的攻坚战役,终在与山地极端气候的反复博弈中迎来阶段性胜利。

马峡风电场属于典型的山地气候,雨雪雾极端天气十分频繁,“一天经历四季,十里不同天气”是常态。入夏以来,项目工地先后遭遇8级狂风、连月暴雨与强浓雾侵袭,暴雨过后场地泥泞难行,清晨浓雾使能见度不足5米。10月以来的连续降雨更引发边坡垮塌风险,新能源公司组织参加单位及时加固,避免了滑坡灾害。

自首台风机吊装以来,面对项目建设的艰巨任务,新能源公司会同相关部门、参建单位,深入落实党委“头雁领航·绿能提速”工作部署,克服设备供货、安全管控、施工组织、恶劣天气等不力因素,团结协作、攻坚克难、日夜奋战,面对设备供应不足、运输困难等问题,多次赴设备厂家、政府道路主管部门协调沟通,派驻专人驻厂协调设备生产供应,制定精细化的吊装计划,最大化利用有限设备资源,为吊装加快推进争取了宝贵时间。

山地气候的“晨雾锁山、午后风急”特性,使得每日有效作业时间常不足 2 小时。在紧抓窗口期的吊装过程中,新能源公司和各参建单位严格落实危大作业安全管控要求,组织参建单位对起重设备和吊具进行全方面检查,严控现场安全风险,全程旁站监护,为风机吊装提供安全和质量保障。
大件运输工作依旧困难重重。200吨重的塔筒需经最窄仅容两车错身的山路,外侧即是百米陡坡。97米长的叶片转弯更是堪称“极限挑战”。工程科党员干部职工与参建单位用破碎机在山坳“啃”了近半个月,清理200余方岩石拓宽弯道。11月初对部分上山道路弯道、路面进行硬化加固,有力保障了雨雪窗口期的大件运输安全工作。

华亭北、马峡风电10万千瓦项目总装机100兆瓦,投运后年发电量超2.2亿千瓦时,可节约标煤6.25万吨,减排二氧化碳17.16万吨,相当于再造1500公顷森林。关山之巅的16座“大风车”,不仅填补了华亭市风电空白,更是华亭煤业公司拓展新能源板块的郑重决心!
