华电(云南)新能源发电有限公司火木梁风电场扩建项目全容量并网投产成功

日期:2025-11-06    来源:华电云南新能源发电有限公司

国际风力发电网

2025
11/06
10:04
文章二维码

手机扫码看资讯

关键词: 华电 风电项目 陆上风电

2025年11月5日16时30分,

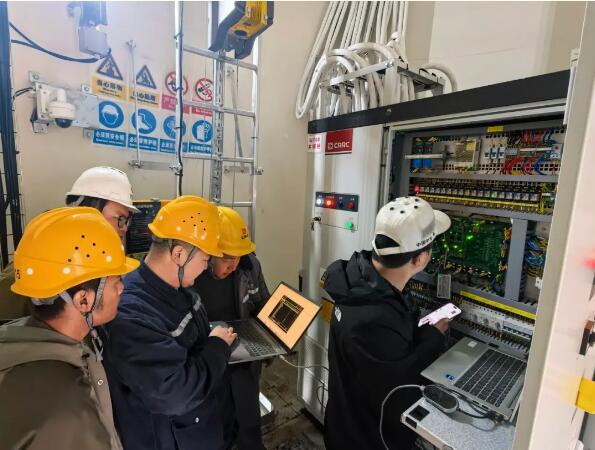

随着最后一台风机顺利接入电网,

华新云南公司火木梁风电场扩建项目

实现全容量并网发电,

标志着56.25MW的绿色能源工程

正式全面建成投产,

为区域能源结构优化和经济社会发展

注入了新的绿色动能。

精准谋划,政企联建开创共赢新局

火木梁风电场扩建项目自2024年12月31日取得核准后,展现了高效的建设速度。项目共安装9台单机容量6.25MW的风力发电机组,采用“宏观+微观”政企联建方式。项目团队并未局限于自身建设需求,而是主动将企业发展融入地方发展大局。在前期规划阶段,便积极与地方政府共谋“宏观”规划布局,将风机选址的“微观”需求融入地方建设。通过科学评估风能资源分布与地形条件,确保了项目建设与周边村庄交通需求、路网无缝对接。既高效满足了风电设备运输和运维的交通要求,又显著提升了当地出行便利,实现了社会效益、人民需求与企业效益的高度统一。

和谐共建,履行责任彰显央企担当

在项目建设过程中,火木梁扩建项目积极践行央企社会责任,注重与项目所在地,特别是少数民族地区的和谐共融。通过实施“就近招工”政策,项目有效拉动了当地就业,增加了居民收入,让发展成果惠及地方百姓,构建了企地鱼水情深的良好关系,展现了云南华电良好形象。

攻坚克难,安全高效铸就精品工程

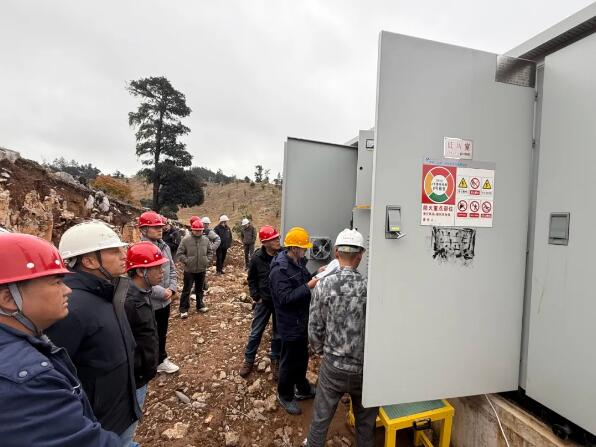

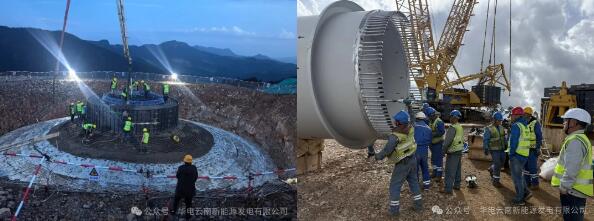

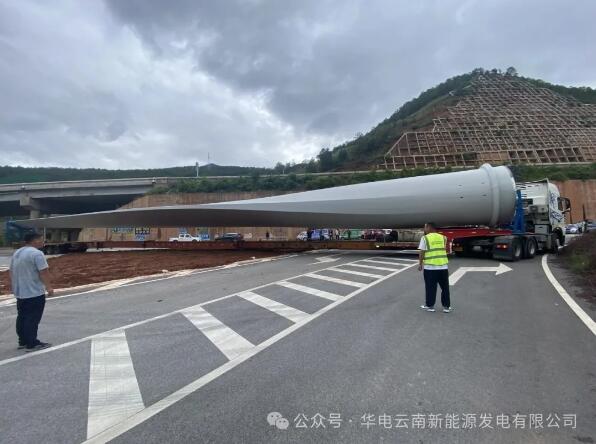

面对雨季施工带来的严峻挑战,尤其是大件设备运输和风机吊装等高难度作业,火木梁扩建项目科学组织调度,制定并严格落实各项安全措施和应急预案,成功克服了不利天气影响,确保了工程“零事故”高质量推进,最终实现了10个月“核准、开工、并网”的建设目标,创造了高海拔山地风电“华新速度”。

技术创新,资源集约树立行业标杆

项目在电力送出环节同样体现了高度的创新与集约精神。220kV升压站创新性地利用了既有牦牛坪风电场110kV升压站场地进行建设,使其成为华电在云南区域首个集220kV与110kV电压等级于一体的综合性升压站,极大地节约了土地资源。同时,送出线路采用了先进的“π”接接入方案,直接将电能送入已稳定运行的220kV中万线。这种接线方式避免了新建长距离输电线路,不仅显著降低了建设成本,更节约了宝贵的输电廊道资源,是绿色、集约、高效建设理念的生动实践。

火木梁风电场扩建项目的成功并网,是华新云南公司积极服务国家“双碳”战略、深化在滇绿色能源开发的又一重要里程碑。它不仅是清洁电力的增量,更是发展理念、建设模式与技术应用的全面升级,为促进地方经济社会可持续发展、保障能源安全贡献了华电智慧和力量。

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
