10月15日,随着F3-2风机基础最后一方混凝土入模,公司EPC总承包建设的湖南江永100兆瓦风电项目18台风机基础全部浇筑完成。
项目位于湖南省永州市江永县上江圩镇,装机总容量100兆瓦,共安装8台单机容量6.25兆瓦和10台单机容量5兆瓦的风力发电机组,配套建设一座220千伏升压汇集站。

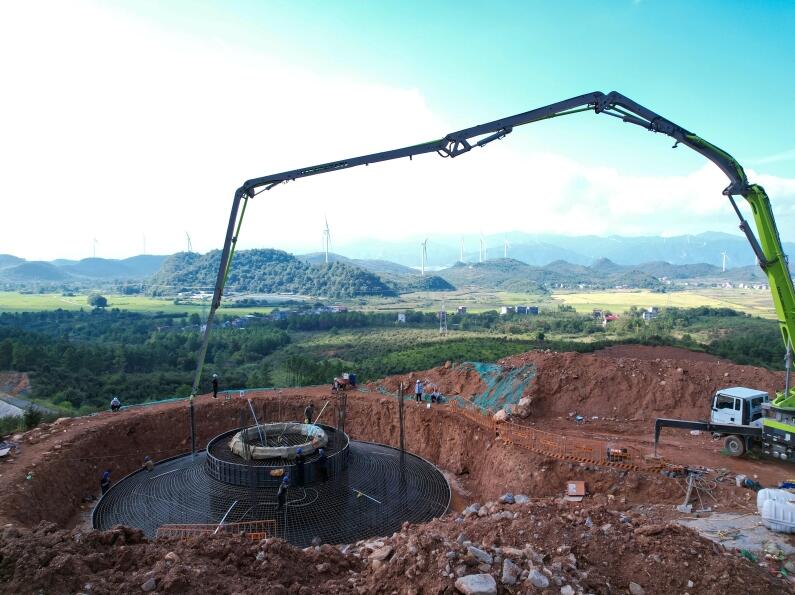

项目地处湘南丘陵地带,地质结构复杂,山路陡峭崎岖,项目部采用多台挖机、炮机和运输车,伴随山体破碎作业,同时修建道路约13.8公里,确保运输道路畅通无阻。基础浇筑前,项目部严格落实安全、质量保证措施,对施工人员进行详细的安全技术交底,及时关注天气预报,同时作业人员分两班,24小时抢进度;浇筑过程中,管理人员全程旁站监督,加强过程管控,严格控制混凝土浇筑速度、连续性振捣等关键环节;基础浇筑完成后,及时覆盖塑料膜和棉被进行保温养护,确保基础混凝土浇筑高质量完成。
