从“能发电”到“能稳网”,风机角色正在大转弯。构网型测试把“电网安全”翻译成200多页数字。下一轮沙漠、戈壁、荒漠大基地,短路比低于1.5的站点将占到六成,构网型风机不再是“加分项”,而是“准入证”。

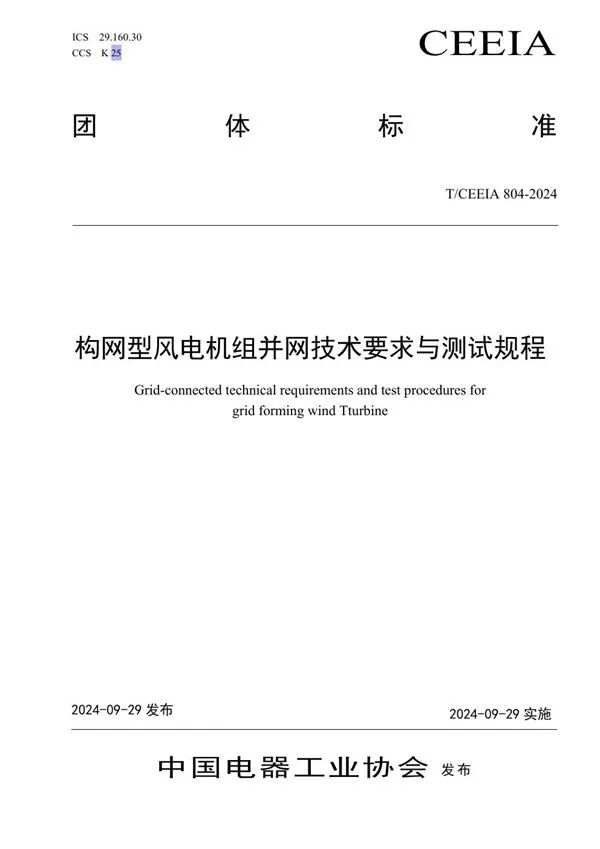

西北某220kV汇集站,短路比跌到1.3,电压说晃就晃。传统跟网型机组只能“听口令”,电网一哆嗦它就脱网。中国电器工业协会发布首部T/CEEIA804—2024《构网型风电机组技术要求和测试规程》,把“能建网”写进行业准生证——过不了这一关,别谈并网。

2024年10月,甘肃敦煌北湖二期,某公司5MW构网型双馈机组完成国内首个弱电网适应性验证,测试由中国电科院,公开数据:
惯量响应滞后≤5ms,比传统机型快一个量级;
一次调频启动时间≤1s,10s内完成90%调节量,频率稳态偏差≤0.05Hz;
短路比1.5工况下,电压跌30%机组依旧稳如磐石。
测试三大科目
1.电压源建网:机组自己发出50Hz正弦波,电网没了也能带负载继续转,俗称“黑启动”。
2.惯量任意可调:10s内把虚拟惯量从0提到8s,帮电网“踩刹车”。
3.故障穿越反客为主:电网跌80%电压,机组不仅不脱网,还瞬间注入3倍额定无功电流,把电压往回顶。

把电网“搬”进实验室
某公司SI-193625双馈机组2025年9月拿到中国电科院首张“硬件在环”构网报告,秘诀就是“Bladed+RT-Lab”联调:
仿真机里跑2000个电网节点,电压、频率、相角随意折腾;
真实控制器插在仿真回路,每100µs交换一次数据;
一周时间把春夏秋冬的电网故障全部跑完,等效现场3年历练。

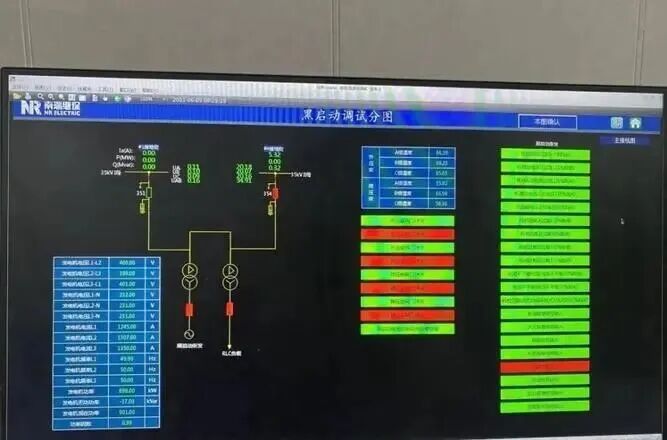

张北基地黑启动
2024年12月,某公司GW155-4.5MW构网型机组在河北康保卧龙山风电场,完成国内首次“零火电”黑启动:
白天先给30MW风储系统“充电”,夜里22:08断开220kV外送线;
风机自主建压,带6MW站内负载,机组出口690V稳态误差0.2%,220kV汇集线稳态误差0.8%,均满足GB/T19963要求;
人工短路实验,0.1s切除故障,频率瞬时跌落0.45Hz,稳态偏差 0.08 Hz,3s恢复。

一页图看懂测试报告
测试结束,报告首页给一张“雷达图”:
惯量响应、一次调频、电压支撑、短路比1.2满载运行、黑启动,雷达图至少包含8项,只要有一项闪黄即判定“整改中”;
只要有一项闪黄,认证中心就在官网公示“整改中”,整机厂得回去改代码、改硬件,再来一轮。
2025年起,这份雷达图将直接写进风电场招标文件,开发商开标先看“构网分”,价格分再高,雷达图缺角也白搭。
