陆上含塔筒最低2039元/kW!本周2.09GW风机开标!【风电项目·周分析】

日期:2025-09-22    来源:风电头条

国际风力发电网

2025
09/22
08:46
文章二维码

手机扫码看资讯

关键词: 风电机组 风电塔筒 陆上风电

据风电头条统计,9月15日-9月19日风电整机采购开标总计2085.75MW,风电机组招标总计1630.3MW;风电塔筒开标总计1479.45MW

陆上风电:含塔筒最低中标单价2039元/kW,最高中标单价2179元/kW。不含塔筒中标单价1840.33元/kW。

开标企业主要包括晋能控股、海泰新能、华润、中国电建、山西国际能源集团、中国交建6家。

本周获得风机订单的整机商为明阳智能、东方风电、中船海装、远景能源、金风科技5家。

本周获得塔筒订单的企业有5家,为武汉华电工程装备有限公司、山东中车同力钢构有限公司、中建五洲工程装备有限公司、浙江运达擎风新能智能装备有限公司、中车兰州机车有限公司。

2085.75MW风电机组开标

5家整机商入围

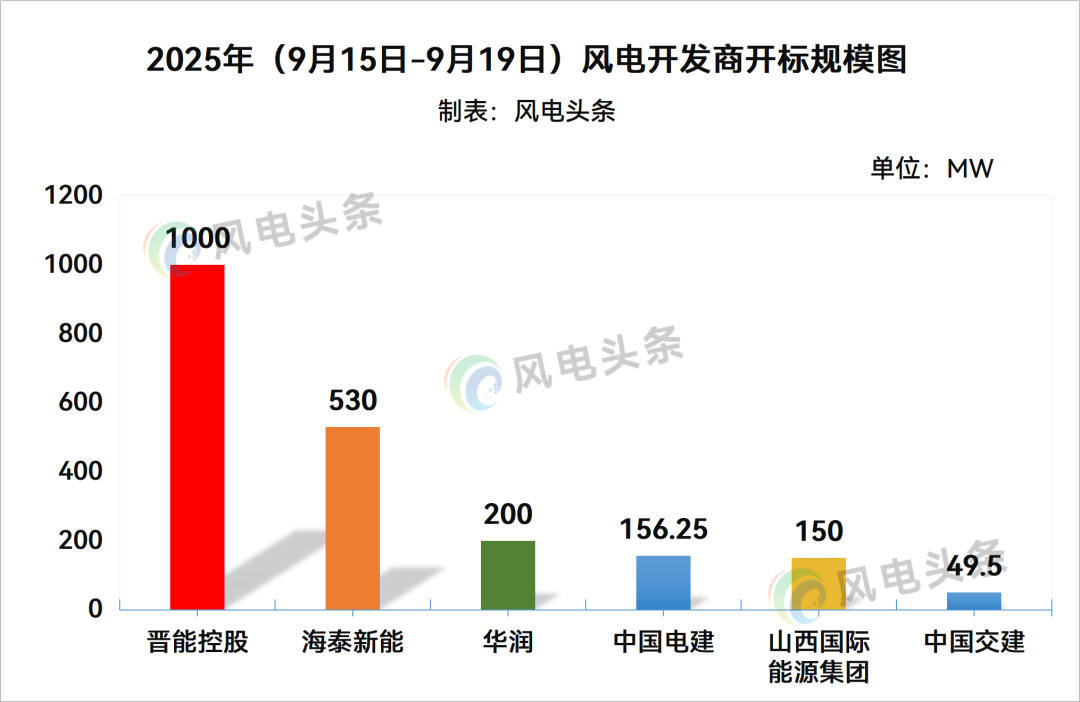

根据风电头条统计,本周共14个风电项目2085.75MW风机启动采购,斩获风电机组中标订单的整机商为明阳智能、东方风电、中船海装、远景能源、金风科技5家。

开标的企业包括晋能控股、海泰新能、华润、中国电建、山西国际能源集团、中国交建6家。

晋能控股开标1000MW,远景能源中标670MW,明阳智能中标330MW。

海泰新能开标530MW,由金风科技中标。

华润开标200MW,明阳智能中标100MW,东方风电中标100MW。

中国电建开标156.25MW,由远景能源中标。

山西国际能源集团开标150MW,由金风科技中标。

中国交建开标49.5MW,由中船海装中标。

含塔筒陆上风电1779.5MW

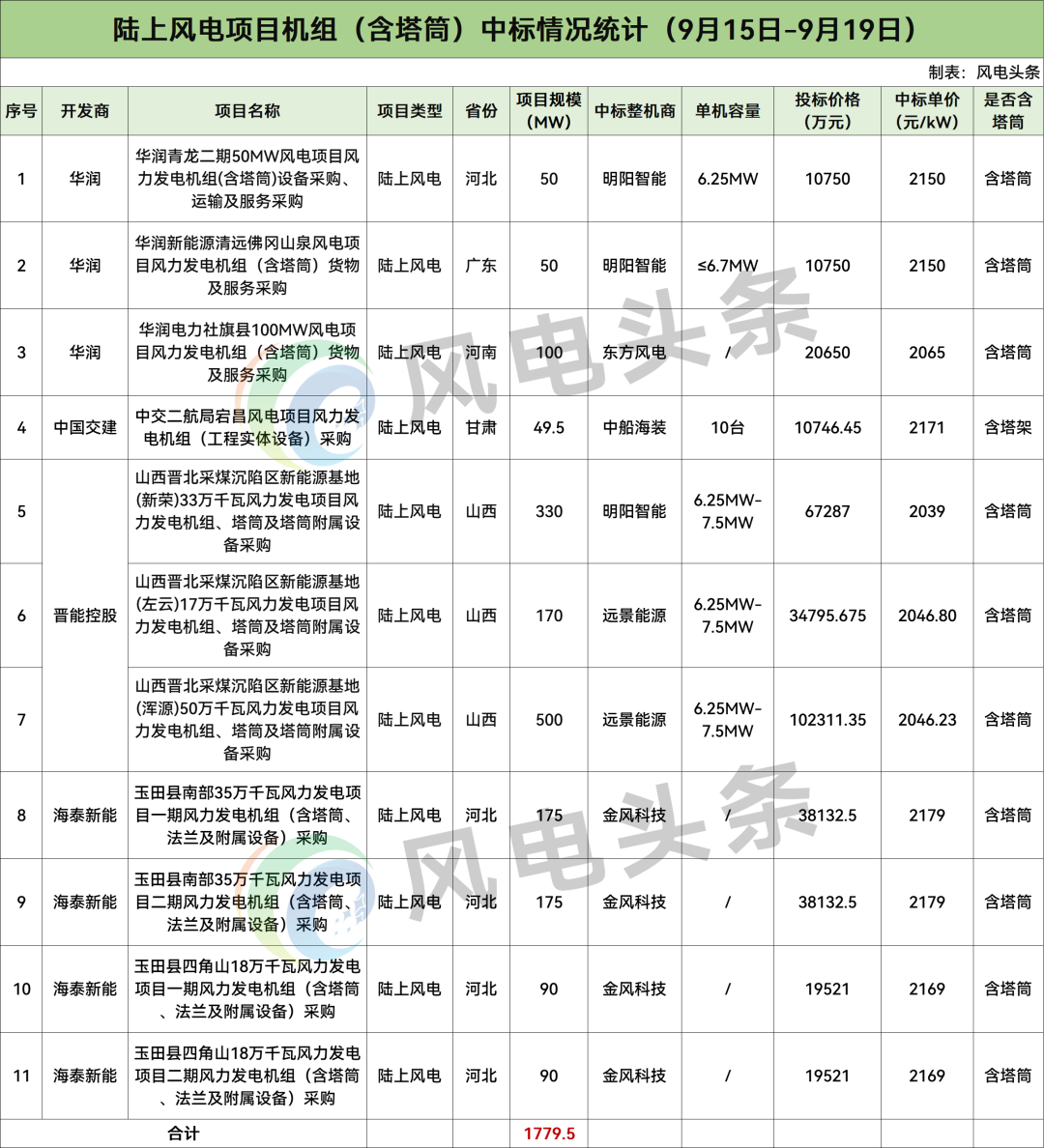

中标均价2124元/kW

据风电头条统计,本周含塔筒陆上风电项目共计11个,规模总计1779.5MW,项目中标均价为2124元/kW。

最高中标单价为2179元/kW,项目为玉田县南部35万千瓦风力发电项目,由金风科技报出。最低中标单价为2039元/kW,项目为山西晋北采煤沉陷区新能源基地(新荣)33万千瓦风力发电项目,由明阳智能报出。

根据招标公告,华润青龙二期50MW风电项目位于河北秦皇岛市青龙满族自治县,总容量50MW,单机容量6.25MW,机位数量8个,交货期/工期:2025年08月20日前完成全部锚栓组件或其他基础预埋件供货(如有);2025年09月30日前提供第一批5套风电机组及塔架;2025年11月30日前提供第二批剩余全部风电机组及塔架。

华润新能源清远佛冈山泉风电项目位于广东省清远市佛冈县,总容量50MW(超过按照50MW计算),不超过8台风电机组,单机容量不大于6.7MW,投标机型方案的整场平均单位千瓦扫掠面积不低于5.75m2/kW,塔架型式为全钢式刚性塔架,风机静止状态下叶尖最小离地距离(计算方法:轮毂中心高度-认证叶轮直径/2)不低于14m,叶尖离风机平台边坡距离不低于10m。交货期/工期:锚栓交货时间:2025年9月30日全部锚栓。风机(含塔筒)交货时间:2025年11月15日第一批4套风机(含塔筒)设备;2025年12月15日剩余风机(含塔筒)设备 。

华润电力社旗县100MW风电项目位于河南省南阳市社旗县境内,总容量不低于100MW(超过按照核准容量计算),15台风电机组。交货期/工期:基础预埋件供货时间:2025年12月30日供货7套,2026年3月30日提供剩余全部。风电机组(含塔架)供货时间:2026年3月30日前到第一批货3套;2026年4月30日前到货第二批5套;2026年6月30日前风电机组全部到货。

宕昌县车拉乡49.5MW风电项目位于甘肃省陇南市宕昌县车拉乡、将台乡、贾河乡区域,规划容量为49.5MW。建设10台单机容量为5.0MW风电机组(其中一台降功率4.5MW运行)。新建一座35kV开关站,35kV侧采用单母线接线型式,35kV侧配置2回风电进线,1回备用,设置5MW/10MWh储能站。以2回35kV送出线路接入至对端330kV变电站。

晋能控股晋北能源(山西)有限公司晋北采煤沉陷区新能源基地风电项目位于山西省大同市新荣区,分为三个标段,分别为山西晋北采煤沉陷区新能源基地(新荣)33万千瓦风力发电项目、山西晋北采煤沉陷区新能源基地(左云)17万千瓦风力发电项目、山西晋北采煤沉陷区新能源基地(浑源)50万千瓦风力发电项目;单机容量6.25MW(含)-7.5MW(含),叶轮直径220米及以上,轮毂中心高度125米;塔筒形式:刚性钢塔;运行范围:-30-40℃;生存范围:-40-50℃。风机数量153台套(其中新荣52,左云27,浑源74)。交货期:锚栓组合件:2025年9月-2025年12月。塔筒:2025年10月-2026年8月。主机、轮毂、叶片:2025年11月-2026年8月。

玉田县南部35万千瓦风力发电项目一期建设地点位于唐山市玉田县石臼窝镇、潮洛窝镇、杨家板桥镇境内,采购风力发电机组(含塔筒、法兰及附属设备),容量175MW,叶轮直径不低于200m(须满足风机安全等级要求),叶尖距地最低距离大于15m。交货时间:分批次交货,首批交货时间2025年11月20日前,剩余根据工程建设情况需要最终交付时间、数量、批次以买方书面通知为准。

玉田县南部35万千瓦风力发电项目二期建设地点位于唐山市玉田县境内,采购风力发电机组(含塔筒、法兰及附属设备),装机容量175MW,叶轮直径不低于200m(须满足风机安全等级要求),叶尖距地最低距离大于15m。交货时间:分批次交货,首批交货时间2025年11月20日前,剩余根据工程建设情况需要最终交付时间、数量、批次以买方书面通知为准。

玉田县四角山18万千瓦风力发电项目一期建设地点位于唐山市玉田县郭家屯镇、唐自头镇和玉田镇境内,采购风力发电机组(含塔筒、法兰及附属设备),装机容量90MW,叶轮直径不低于200m(须满足风机安全等级要求),叶尖距地最低距离大于15m。交货时间:分批次交货,首批交货时间2025年11月20日前,剩余根据工程建设情况需要最终交付时间、数量、批次以买方书面通知为准。

玉田县四角山18万千瓦风力发电项目二期建设地点位于唐山市玉田县玉田镇、林头屯乡、虹桥镇、亮甲店镇,采购风力发电机组(含塔筒、法兰及附属设备),容量90MW,叶轮直径不低于200m(须满足风机安全等级要求),叶尖距地最低距离大于15m。交货时间:分批次交货,首批交货时间2025年11月20日前,剩余根据工程建设情况需要最终交付时间、数量、批次以买方书面通知为准。

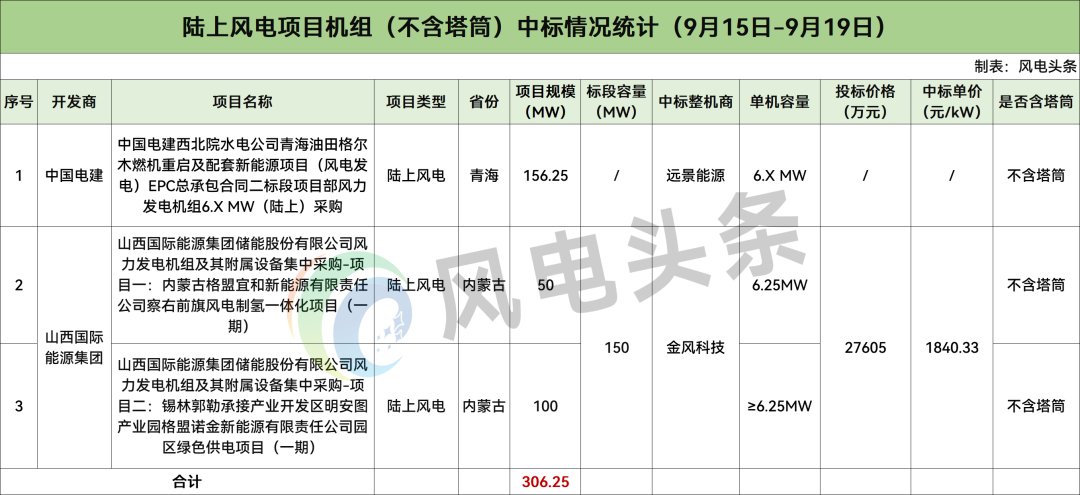

不含塔筒陆上风电306.25MW

据风电头条统计,本周不含塔筒陆上风电项目共计3个,规模总计306.25MW。

根据招标公告,内蒙古格盟宜和新能源有限责任公司察右前旗风电制氢一体化项目(一期)所需风力发电机组及其附属设备,规划装机容量50MW,单机容量6.25MW,数量为8台套。平轴、三叶片、上风向、并网型风电机组,采用变桨变速调节功率方式,叶轮直径220m及以上,轮毂中心高度125m及以上,项目总容量50MW。交货期:合同签订后三个月内全部供货完成,包括全部风电机组安装、调试和运行所需的全部设备、远方监控、监视系统、备品备件、专用工具等(根据买方要求最终确定);最终交货时间以招标人通知为准。

锡林郭勒承接产业开发区明安图产业园格盟诺金新能源有限责任公司园区绿色供电项目(一期)所需风力发电机组及其附属设备,规划装机容量100MW,单机容量6.25MW及以上,数量为16台套。水平轴、三叶片、上风向、并网型风电机组,采用变桨变速调节功率方式。交货期:合同签订后三个月内全部供货完成,包括全部风电机组安装、调试和运行所需的全部设备、远方监控、监视系统、备品备件、专用工具等(根据买方要求最终确定);最终交货时间以招标人通知为准。

累计1630.3MW

7家开发商风电机组招标

据风电头条统计,本周风机招标市场方面,共9个项目1630.3MW风机启动采购,开发商是华润、中广核、中核集团、中海油、中建集团、广西能源集团、河北建投。

华润招标规模为243.75MW,中广核招标规模为153MW,中核集团招标规模为300MW,中海油招标规模为600MW,中建集团招标规模为183.55MW,广西能源集团招标规模为100MW,河北建投招标规模为50MW。

根据招标公告,华润电力菏泽曹县中北部243.75MW风电项目位于山东省菏泽市曹县,项目规模243.75MW,机位数量39个,单机容量6.25MW。项目风机轮毂高度选用140米(17台)和160米(22台)两种,塔型均选用钢混塔架,塔筒门的位置需依据各机位的洪水位高度提升(机位布置详见机位坐标表);单台风机单位千瓦扫掠面积(叶轮直径以型式(产品)认证证书/设计评估符合证明(符合性声明)尺寸为准)不低于6.08㎡/kW,不高于6.20㎡/kW。交货期/工期:基础预埋件供货时间:2025年11月30日前提供第一批20套;2026年03月10日前提供剩余全部预埋件。塔筒(含混凝土塔筒、钢塔筒)供货时间:2026年03月25日前提供第一批20套;2026年06月20日前提供第二批19套;风电机组供货时间:2026年4月15日前提供第一批10套。2026年6月25日前提供第二批10套。2026年7月30日前提供剩余全部风电机组。

中广核新能源重庆酉阳大坪盖101MW陆上风电项目位于重庆市酉阳土家族苗族自治县南部李溪镇、南腰界镇余家坨一带山脊上。项目容量101MW,投标机型总容量不应超过101MW。项目机位数量18台;投标机型台数不应超过机位数量,单机容量5000kW及以上,可以混排。交货日期:预计在2026年6月至2026年11月完成交货最终交货期以招标人书面正式通知为准(招标人提前二个月通知投标人)。

中广核摘月山风电场位于安丘市西南部温泉乡以南。总装机容量为98.6MW,分两期建设。一期摘月山风电场安装58台歌美飒G58-850风电机组,单机容量0.85MW,总装机49.3MW,2013年5月8日正式投入运行。二期摘月山风电场安装25台歌美飒G97-2000风电机组,单机容量2MW,总装机49.3MW,2014年9月18日正式投入运行。本次招标采购1台,单机容量2000kW及以上国产全新机组。交货日期:买方根据现场吊装计划提前1个月通知卖方风机交货期。

乐业幼平风电项目位于百色市境内,项目容量50MW,项目机位数量8台,单机容量6250kW及以上,可以混排。交货日期:预计在2025年11月10日至2025年12月20日完成交货。

中电鄄城风电场项目位于山东省菏泽市鄄城县,采购成套并网型风力发电机组设备(含软件和硬件)和塔筒(含混塔)及其所有附属设备和附件,并提供相关服务。交货期:首批交货预计是2025年12月25日,剩下部分根据交货通知发货。

中海油某海上风电示范项目(一期)位于海南省西侧海域。一期工程场址中心离岸距离约29km,场址面积约60km2,水深约为20m~40m之间,规划装机容量为600MW。风机基础型式采用钢管桩基础,交货数量60台。投标人提供的风电机组应是单机容量为10MW,适用于本项目所在海域环境条件的海上抗台型机组,正常运行环境温度-10~45℃(在此范围内不得因温度变化原因降功率运行),生存环境温度-20~50℃,50年一遇极大风速满足70m/s。投标机型设计使用寿命应不小于25年。投标人应采用同一机型投标,不接受双馈机型投标,不接受投标机型混排方案。交货期:招标人向中标人发出书面正式排产订单后5个月内具备首批风电机组交货条件(不少于10台);招标人向中标人发出书面正式排产订单后6个月内完成全部风电机组交货。

北戴河新区燃机+新能源多能互补一体化项目(一期 183.55MW 风电)位于北戴河新区、昌黎县,建设规模183.55MW,现场布机28台,供货范围:28套混塔筒,其中9套6.25MW轮毂高度为140米,整机高度不超过250米(含高程);19套6.7MW轮毂高度为170米,整机高度不超过280米,满足装机容量183.55MW要求技术先进、性能稳定、安全可靠(具备自动消防装置)、包装完整的成套风力发电机组及相关质保服务。交货时间:首批次4套环片到场时间:2025年11月10日前;首批次4套风机到场时间:2025年11月25 日前;第二批次4套环片到场时间:2025年11月25日前;第二批次4套风机到场时间:2025年12月10日前;全部环片到场时间:2026年2月5日前;全部风机到场时间:2026年3月15日前:全部风机基础材料交货时间:2025年10月10日前。

鹿寨四堡风电场项目位于广西柳州市鹿寨县,总装机容量100MW,采购单机容量6.25MW风力发电机组16台套,塔筒规格为125m及以上钢塔架塔筒,交货期:2025年12月1日开始,以买方正式通知时间为准分批次供货。

防城南山风电场二期工程项目位于广西壮族自治区防城港市防城区扶隆镇、那梭镇、那良镇。建设总装机容量50MW(单机容量6.25MW及以上)。交货时间:2025年12月开始交货,2026年5月完成全部交货。风机主机及塔筒设备:第一批:2025年12月01日前交付2台(包含塔筒等附属设备);第二批:2026年03月10日前交付3台(包含塔筒等附属设备);第三批:2026年05月30日前交付3台(包含塔筒等附属设备),累计50MW全部交付完成;全部风机基础材料交货时间:2025年11月10日前;法兰交货日期应满足塔筒的交付日期并保留合理的塔筒制造时间

1479.45MW风电塔筒项目开标

据风电头条统计,本周有6个陆上风电项目塔筒采购开标,规模为1479.45MW,开发商为国家能源集团、中国能建、中国电建。

根据招标公告,中卫龙源新能源有限公司“宁湘直流”配套新能源基地中卫及沙坡头150万千瓦风电项目位于宁夏回族自治区中卫市沙坡头区境内,拟安装209台风力发电机组,规划装机总容量为1500MW。钢塔塔筒及附件采购项目共分5个标段(中卫50万项目2个标段,100万项目3个标段):

标段二(香山):中卫50万千瓦风电项目30套(其中2套中车6.25MW和28套中车7.15MW)风电机组钢塔塔筒及内部所有附件的制造、防腐、运输(车板交货)含二次转运、牵引、排障(含空障)及相关服务等。

标段三(常乐):沙坡头100万千瓦风电项目49套(其中28套金风7.5MW和21套中车7.15MW)风电机组钢塔塔筒及内部所有附件的制造、防腐、运输(车板交货)含二次转运、牵引、排障(含空障)及相关服务等。

标段五(兴仁):沙坡头100万千瓦风电项目49套(49套中车7.15MW)风电机组钢塔塔筒及内部所有附件的制造、防腐、运输(车板交货)含二次转运、牵引、排障(含空障)及相关服务等。交货期:2025年9月底至2025年11月。

龙源电力龙源电力集团股份有限公司2025年第二批陆上风电项目(400MW)钢塔塔筒及附件采购-标段2:龙源内蒙古赤峰敖汉旗10万千瓦风电防沙治沙一体化项目坐落于赤峰市敖汉旗长胜镇西北侧10km处,建设容量为100MW。安装10台单机容量10MW级风电机组;龙源电力内蒙古赤峰翁牛特旗10万千瓦风电防沙治沙一体化项目位于赤峰市翁牛特旗毛山东乡、五分地镇境内,建设容量为100MW。安装10台单机容量10MW风电机组。本标段包含20套10MW风电机组钢塔塔筒及内部所有附件的制造、防腐、运输(车板交货)及相关服务等。交货期:2025年10月30日前完成100MW的塔筒供货,2025年11月30日前完成剩余100MW供货。

绥滨县运达200MW风电项目位于黑龙江鹤岗市绥滨县,采用20台10.0MW风力发电机组,总装机容量200MW。

来源:风电头条

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
