广西新能源风电项目光华铺工区全部风机吊装完成

日期:2025-08-28    来源:奋进的二分局

国际风力发电网

2025
08/28
09:07
文章二维码

手机扫码看资讯

关键词: 风电项目 陆上风电 风电机组

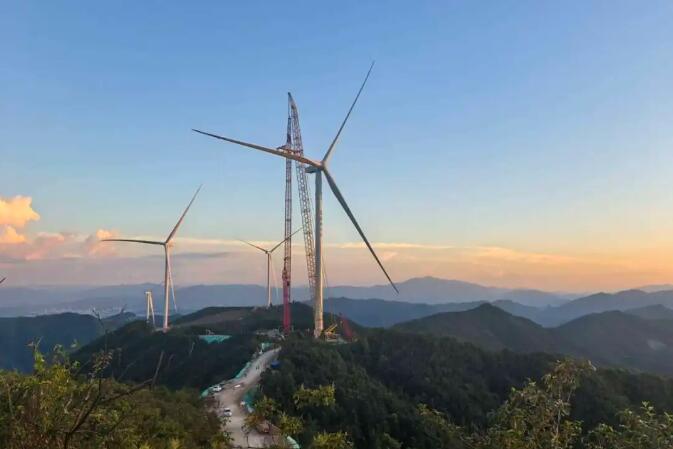

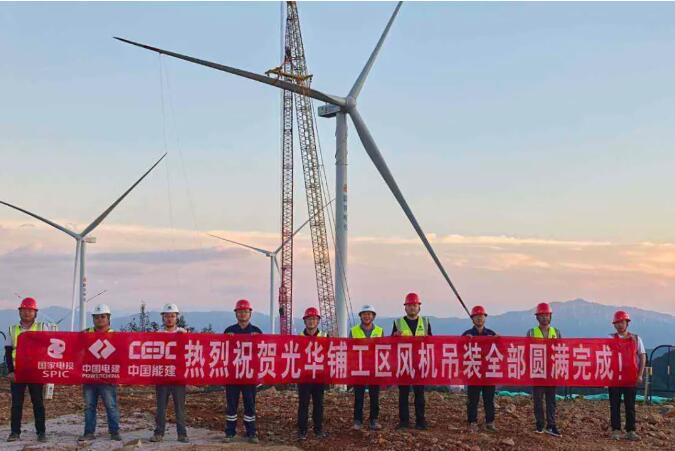

8月25日下午,随着最后一台风机吊装完成,广西新能源风电项目光华铺工区顺利完成全部风机吊装任务,标志着工程进入并网倒计时阶段。

光华铺工区位于桂林市兴安县境内,海拔在252~941米之间,共安装12台风机发电机组,总装机75兆瓦。施工内容主要包括发电场、集电线路、道路交通、升压变电站及其他辅助工程等。

自开工以来,项目全体人员攻坚克难,协同作战,克服了雷暴天气、大件运输以及高空作业等挑战,于5月17日进行首台风机吊装,8月25日完成全部风机吊装,总历时100天。施工过程中,项目部严格执行安全制度,定期排查隐患,强化关键工序技术交底,明确吊装行走路线和安全警戒范围,利用“微型气象站”与雷达车等设施精准研判吊装窗口期,确保各项工作有条不紊、安全可控。

截至目前,项目已完成全部风机基础、风机吊装、升压站土建及电气施工等工作,并将继续保持奋进姿态,聚焦风机调试,全面梳理消缺事项,确保圆满完成全容量并网发电目标。
