中标 | 运达、明阳等预中标!三峡750MW风电项目中标候选人公示

日期:2025-08-22    来源:风电头条

国际风力发电网

2025
08/22
08:40
文章二维码

手机扫码看资讯

关键词: 运达 明阳 三峡 陆上风电 风电机组

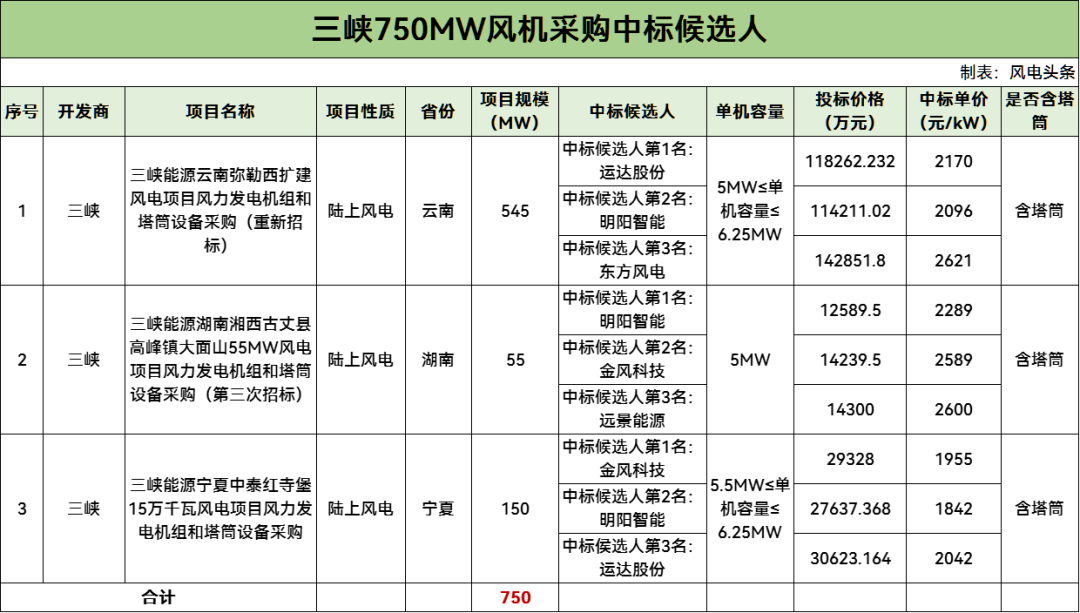

风电头条获悉,8月21日,三峡能源云南弥勒西扩建风电项目、三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目、三峡能源宁夏中泰红寺堡15万千瓦风电项目风力发电机组采购中标候选人公示,项目规模合计750MW,单机容量5-6.25MW。

根据公示,运达股份、明阳智能、金风科技作为第一中标候选人预中标。

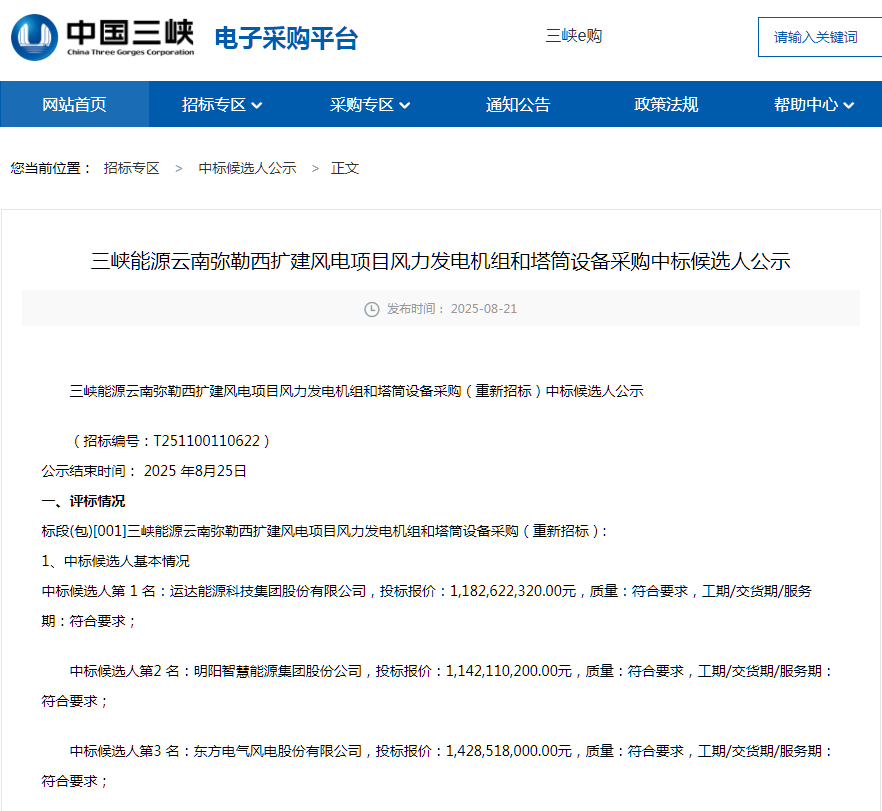

根据招标公告,三峡能源云南弥勒西扩建风电项目位于云南省红河州弥勒市,拟将项目分为北区(规划装机容量128.75MW)、中区(规划装机容量225MW)、南区(规划装机容量191.25MW)三个片区。本项目招标采购范围为总装机容量545MW(投标人投标容量允许上浮,至多可接受上浮小于1台最小投标机型容量),5MW≤单机容量≤6.25MW的陆上风力发电机组(本项目机型必须混排,混排机型数量须为两种)。

交货批次和进度:(1)预应力锚栓组合件:第一批次:2025年9月底前完成20台套预应力锚栓组合件到货;第二批次:2025年10月底前累计完成不少于40台套预应力锚栓组合件到货;第三批次:2025年11月底前累计完成不少于60台套预应力锚栓组合件到货;第四批次:2026年2月底前完成剩余所有预应力锚栓组合件全部到货。(2)风力发电机组及塔筒设备:第一批次:2025年10月底前完成不少于20台风力发电机组、塔筒设备到货;第二批次:2025年12月底前累计完成不少于40台风力发电机组、塔筒设备到货;第三批次:2026年2月底前累计完成不少于60台风力发电机组、塔筒设备到货;第四批次:2026年5月底前完成剩余所有风力发电机组、塔筒设备全部到货。

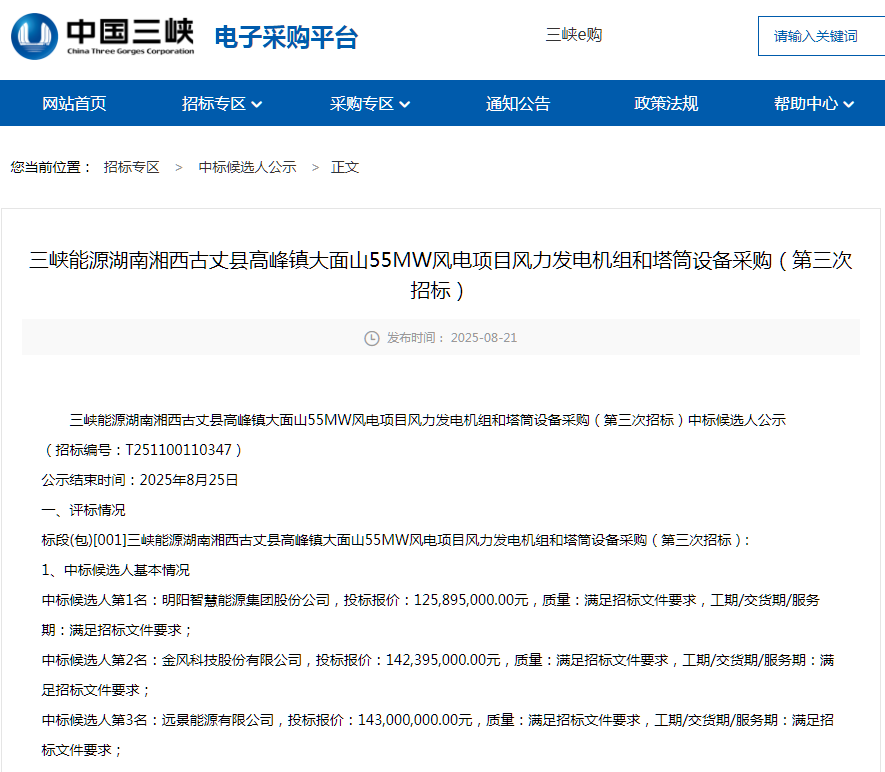

三峡能源湖南湘西古丈县高峰镇大面山55MW风电项目位于湖南古丈县高峰镇大面山一带山脊上,招标采购范围为总装机容量55MW(投标人投标容量不允许上下浮动),单机容量为5MW的陆上风力发电机组。
交货批次和进度:(1)预应力锚栓组合件:第一批次:2025年10月底前完成6台套预应力锚栓组合件到货;第二批次:2025年12月底前完成剩余所有预应力锚栓组合件全部到货。(2)风力发电机组及塔筒设备:第一批次:2025年11月底前完成不少于3台风力发电机组、塔筒设备到货;第二批次:2026年3月底前累计完成不少于5台风力发电机组、塔筒设备到货;第三批次:2026年4月底前完成剩余所有风力发电机组、塔筒设备全部到货。

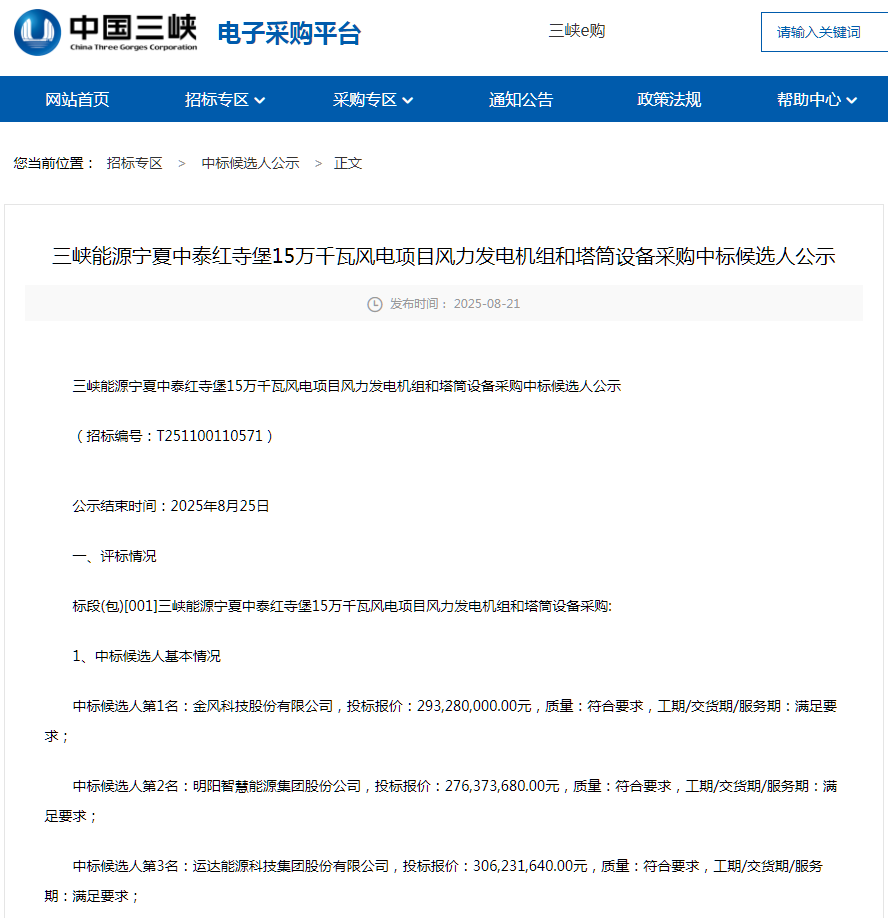

三峡能源宁夏中泰红寺堡15万千瓦风电项目位于宁夏回族自治区吴忠市红寺堡区柳泉乡,项目招标采购范围为总装机容量150MW(投标人投标容量不得低于150MW,且不得高于150.4MW)、5.5MW≤单机容量≤6.25MW的陆上风力发电机组(本项目机型必须混排,混排机型数量须为两种,且风机数量不得超过25台)。
交货期:(1)预应力锚栓组合件:第一批次:2025年9月底前完成8台套预应力锚栓组合件到货;第二批次:2025年10月底前完成剩余所有预应力锚栓组合件全部到货。(2)风力发电机组及塔筒设备:第一批次:2025年10月底前完成不少于5台风力发电机组、塔筒设备到货;第二批次:2026年3月底前累计完成不少于10台风力发电机组、塔筒设备到货;第三批次:2026年6月底前完成剩余所有风力发电机组、塔筒设备全部到货。

中标公告如下:


来源:中国三峡电子采购平台


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
