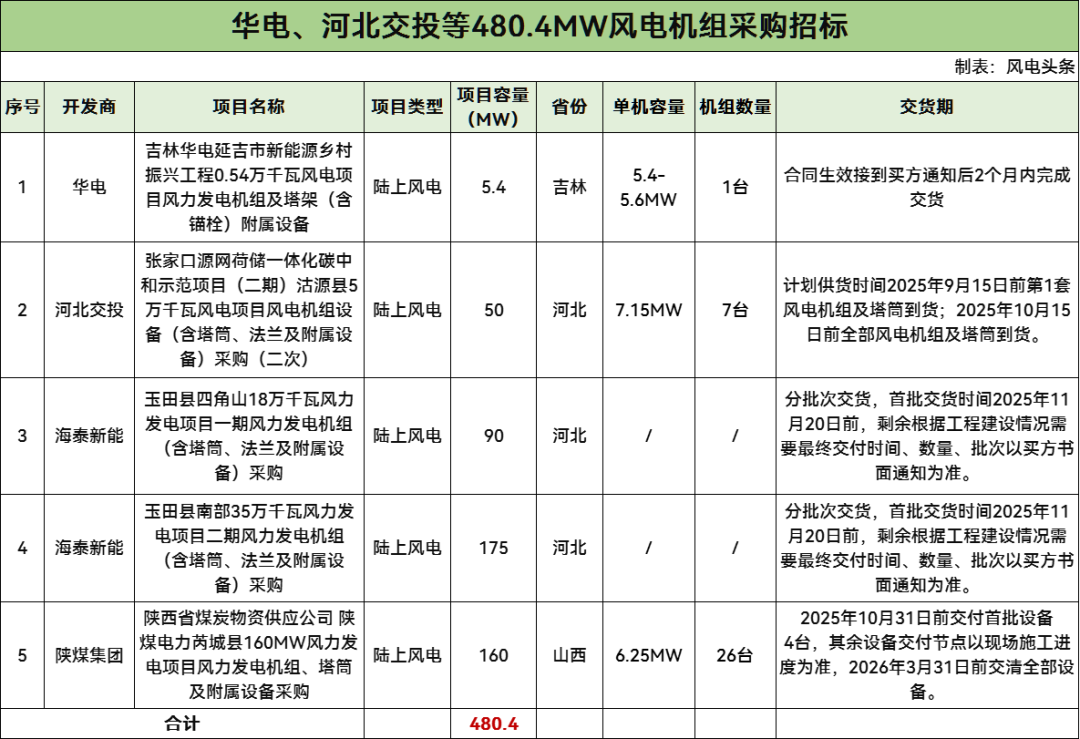

风电头条获悉,7月28日,吉林华电延吉市新能源乡村振兴工程0.54万千瓦风电项目、陕煤电力芮城县160MW风力发电项目等多个风电项目发布风电机组采购招标公告,规模合计480.4MW,单机容量5.4-7.15MW。
根据招标公告,吉林华电延吉市新能源乡村振兴工程0.54万千瓦风电项目位于吉林省松原市前郭尔罗斯蒙古族自治县浩特忙哈,项目规模0.54万千瓦(5.4MW),采购风电机组、塔架及其附属设备一套,单机容量为5.4-5.6MW,并网时降容至5.4MW,塔架型式为钢塔。计划2025年10月开工,计划2025年11月全部完工。交货期:合同生效接到买方通知后2个月内完成交货,具体时间以招标人通知时间为准。
张家口源网荷储一体化碳中和示范项目(二期)沽源县5万千瓦风电项目规划容量50MW(不允许上下浮动),风电场拟安装7台单机容量7.15MW的风力发电机组,投标风电机组轮毂高度不低于125m米,叶轮直径不小于200m(包含200m)。交货期:计划供货时间2025年9月15日前第1套风电机组及塔筒到货;2025年10月15日前全部风电机组及塔筒到货,实际发货时间以招标人书面通知时间为准。
玉田县四角山18万千瓦风力发电项目一期建设地点位于唐山市玉田县郭家屯镇、唐自头镇和玉田镇境内,采购风力发电机组(含塔筒、法兰及附属设备),装机容量90MW,叶轮直径不低于216m(须满足风机安全等级要求),叶尖距地最低距离大于15m。交货时间:分批次交货,首批交货时间2025年11月20日前,剩余根据工程建设情况需要最终交付时间、数量、批次以买方书面通知为准。
玉田县南部35万千瓦风力发电项目二期建设地点位于唐山市玉田县境内,采购风力发电机组(含塔筒、法兰及附属设备),装机容量175MW,叶轮直径不低于216m(须满足风机安全等级要求),叶尖距地最低距离大于15m。交货时间:分批次交货,首批交货时间2025年11月20日前,剩余根据工程建设情况需要最终交付时间、数量、批次以买方书面通知为准。

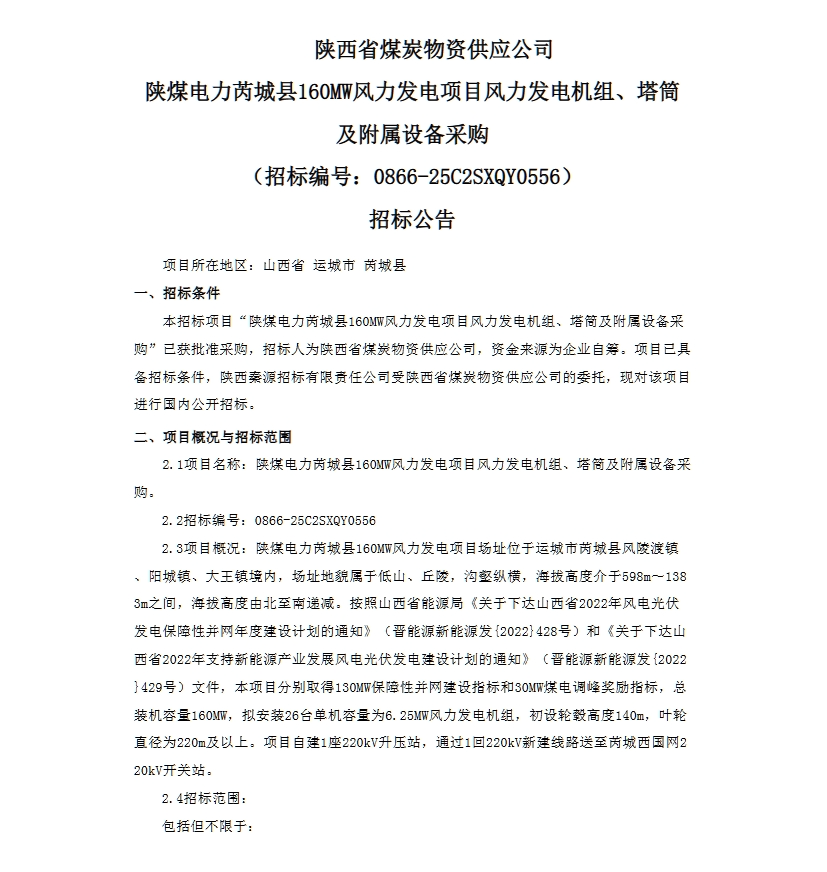

陕煤电力芮城县160MW风力发电项目位于运城市芮城县风陵渡镇、阳城镇、大王镇境内,装机容量160MW,采购26台6.25MW风力发电机组、塔筒及附属设备,单机叶轮直径约220m,轮毂高度约140m(含混塔本体及塔间连接法兰),并提供风电场仿真建模所需控制器和封装模型资料。交货期:2025年10月31日前交付首批设备4台,其余设备交付节点以现场施工进度为准,2026年3月31日前交清全部设备。
招标公告如下:
【张家口源网荷储一体化碳中和示范项目(二期)沽源县5万千瓦风电项目风电机组设备(含塔筒、法兰及附属设备)采购(二次)】招标公告
【玉田县四角山18万千瓦风力发电项目一期风力发电机组(含塔筒、法兰及附属设备)采购】招标公告
【玉田县南部35万千瓦风力发电项目二期风力发电机组(含塔筒、法兰及附属设备)采购】招标公告
来源:中国华电集团电子商务平台、招标通电子招投标交易平台、中国招标投标公共服务平台
