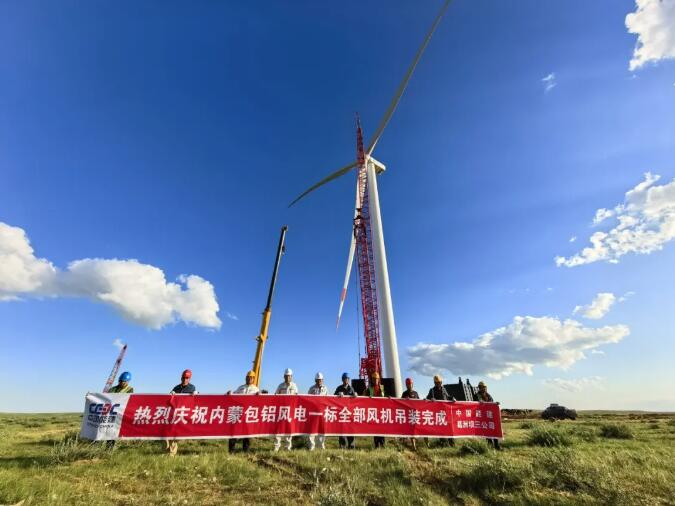

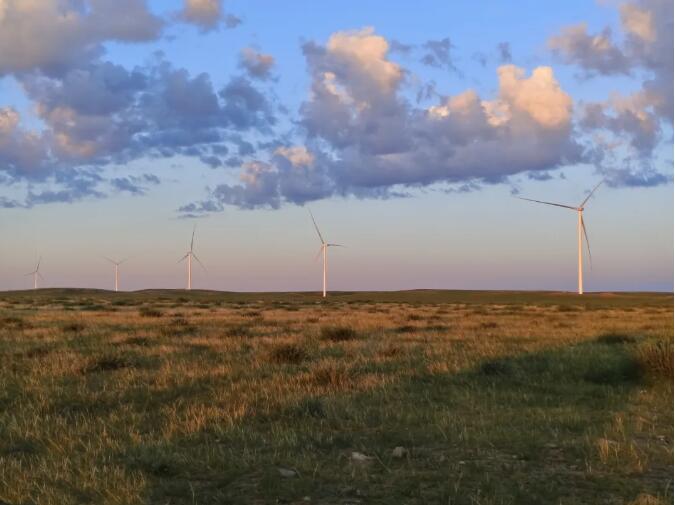

7月20日,随着最后一台巨型风机叶轮在百米高空精准就位,由中国能建葛洲坝三公司承建的内蒙古包铝风电项目,宣告圆满完成全部44台风力发电机组的吊装工作。这一标志性节点的达成,为项目实现全容量并网发电奠定了坚实基础。
该项目共安装44台单机容量7.15兆瓦的风电机组,总装机容量达314.6兆瓦。机组采用“大容量、长叶片、高塔筒”组合,叶轮直径193米、轮毂高度115米,是当前内蒙古自治区单体容量最大的风电项目之一,代表了北方陆上风电的先进水平。
项目创新采用“一机一变”单元接线方式,有效提升了系统运行的独立性与可靠性,为后续稳定高效并网提供了坚实的技术保障。项目全面投产后,预计年发电量将超过7亿千瓦时,每年可减少二氧化碳排放约21万吨。
风机吊装作为风电建设的核心环节,面临着场地协调、大部件运输、高空精准对接以及复杂天气等多重挑战。项目团队科学组织、周密部署,成功克服了内蒙古地区春季频发大风等不利因素影响,顺利完成全部安装任务。当前,项目团队正抢抓黄金施工期,全力推进后续电气安装与调试工作,确保按时间节点完成全容量并网目标。
