三航局华能山东L场址海上风电项目基础沉桩施工圆满完成

日期:2025-07-18    来源:中交三航

国际风力发电网

2025
07/18
10:06
文章二维码

手机扫码看资讯

关键词: 海上风电 风电项目 风力发电

近日,由三航局实施的华能山东L场址海上风电项目最后一根钢管桩顺利沉桩结束,标志着该项目一标段工程21个机位84根钢管桩沉桩全部安全完成,为项目全容量并网目标的顺利实现奠定坚实基础。

该项目位于山东半岛北部海域,场区水深在51至53米之间,中心离岸距离约为70千米,是国内在建水深最深、离岸最远、山东省单机容量最大的海上风电项目。项目规划装机容量504兆瓦,建成投产后,年发电量约为17亿千瓦时,相当于每年可节省标准煤约50万吨,减排二氧化碳135万吨。

深海工况复杂,21个机位横跨淤泥、粉质粘土、粉砂等不同地质,各机位钢管桩长度差达9米,锤击能量差需严控200千焦之内。

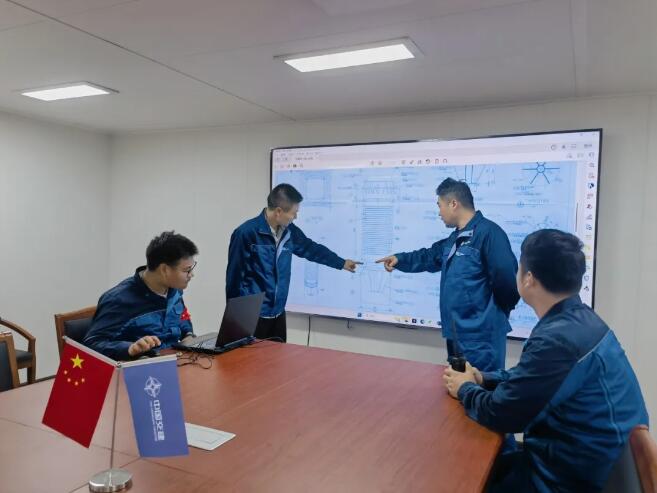

为此,项目团队深入实施“一机一议”策略,针对每一个机位单独制定专属施工方案,逐一开展专题论证、桌面推演,分析地质条件、推演溜桩风险,精准控制钢管桩自重入泥深度和液压锤锤击能量,确保沉桩效率和质量,将4根钢管桩标高误差控制在1厘米以内。

面对水深,沉桩精度要求高,项目团队以“工装保工艺,工艺保质量”为核心,研制了宽34米、高64米的超大型坐底式稳桩定位平台,及国内最长的水下送桩器,为深海沉桩施工提供了高精度的模块化辅助工装,将桩垂直度控制在千分之一以内,中心距偏差2厘米以内。

同时面对远海测量定位难题,项目团队开发了基于北斗系统的深远海测量定位系统,实现了毫米级的测量定位。

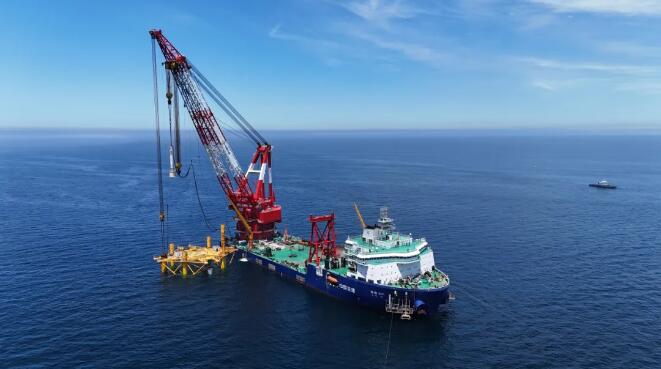

项目团队抢抓施工窗口期,合理安排钢管桩制作运输、沉桩、复打等工序要求,依托“海峰2001”4千吨全回转起重船,采用DP动力定位功能精准定位,施工效率不断突破,将单机位有效沉桩时间从48小时压缩到29.25小时,最终在37天的作业窗口期内安全优质地完成84根钢管桩沉桩施工,以全流程精细化管理展现三航速度,确保节点目标的实现。

项目常务副经理范士刚表示,团队将继续保持高昂的斗志和严谨的作风,坚持不懈落实精细化管理要求,严格遵循标准,按照时间节点安全优质地推进导管架安装以及风机安装施工任务,确保项目年度并网目标的实现。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
