广西武宣东乡风电场项目首台风机基础成功浇筑

日期:2025-07-18    来源:壮美能建

国际风力发电网

2025
07/18
10:00
文章二维码

手机扫码看资讯

关键词: 风电项目 风力发电 陆上风电

7月15日,武宣东乡风电场项目顺利完成首台风机基础浇筑,标志着项目建设取得重要进展。该节点工程的完成为后续风机吊装及并网发电创造了有利条件。

在施工过程中,项目部秉持科学组织、精细管理的原则,成功克服了高温天气和复杂地质条件等诸多挑战。严格把控钢筋绑扎、模板支护、混凝土浇筑等关键环节,确保施工质量完全符合设计规范。

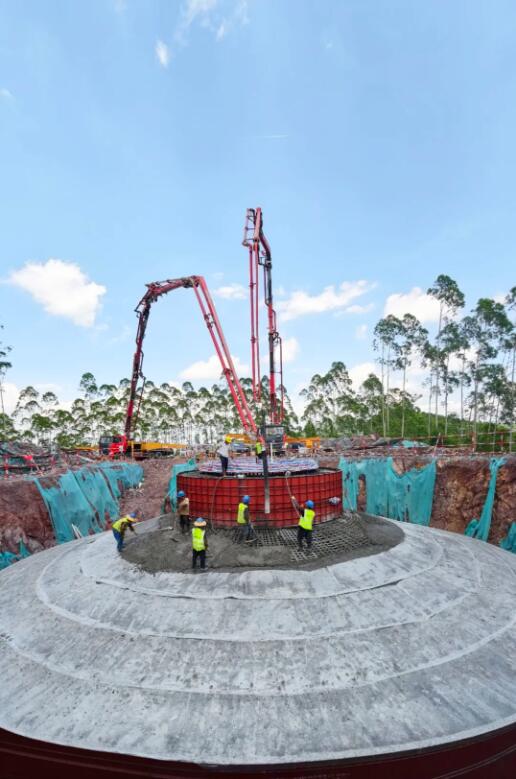

此次浇筑的首台风机基础采用了钢筋混凝土圆形拓展结构,基础直径达22米,混凝土浇筑量超过800立方米,钢筋用量达74吨。混凝土选用了高标号材料,并严格实施了温控养护工艺,以确保基础结构的强度和耐久性。

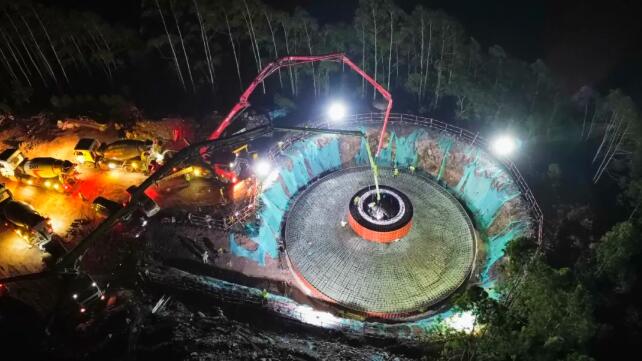

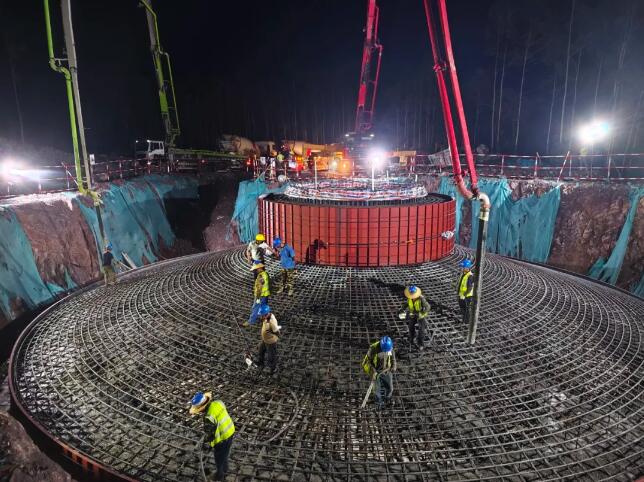

在浇筑过程中,两台泵车与30台混凝土搅拌车形成高效的运输矩阵,精准地将一罐罐混凝土输送至指定位置。施工人员严格遵循施工规范和质量标准,精细把控混凝土的浇筑速度、振捣密实度等关键环节,采用分层浇筑和振捣密实的工艺,确保每一步操作都精准无误。经过连续16个小时的浇筑,最终圆满完成了这一任务。

后续,项目团队将持续保持高度的责任心和敬业精神,确保项目各阶段目标的顺利实现,为构建清洁、低碳、高效的能源体系贡献力量。
