6月30日,随着32段风电塔筒整齐地码放在货轮甲板上,标志着中建五洲参建的ACWA埃及Italgen 550MW项目及GoS 550MW项目首批8套塔筒顺利完成装船任务,静待启航后前往埃及苏伊士湾红海省的项目建设现场。
ACWA埃及风电项目位于埃及苏伊士湾红海省拉斯·加里卜和拉斯·舒凯尔附近,分为两个场址,每个场址安装69台机组,总装机容量1100兆瓦。中建五洲承担67套塔筒的制造任务,其中47套EN-171-8.0 100米4段机型,最大直径4.8米,单套重量约302吨,20套EN-182-8.0 110米5段机型,最大直径4.9米,单套重量约350吨,总重超2万吨。
如此大规模、高规格的塔筒制造,对项目生产精度、交付效率和质量管控均提出挑战。为确保项目高效推进,从资源保障到过程管控,再到成品运输,塔筒制造分公司构建全链条体系。
面对首批塔筒需在一个半月内满足交付条件的任务,项目团队迅速响应,紧密协作进行资源调配,在生产初期便启动8条生产线满负荷运转,配置50余名专业技工,以“两班倒”作业模式攻坚克难,保障生产进度。

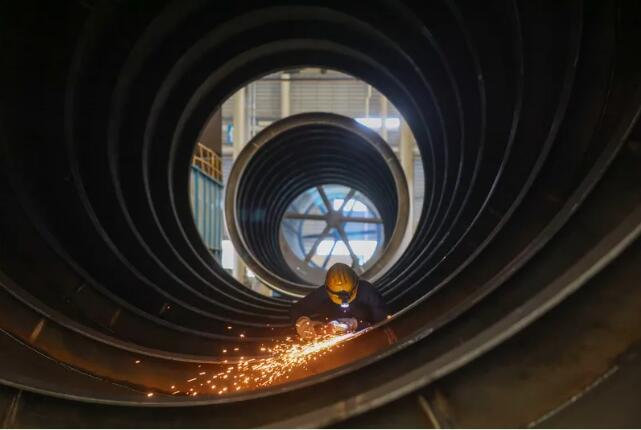

在质量管控方面,项目团队严格执行国际标准,针对卷圆、组对、喷漆等塔筒制造中的关键工序,均采用精密加工设备处理,严格把控各道质量关卡,确保每一寸弧度、每一条焊缝都精益求精。

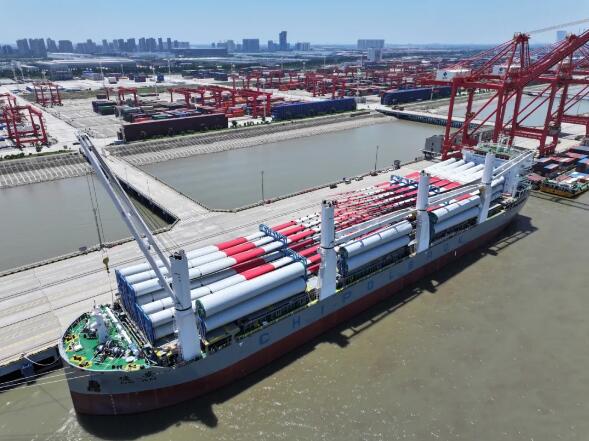

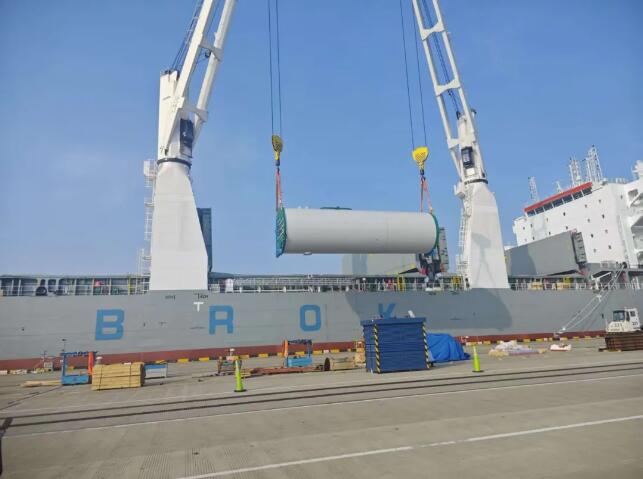

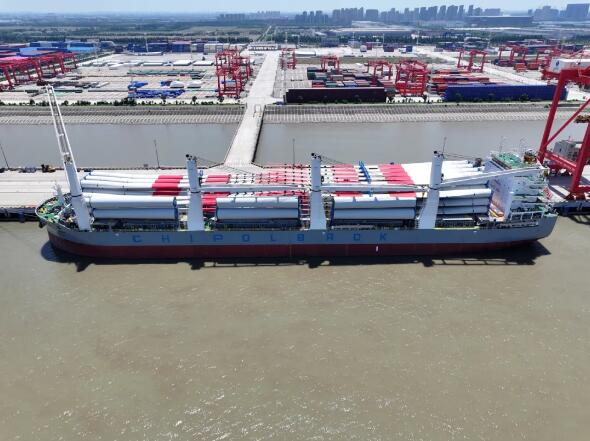

为应对海外物流复杂性,团队提前与业主对接船运计划,及时掌握风场运行情况及海外进场报关手续,在6月23日完成首批塔筒集港太仓码头后,实现6月30日顺利装船。
目前,项目团队正持续进行高效生产,计划7月底完成12套塔筒装船计划,全力保障项目如期投运。据了解,项目建成投运后,预计年发电量超过43亿度,为当地超过100万户家庭提供绿色、稳定的清洁能源,每年减少大约220万吨二氧化碳排放,可积极助力埃及实现巴黎气候协定项下自主减排目标和2030年清洁能源占比42%的目标,同时促进埃及经济社会发展和能源安全。
