华润围场朝阳200兆瓦风电Ⅱ标段项目风机全部吊装完成

日期:2025-06-27    来源:中建三局总承包公司

国际风力发电网

2025
06/27
09:06
文章二维码

手机扫码看资讯

关键词: 风电项目 陆上风电 风电机组

风起“绿”动正当时

助力能源领域绿色低碳转型

近日

中建三局总承包公司承建的

华润围场朝阳200兆瓦风电Ⅱ标段项目

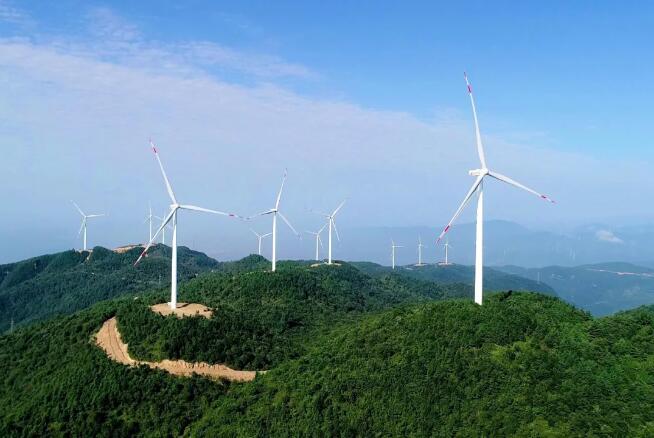

风机全部吊装完成

项目位于河北省承德市

总装机容量93.75兆瓦

建设内容包括15台6.25兆瓦风机

投产后预计年上网电量4.32亿千瓦时

每年可节约标准煤约13万吨

减少二氧化碳排放22.72万吨

改善环境质量,助力绿色发展

勇于拓荒

开启“逐风”之旅

作为山地风电项目

项目设有4个工区

每2个工区之间是近20公里的山路

全程坡度接近30度

路段最窄处不足5米

严重影响运输效率

面对三条道路均未贯通的困境

项目团队提前入山勘测

对不能满足大件运输的路段

预先进行拓宽、降坡

提前安排山地推土机、装载机

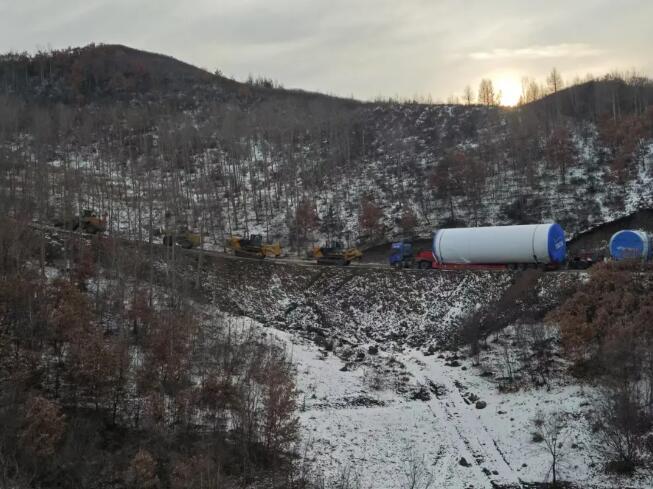

进行近百次大件设备牵引

确保材料运输万无一失

争分夺秒

抢抓施工进度

项目共计15台风机

分为9台天然基础、6台桩基础

天然基础是指直接利用地基土的承载力

来支撑建筑物或设备的基础形式

桩基础是一种深基础形式

由若干根桩(称为基桩)和连接桩顶的承台组成

天然基础主要考虑道路条件

桩基础须额外考虑试桩进度

根据两种基础形式要求

项目合理安排施工部署

将15台风机划分为6个批次

项目采用2台泵车

20辆砼罐车连续作业

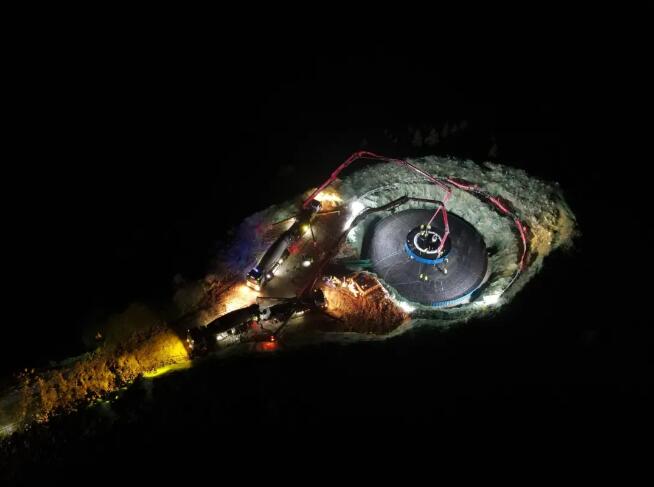

12小时内不间断完成1000方混凝土浇筑

为确保钢筋笼、混凝土

满足4个工区同步作业需求

高峰时施工人员超过200人

最快时4天完成3台风机基础浇筑

在华润新能源华北大区风电项目中

率先完成风机基础浇筑

并一次性通过质量验收

获得业主好评

无惧大风

实现品质履约

风机吊装属于超危大工程

风速超过8米/秒时

严禁进行吊装作业

项目团队与气象局沟通对接

第一时间掌握实时风力

合理安排施工任务

风力过大时

开展吊具拼接、螺杆安装

防雨罩安装等地面装配工序

风力符合要求时

抢抓吊装“黄金窗口期”

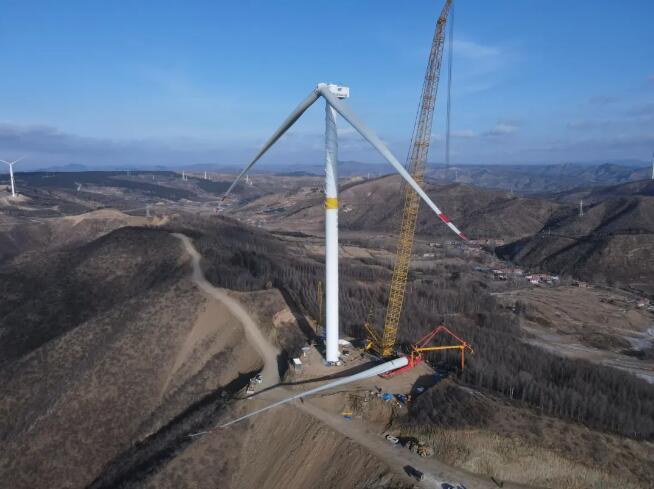

创造2天完成1台风机吊装的施工速度

风机叶片长达93米

山顶空间有限

吊装平台面积不足

为避免延误工期

项目团队选择工艺复杂的

单叶片吊装方案

在高空中将叶片逐个与轮毂进行对接

按期完成全部风机吊装

返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
