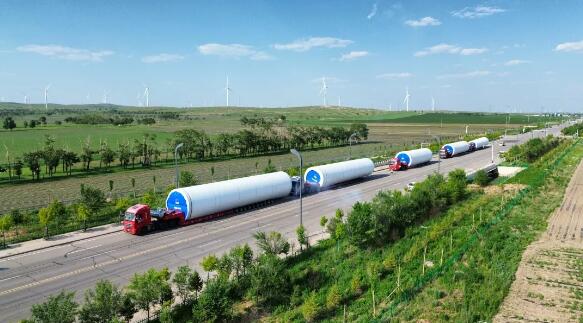

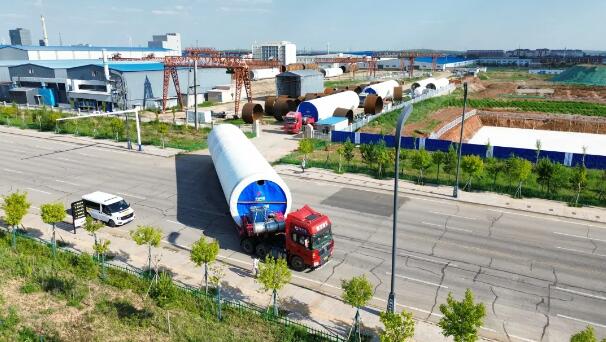

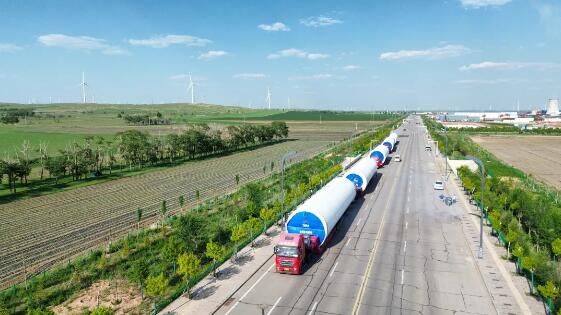

6月24日,由大连公司承制的内蒙古能源东苏特高压外送新能源三期基地32万千瓦项目首套塔筒顺利发货。
该项目位于内蒙古自治区锡林郭勒盟苏尼特左旗东南部,占地面积为131.33平方公里。其地貌类型为波状高平原丘陵,海拔高度在980至1150米之间。项目区紧邻G331国道,交通条件良好,距离苏尼特左旗约55公里,距阿巴嘎旗约60公里。项目共安装39台中船海装8.35兆瓦风电机组。其中,单台塔筒重量约为421.98吨,总工程量为16457.22吨。
自项目启动伊始,面对工期紧迫与交付任务艰巨的双重挑战,大连公司统筹部署推进首套塔筒保供攻坚战。通过跨部门协同机制精准实施首套塔筒保供工作:生产调度部门根据项目节点科学制定动态生产计划;技术部门组织专项工艺交底,针对筒体成型及环缝焊接编制工艺控制手册,建立标准化作业流程;质量体系实施“首检制”与“三检制”管控,从原材料验收到纵缝焊接等关键工艺均建立质量控制闭环;物流环节预先开展道路勘察和通行论证,通过交通管理部门联合审批确保大件运输方案可行性。
后续,大连公司将秉持“安全第一、质量至上”原则,持续优化施工方案,强化现场质量控制,合理调配资源,定期梳理总结施工重点,不断完善提升,确保项目安全、高效完成履约。
