2024年9月,超强台风“摩羯”席卷文昌海域,6台风机轰然倒塔的画面引发行业震动。单台1250万元的设备价值、超7500万元的直接损失,让风电保险首次以“亿元级理赔”的姿态进入公众视野。2013年“天兔”台风致红海湾风电场8台机组倒塌,2015年Siemens机组机舱坠海事故,直至美国龙卷风掀翻风机的跨国事件,一次次印证着风电行业“高收益与高风险共生”的铁律。
据GWEC数据,截至2024年全球海上风电累计装机已突破1.5万MW,但伴随装机量攀升的是保险索赔数据的激增:GCubeInsurance报告显示,2022年海上风电保险索赔中,承包商错误与缺陷占比达62%,较2020年提升7个百分点,而自然灾害在陆上风电场损失中占比高达48%。当风电开发从陆地走向深海,从“千瓦级”迈向“兆瓦级”,保险已从成本项蜕变为风险防控的核心基础设施。
风电场有哪些风险呢?
(一)自然风险

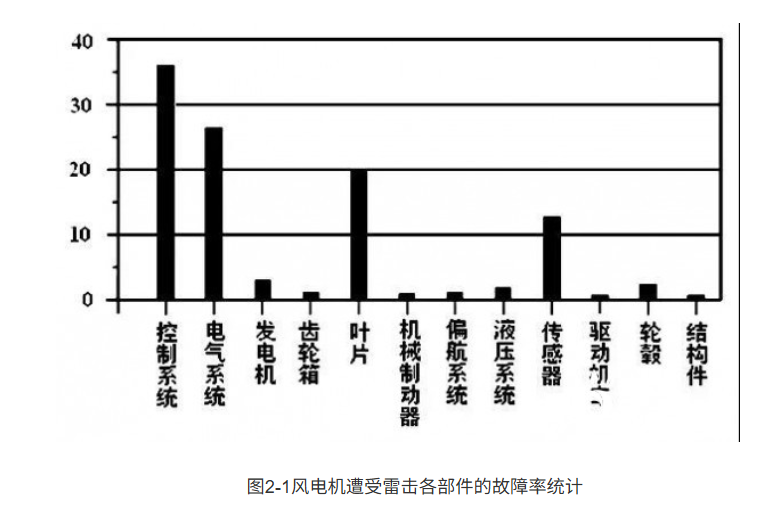

雷击与台风:海上风机塔筒高度超百米,叶片长度突破120米,形成天然“引雷器”。东海大桥风电场数据显示,单次雷击可致叶片损坏损失超50万元,机舱火灾损失更可达千万元级别。而台风“威马逊”曾创造单场事故13台风机倒塌的纪录,风速超设计极限20%时,结构疲劳寿命可缩短40%。
涌浪与腐蚀:台风期的巨浪可冲毁承台防撞设施,而海洋盐雾环境下,钢结构焊接缺陷可能在3-5年内引发疲劳断裂——2015年PaludansFlak风电场的坠海事故,根源正是2002年焊接标准缺陷与盐雾腐蚀的叠加效应。
(二)技术与人为风险
建设期:电缆头制作工艺不良可能导致后期放电爆炸,塔筒连接件焊接不达标则可能在运行期突发断裂。某海上风电项目因海缆敷设深度不足,投运半年后被渔船锚钩断,维修成本超千万元。
运营期:远程控制误判导致风机带病运行,变桨系统故障在台风来临时无法顺桨,甚至第三方船只抛锚钩断海缆——2013年东海风电场渔民抛锚事件,曾导致海底通信光缆中断超48小时。
如何利用保险保障风电场

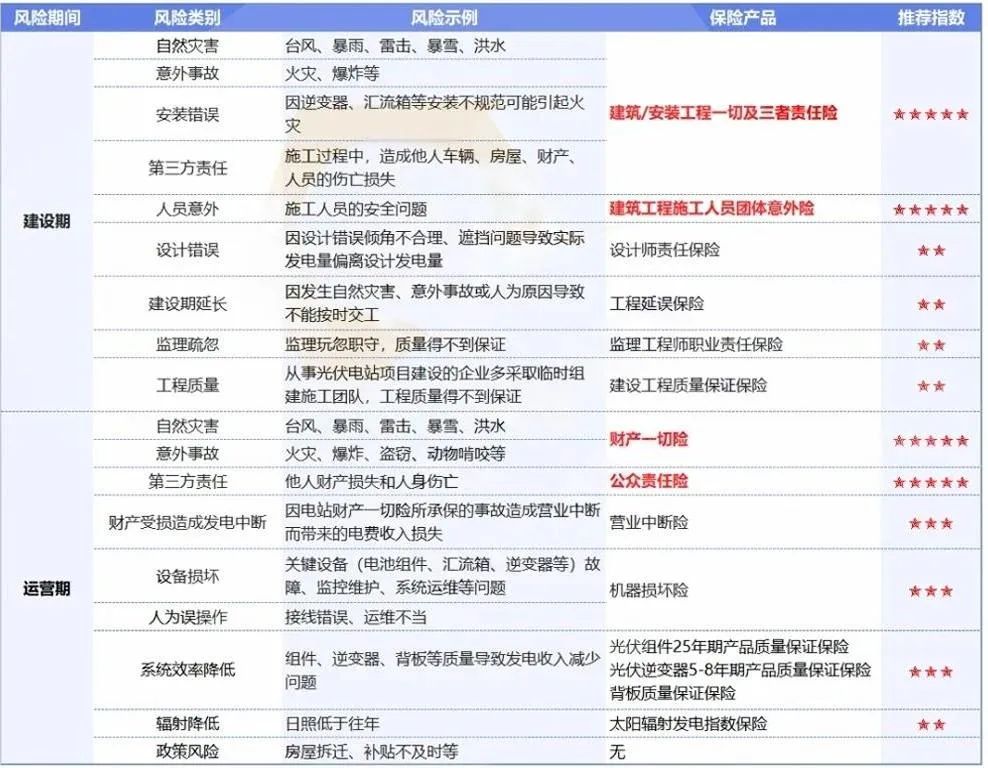

(一)建设期

建筑安装工程一切险(建安险):覆盖勘察设计至机组安装的全流程,承保极端天气、施工事故等造成的损失,费率通常在5‰左右(免赔额影响显著)。2011年东海大桥二期项目因“梅花”台风获赔50余万元,正是该险种的典型案例。
设备运输险:针对风机部件海陆联运风险,费率1.5‰-5‰,需特别关注运输路径(如近海段风浪等级)与载具适航性。某项目曾因运输船遭遇强对流天气,导致机舱设备进水,获赔额达设备原值的30%。
(二)运营期
财产一切险+机器损坏险(机损险):财产险覆盖自然灾害导致的直接损失(费率0.6‰-0.9‰),机损险则针对设备设计缺陷、安装错误等(费率3‰-5‰,海上项目高于陆上)。华锐风机在东海大桥项目质保期后投保机损险,成为国内较早尝试该险种的案例。
产品质量保证保险:由设备厂商投保,保障因制造缺陷导致的维修更换,但因保险公司顾虑风险,保费高昂,仅大型机组厂商偶有采购。

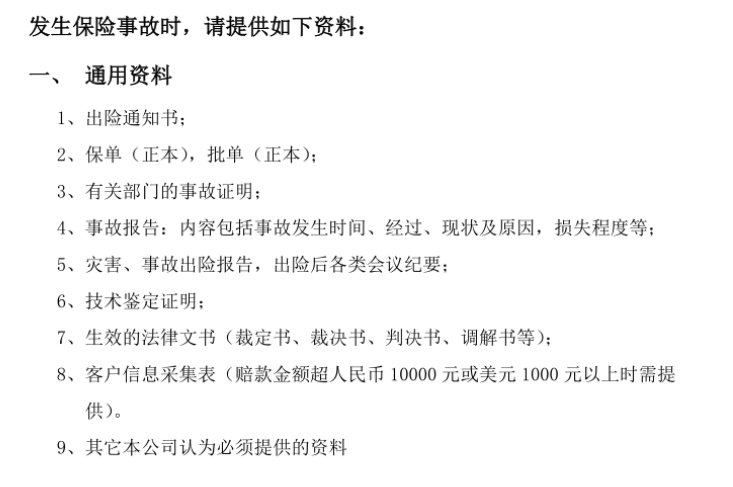

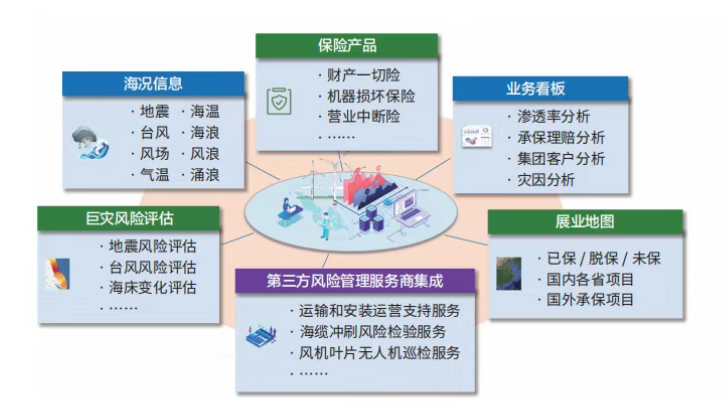

(三)理赔关键
最后我们再看下开头的文昌倒塔案例,风电场理赔核心要素:
风险界定:需风速数据(超设计极限)、鉴定报告等证明“不可抗因素”;
免赔额机制:通常为损失额的5%-10%,6台风机7500万损失扣除免赔后,实际赔付或不足7000万;
共保体运作:国内项目多由中资险企组成共保体(如华能旗下公司主导),再保机制分散风险。
