近日,由中建八局承建的
新疆木垒东方电气100万千瓦风电项目

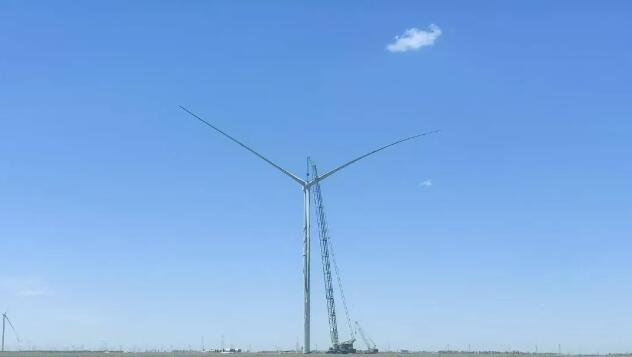

首台风机顺利完成吊装任务
向全容量并网发电发起冲刺
项目位于新疆昌吉州木垒县
包括13台风机机组
26.4千米集电线路、15千米场区道路
装机容量87.1MW
对推动实现“碳达峰、碳中和”国家战略目标
促进地方经济绿色发展具有重要作用
首吊启动前
项目团队深入现场踏勘、对标交流
精准识别安全生产风险并制定预案
以技术引领、高效建造为核心
深度融合BIM技术

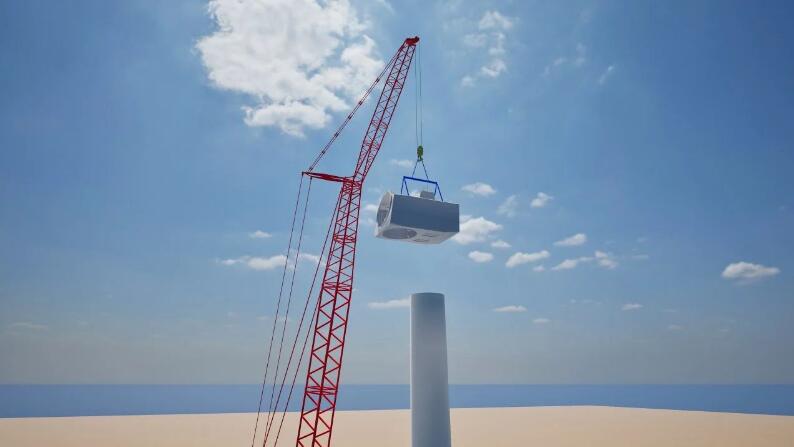

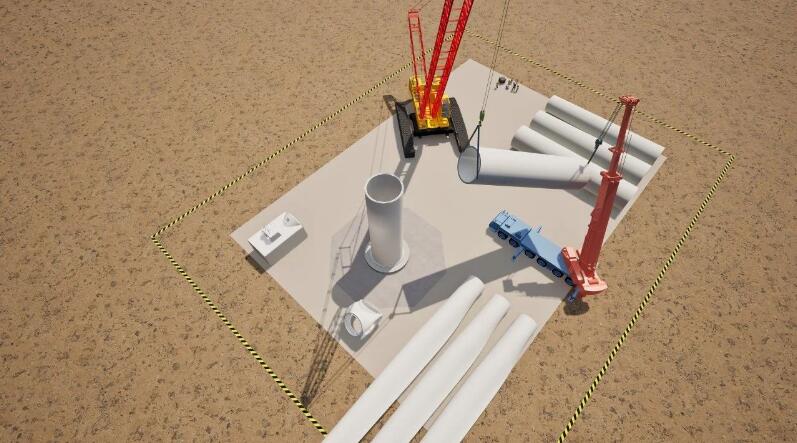

对风机吊装全过程进行精细化模拟
实现施工方案的预演
为现场施工提供强有力支撑

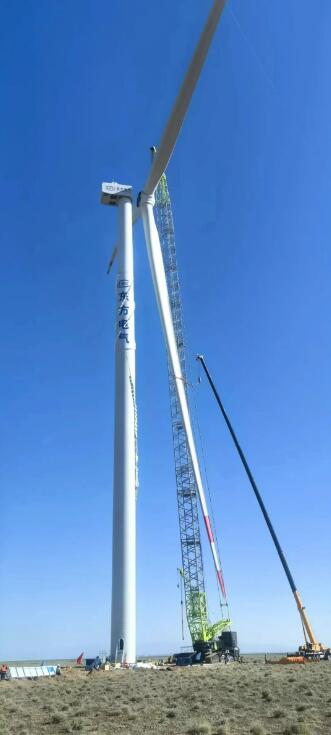

A18号风机塔筒高121米
单叶叶片长108米
拼装后叶轮直径达222米

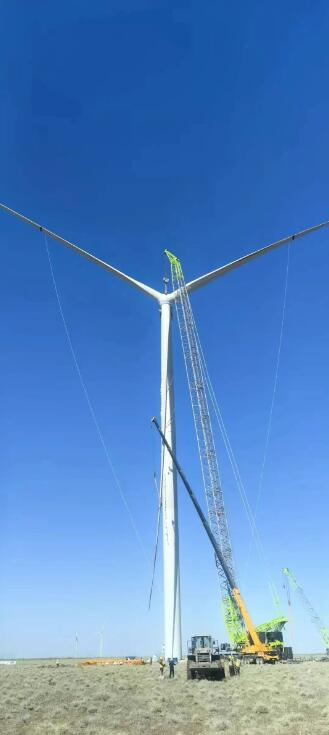

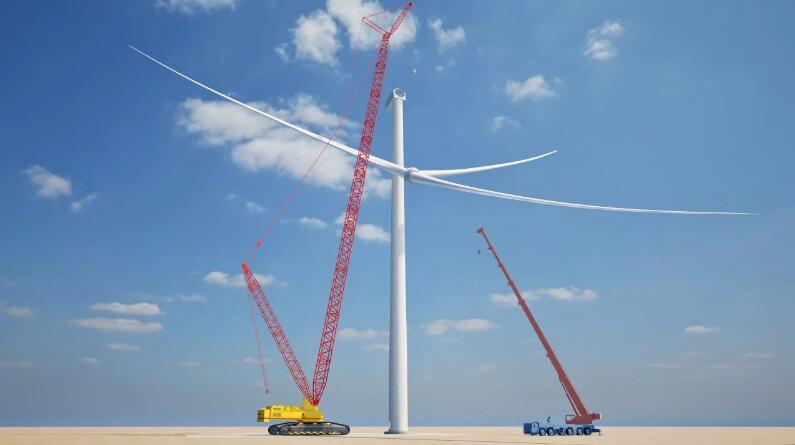

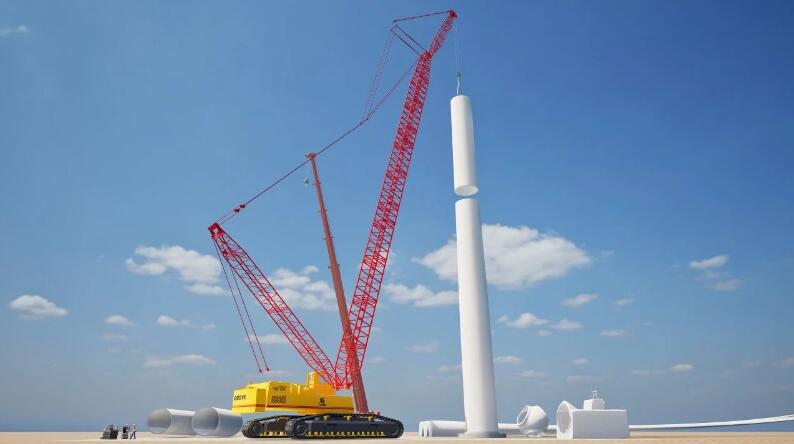

主吊采用1250吨履带吊
辅吊采用130吨汽车吊+100吨履带吊
配合进行吊装
项目采用“一机一图一方案”原则
周密部署吊装作业
深入研究设备参数,审慎选型

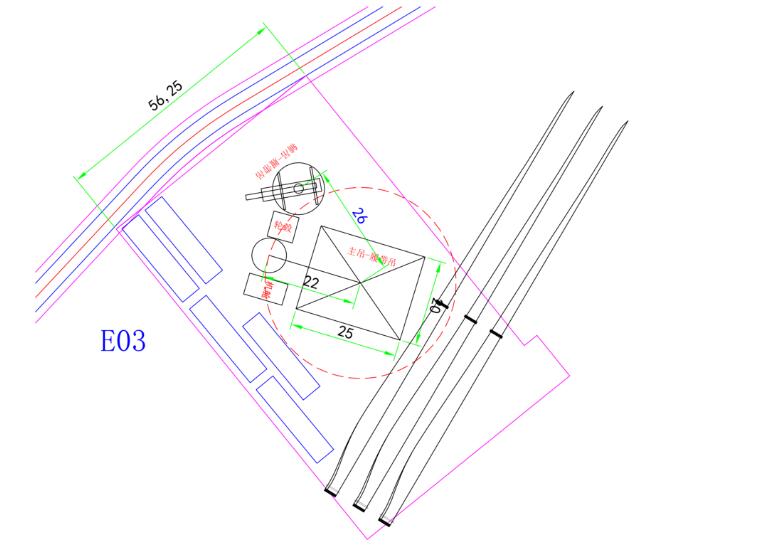

并依据现场条件精准策划吊车站位
为确保首台设备按期顺利吊装
项目组织开展
吊装方案专家论证
对关键步骤进行反复推演
磨合主吊与辅吊的配合协同度
落实安全管控及技术交底
确保各项准备工作无缝衔接
吊装过程中
项目遵循“精准操作、安全第一”原则
采用激光定位仪和全站仪
实时监测塔筒垂直度与方位
安排专人实时监测风速风向
保障吊装全过程实时监管

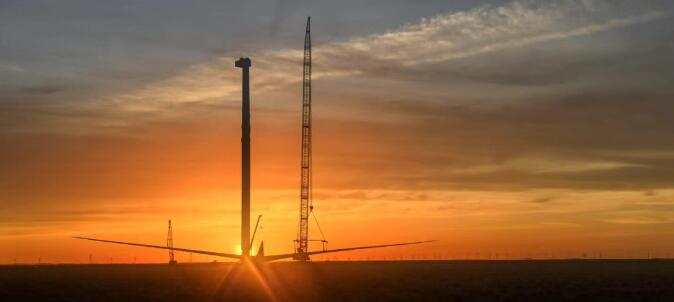

紧抓作业窗口期

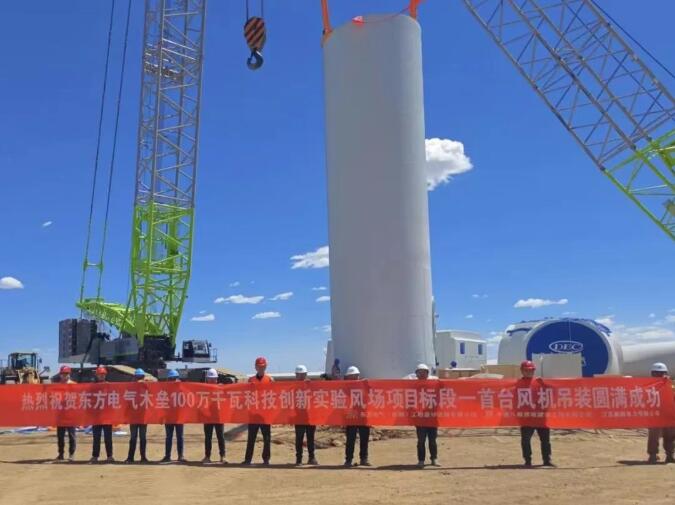

圆满完成首个风机吊装工作任务
下一步,项目团队将继续紧扣
“绿色建造+高端制造”准则
高质高效推动项目建设
通过技术创新、资源整合与风险管理
实现成本可控、生态友好及社会效益最大化
支撑业主战略目标与政府新能源布局落地
