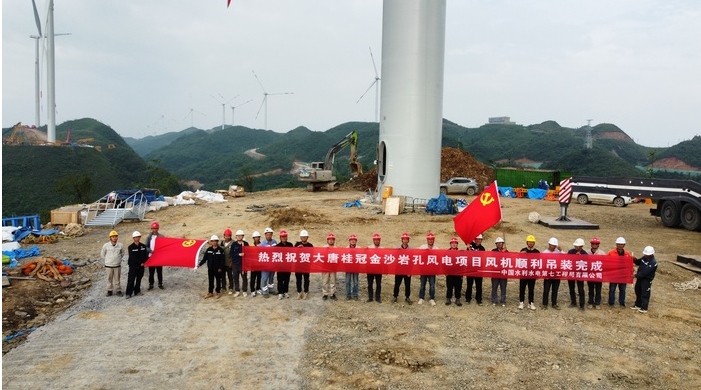

5月19日,贵州金沙县岩孔风电50兆瓦新建工程全部风机完成吊装。
岩孔风电项目位于贵州省毕节市金沙县,总装机容量50兆瓦,安装8台单机容量为6.25兆瓦风力发电机组,轮毂高度115米,单支叶片长97米,单支叶片重28吨,叶轮重127吨,机舱(含发电机)重76吨,新建一座110千伏升压站。工程于2024年4月5日开工,3月23日首台风机吊装完成,3月31日首台风机并网发电、升压站带电。从首台风机吊装至全部风机吊装完成历时1个多月,距离2025年5月30日全部风机并网发电目标更近一步。
工程投运后,每年可节约标准煤3.60万吨、减排二氧化碳9.09万吨、减排二氧化硫9.16吨、减排氮氧化合物14.67吨,在打造绿色能源立体产业、巩固双碳目标等方面具有重要意义。
