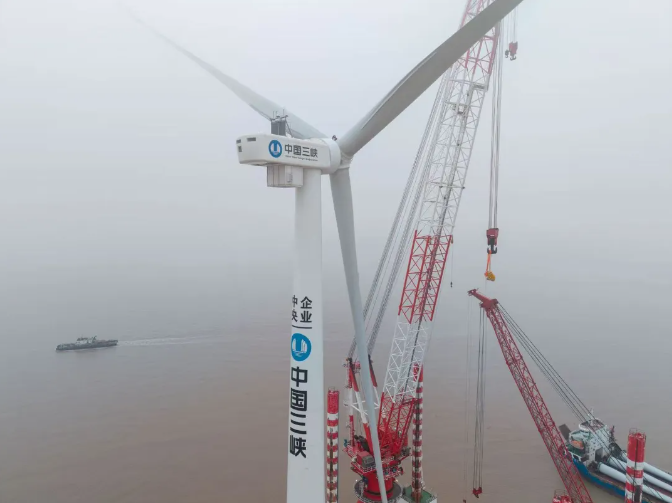

5月15日,由三峡上海院承建的三峡江苏大丰800兆瓦海上风电项目完成首台风机吊装,为后续机组并网发电奠定了坚实基础。
项目标段Ⅰ计划吊装51台风机,本次吊装的6兆瓦风机机组叶轮直径达191米,叶轮重量约135吨,轮毂中心高度约113米,相当于将3架波音客机提升至百米高空。施工期间,面对作业海域复杂的水深、海况,上海院大丰项目团队制定针对性的吊装方案,有效抵消了高达95%的波浪扰动,通过主钩承担重量、副钩调整姿态的方式,实现了对叶轮组件空中姿态的精确控制,确保设备免损伤完成对接。项目团队成立了专项安全检查小组,全面排查各环节可能存在的安全隐患,保障人员、船只及风机设备的安全。
本次吊装成功是对上海院在复杂海况下大规模风机吊装能力的一次成功检验。大丰项目团队将利用每一个海上作业窗口期组织施工,确保剩余50台风机顺利吊装,全力以赴推动项目如期并网发电。
