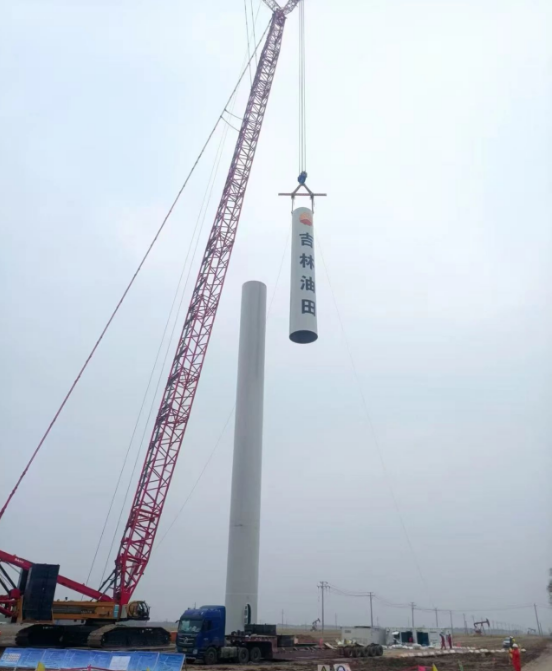

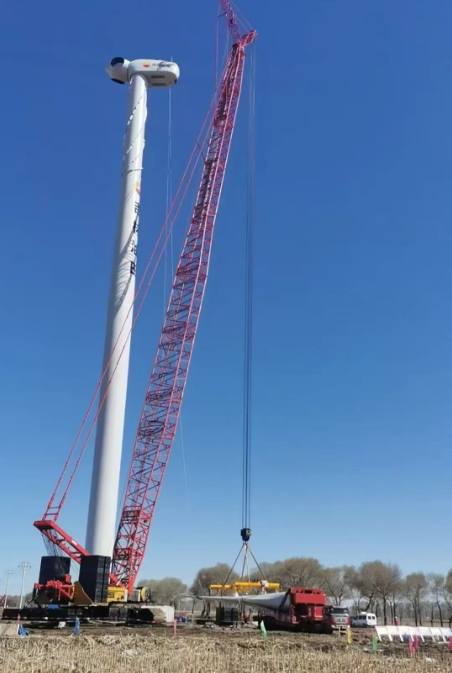

从春寒料峭到暖风拂面,历经近一个月日夜奋战,5月14日,吉林油田建设公司安装三项目部成功完成大情字井分散式风电项目3台5.0MW风力发电机组安装任务。在项目负责人吕文君、党支部书记张常义等十余名党员的带领下,团队突破多重施工“拦路虎”,为新能源领域建设交出亮眼答卷。
该项目风机规模堪称“巨无霸”:单叶片长94米,旋转直径达192米,112米高的轮毂直插云霄,五段式塔筒组合后整机重达493吨,仅机舱单体重量就高达120吨。面对如此复杂的安装工程,加之春季大风频发、道路施工受阻、陆路反运困难等挑战,项目部以“提前谋划、精准攻坚”为策略,在首台风机安装前便参照行业经验优化施工方案,组织专家对吊装方案进行严格评审,并联合业主、监理单位赴高强度螺栓生产厂家实地取样送检,筑牢施工安全与质量防线。
施工过程中,恶劣天气成为横亘在工程推进道路上的最大“拦路虎”。面对频繁来袭的风沙,项目团队时刻保持高度警惕,精准捕捉风力较弱的“窗口期”,将施工时间精确到分钟,争分夺秒推进作业;遭遇连续降雨导致道路泥泞不堪时,现场人员迅速调整作业计划,创新采用“错峰吊装、分段运输”策略——利用雨停间隙完成吊装,通过分段转运保障设备运输安全。
针对重达百吨的机舱、叶片运输难题,团队提前规划,在泥泞路段铺设临时加固道路,确保运输车辆平稳通行。每当强风预警拉响,立即暂停高空作业,对已安装设备进行全方位加固,待气象条件好转,第一时间组织复工,以“人停机不停”的攻坚姿态追赶进度。凭借科学的部署与顽强的毅力,4月24日,项目首台风机叶片实现精准对接,不仅为后续风机安装积累了宝贵的实战经验,更彰显了团队在极端环境下攻坚克难的专业实力。
安三项目部项目经理吕文君介绍“每一次吊装都是对技术与意志的双重考验。”,凭借首台风机安装的实战经验,团队优化流程、细化分工,在后续两台风机施工中效率提升近20%。党员干部带头坚守一线,24小时轮班值守,确保每道工序安全达标。

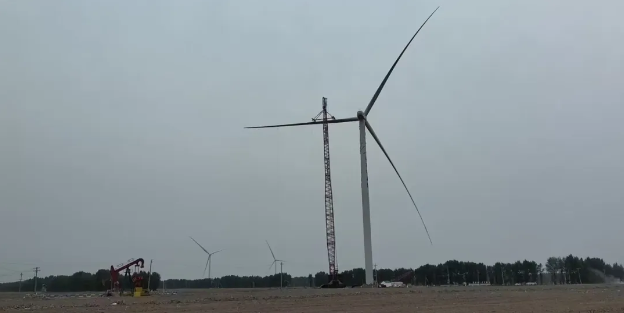

最终,项目团队提前完成全部三台风机安装,实现“零事故、零缺陷”目标。此次风电项目的圆满收官,不仅标志着吉林油田建设公司在新能源领域迈出坚实一步,更彰显了其从传统油气施工向绿色能源工程转型的综合实力。
