近日,由新疆能源集团新能源研究院承建的国家电投乌鲁木齐乌拉泊村3.575万千瓦分散式风电EPC总承包项目首台风机吊装作业顺利完成,标志着该项目进入关键施工阶段,为5月底实现全容量并网发电奠定坚实基础。
该项目位于乌鲁木齐县乌拉泊村,总装机容量3.575万千瓦,共安装5台风力发电机组,配套建设0.715万千瓦/1.43万千瓦时电化学储能系统及一座35千伏开关站。

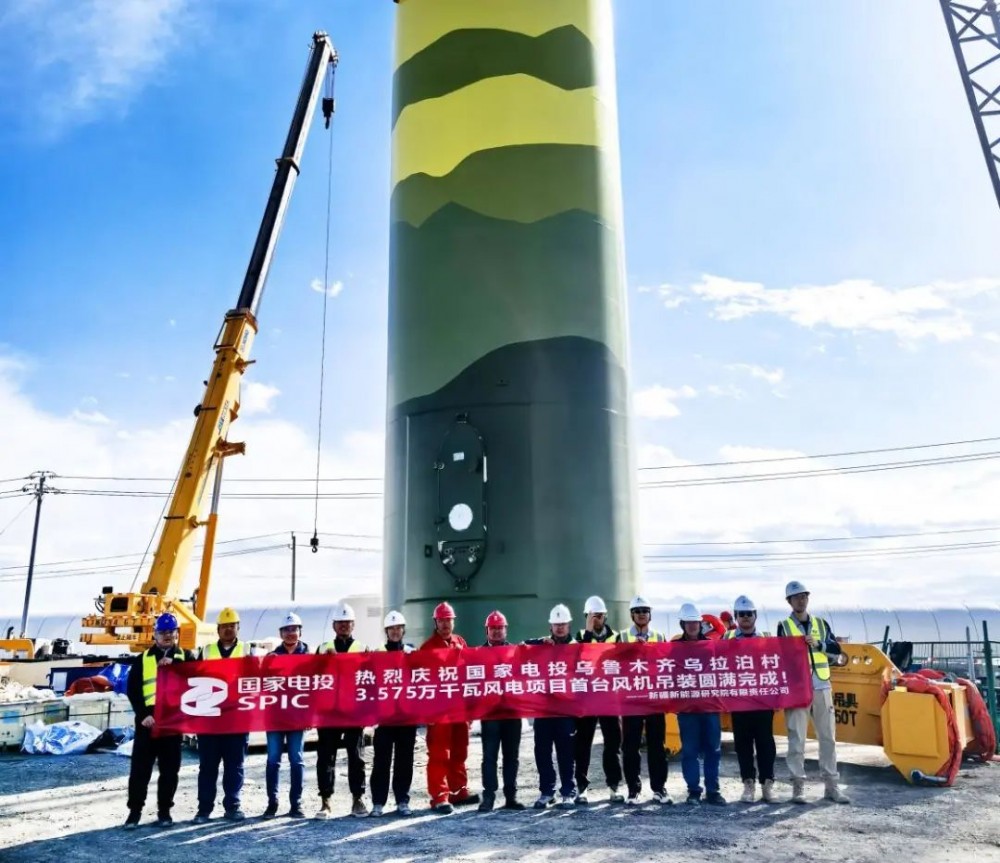

项目自3月5日正式开工以来,新能源研究院提前制定专项施工方案,优化吊装工序,有效克服大风、低温等不利天气影响,抢抓施工进度,4月中下旬,项目团队采用800吨履带吊成功完成首段塔筒吊装,实现塔筒与基础锚板精准对接,随后完成5节塔筒及机舱整体吊装,顺利进入叶片吊装关键的阶段。结合现场作业面受限的制约,项目团队采用单叶片吊装工艺,面对单支叶片需与轮毂进行数百颗螺栓精密对接的挑战,项目团队充分发挥成熟的吊装指挥经验,严格遵循工艺要求,确保每颗螺栓均实现严丝合缝的精准对接。4月23日,三支长达99米的巨型叶片在110米高空全部顺利完成与轮毂的高精度装配,首台风机吊装作业顺利完成。预计5月10日完成全部风机吊装,5月底实现全容量并网发电。
项目建成后,预计年发电量达8388万千瓦时,年等效利用小时数2346小时,每年可节约标准煤2.58万吨,减少二氧化碳排放6.67万吨,对优化乌鲁木齐地区能源结构、推动新型电力系统建设具有重要意义。
