内蒙古华电火电灵活性改造察右中旗27.8万千瓦新能源项目全部风电机组基础浇筑完成

日期:2025-04-22    来源:内蒙古华电新能源

国际风力发电网

2025
04/22
09:14
文章二维码

手机扫码看资讯

关键词: 风机吊装 风电项目 风电安装

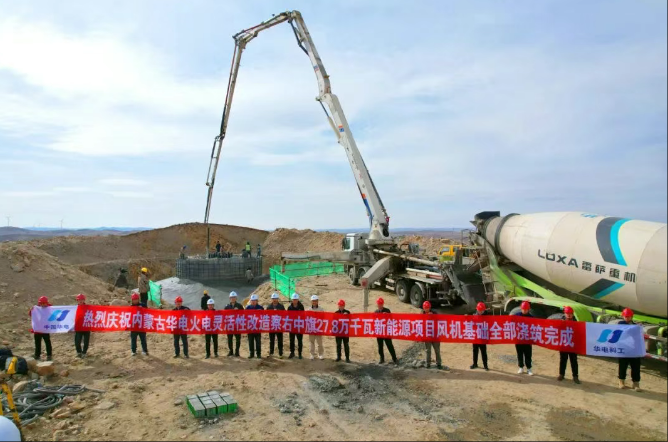

4月19日,内蒙古华电火电灵活性改造察右中旗27.8万千瓦新能源项目全部风电机组基础浇筑顺利完成,提前达成关键节点目标,标志着项目风电部分全面迈入设备安装新阶段。

据悉,内蒙古华电火电灵活性改造察右中旗27.8万千瓦新能源项目总容量27.8万千瓦,其中风电18.8万千瓦,安装19台10MW风力发电机组,基础直径25m,钢筋用量约120t,混凝土约1200m3,采用大体积混凝土一次性浇筑工艺,可有效避免温度裂缝和沉降风险。

自项目启动以来,公司领导班子高度重视,多次深入施工现场实地调研,精准把脉项目难点,协调各方力量解决实际困难;各部门充分发挥专业优势,在资源调配、技术支持、安全监管等方面紧密配合,形成强大工作合力;全体建设者秉持攻坚克难的决心,面对复杂地质条件、多变气候环境等诸多挑战,通过科学规划施工方案,优化施工流程,全面提升建设效率,仅历时30天(有效工期22天)便完成全部浇筑工作,用实际行动跑出了新能源项目建设的“加速度”。

此次风电基础浇筑工作的圆满完成,不仅为后续设备安装奠定了坚实基础,也为项目整体按期投产提供了有力保障。下一步,项目团队将继续保持昂扬斗志,以更加严谨的态度、饱满的热情投入到风电设备安装工作中,全力打造精品工程,为推动绿色能源发展、实现“双碳”目标贡献华电力量!
