上海电气400MW风力发电项目风机吊装完成

日期:2023-01-16    来源:高台荟报  作者:雷景韬

国际风力发电网

2023
01/16
14:16
文章二维码

手机扫码看新闻

关键词: 上海电气 风力发电项目 风机吊装

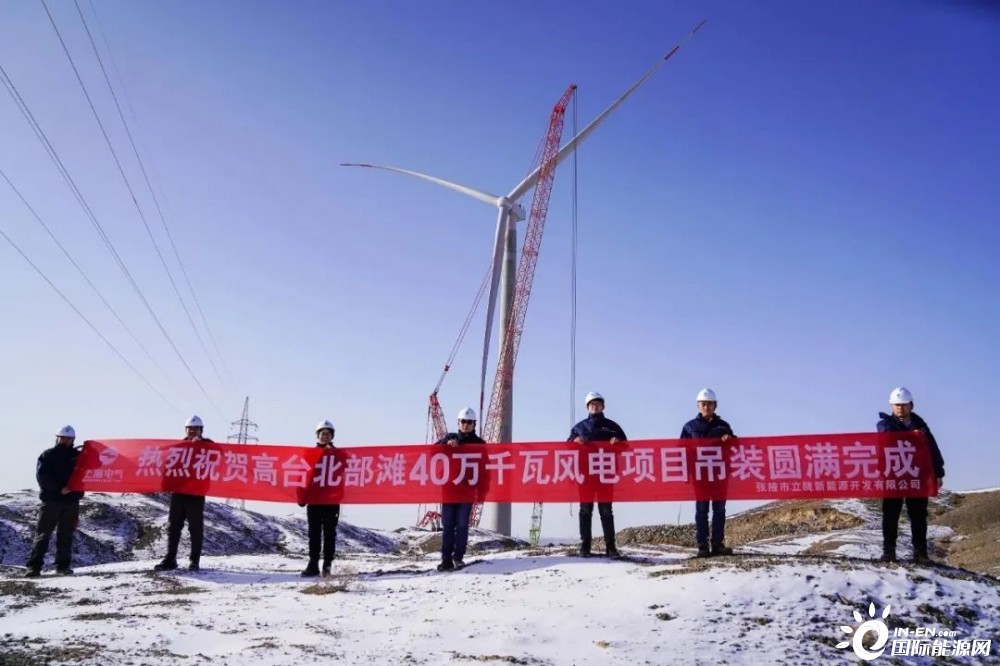

1月15日,随着上海电气40万千瓦风力发电项目最后一台风机吊装完成,标志着该项目全面进入调试并网发电阶段,同时也标志着高台县“冬日无闲·大抓项目”活动在新能源建设方面取得阶段性的成果。

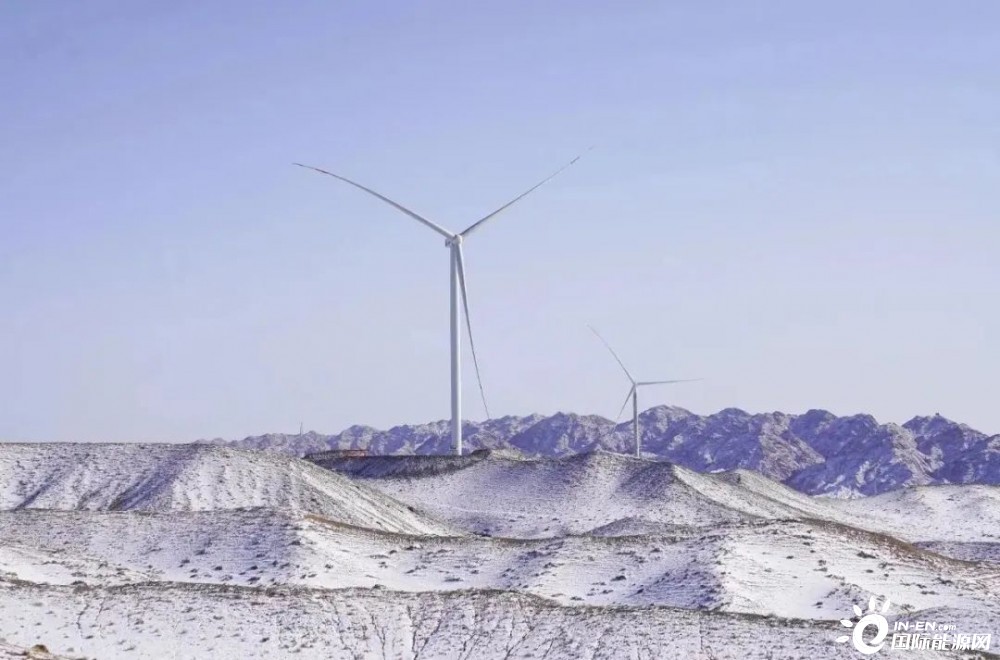

走进位于罗城滩的上海电气40万千瓦风力发电项目建设现场,一排排风机在漫山雪地中巍然耸立。作为省列重大项目,上海电气40万千瓦风力发电项目计划投资28亿元,建成后年均发电量约为10.4亿度,年收益约3.2亿元,与相同发电量的火电相比每年可节约标煤34.9万吨,相应每年可减少多种大气污染物和烟尘排放。

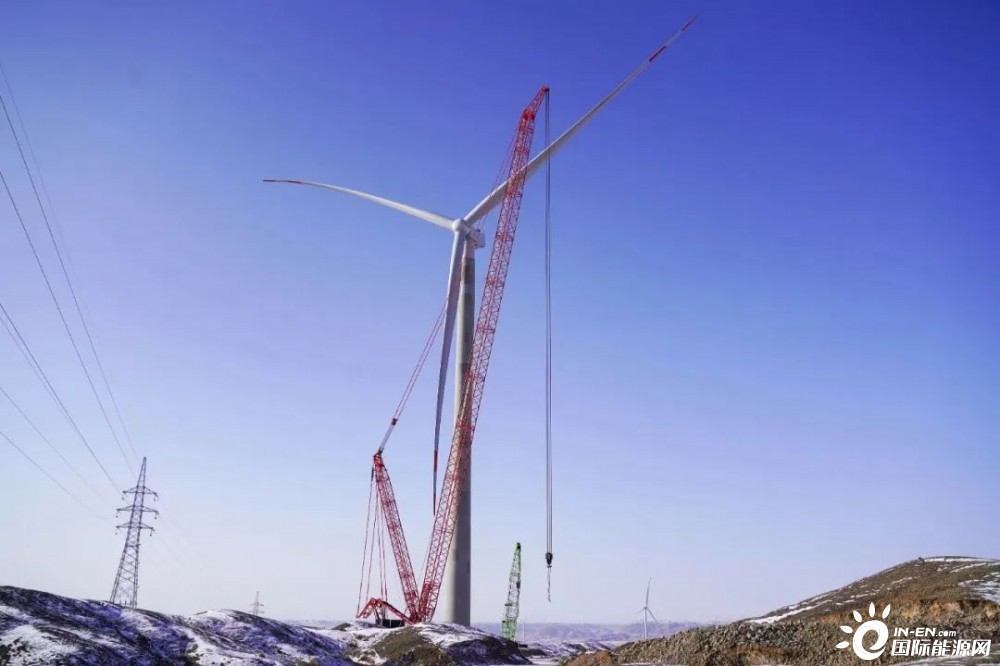

上海电气40万千瓦风力发电项目项目经理 胡程飞:“项目于2022年3月开工建设,9月开始风机吊装,目前64台风机已全部吊装完毕。下阶段我公司将进行风机调试和并网手续办理,尽快完成风电项目并网发电。”

自全县“冬日无闲·大抓项目”活动开展以来,各项目建设企业倒排工期、挂图作战,抢时间、抢机遇、抢要素,克服冬季施工困难和疫情影响,合理安排工期,配足施工力量,确保新能源项目如期完成建设任务。各项目牵头单位跟进服务、主动服务、全面服务,逐项梳理问题清单,强化要素保障,按周排进度、按月抓调度,推动项目建设“天天有新进展、周周有新变化、月月有新形象”,助推县域经济高质量发展。

县发改局干部 孙宏林:“2022年全县实施风光电项目5项78万千瓦,目前高崖子滩28万千瓦光伏发电项目已全容量并网发电,北部滩50万千瓦风电项目已完成风机吊装,下一步我们将继续配合企业做好并网手续办理,尽快完成并网发电,届时全县新能源并网装机容量将达到111.7万千瓦,为全县经济社会发展注入新动能。”
