华润新能源黑龙江富锦150MW风电项目加紧施工,奋力夺取项目建设“全年红”

日期:2022-12-23    来源:富锦电视台  作者:齐悦 梁瑞 李洋

国际风力发电网

2022
12/23
15:01
文章二维码

手机扫码看新闻

关键词: 华润新能源 风电项目 风力发电机组

重点项目是加快区域发展的“强引擎”和“硬支撑”。入冬以来,富锦市积极克服低温、降雪等不利因素的影响,持续加快推进重点项目建设,赶工期、抓进度,奋力夺取项目建设“全年红”。

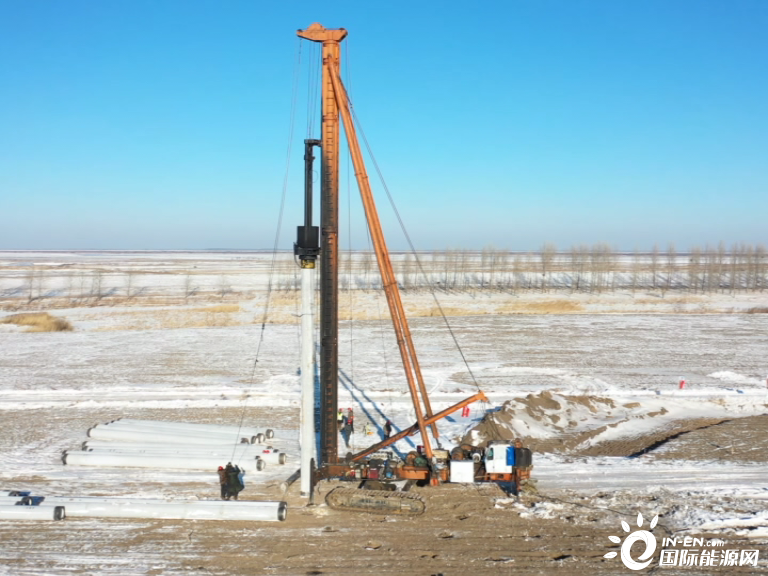

这几天,走进华润新能源富锦150MW风电扩建项目的施工现场,在这里工人们正在紧张调试作业,发电机轰鸣作响,打桩机发出震耳欲聋的声音,呈现一派紧张忙碌的施工场景。华润新能源富锦150MW风电项目是华润新能源风能有限公司富锦市东堤风电场的扩建项目,占地约13公顷,计划建设24台风力发电机组,道路30.84公里,集电线路61.55公里。自项目开工建设以来,市委、市政府不断加强专班服务、靠前服务,积极融入项目建设,为项目安全实施保驾护航。

华润新能源二期项目生产经理宋佳坤告诉记者:“项目建设初期,施工单位遇到了很多困难,尤其在土地征收过程中,问题更多,包保单位在了解情况后,迅速深入农户,积极协调,全力配合。通过一个月左右时间,已经完成了六台风机基础的土地征收工作,还有六台也进行了大部(分),为我们一标段如期的完成生产、竣工奠定了建设基础。”

经济合作中心招商办主任赵发祥表示:“我们将继续加大招商引资的力度,吸引更多的企业落户,同时,加速办理项目建设需要的各项手续,对项目建设设计的项目核准、征地管理、施工许可等工作建立绿色通道,坚持特色特办,急事急办,真正体现富锦温度、富锦速度。”

华润新能源富锦风电项目一期项目已于2015年12月完成运行,截至目前总发电量约8.1亿千瓦时。二期项目于今年10月如期开工,目前已完成道路铺设6583米,风机基础PHC预应力管桩完成110根。

华润新能源二期建设项目现场负责人陈鹏介绍说:“富锦市的二期风电项目于今年10月26日正式动工开工,目前工程建设有序进行。根据计划进度安排,今年年底前完成风机基础第一处理管桩施工和检修道路的贯通,计划明年四月份正式风机承台混凝土浇筑,七月份风机设备正式开始吊装。”

华润新能源富锦150MW风电项目的顺利落地建设是富锦市发展培育战略性新型能源产业、优化能源结构的重要一环。据悉,二期项目投产后可实现年经营收入1.2亿元,利润总额0.57亿元,所得税金0.12亿元,带动就业30人。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
