甘肃华池紫坊畔50MW风电项目风机基础浇筑全部完成

日期:2022-09-20    来源:power通讯员

国际风力发电网

2022
09/20
18:38
文章二维码

手机扫码看新闻

关键词: 甘肃风电项目 风电项目浇筑 清洁能源

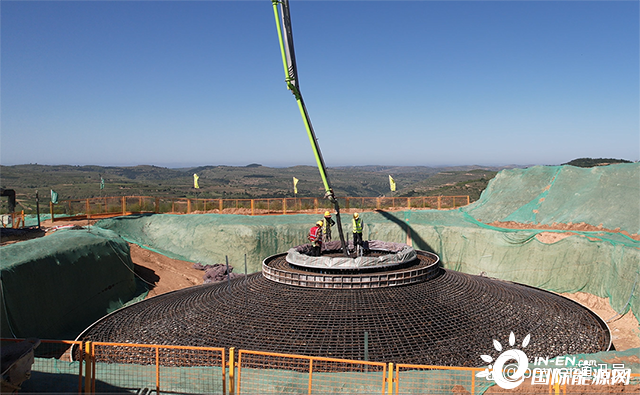

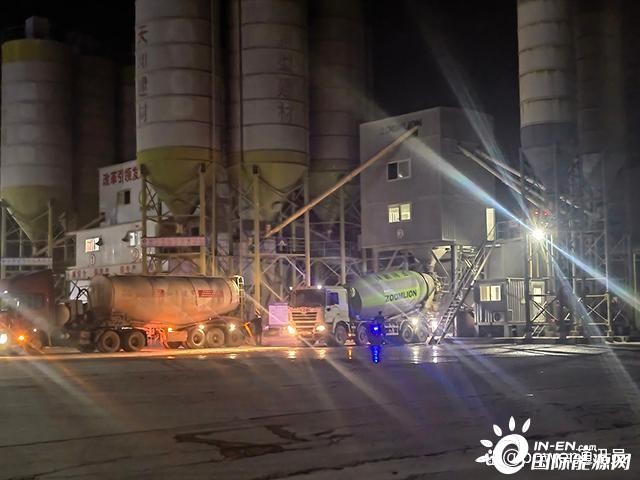

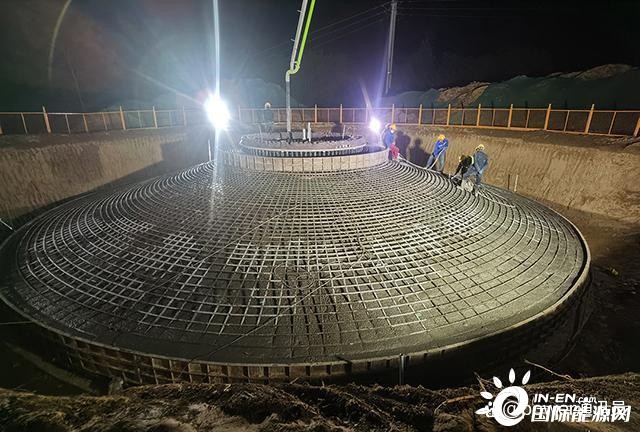

9月18日凌晨,随着最后一车混凝土浇筑入模,成蜀电力集团承建的甘肃华池紫坊畔50MW风电场项目所有风机基础顺利浇筑完成。至此,作为风电项目任务繁重的大体积混凝土施工全部完成,土建工程施工进入尾声。

甘肃华池紫坊畔50MW风电场装机容量50MW,安装12台风力发电机(其中WT175-4200/105机组10台,WT168-4000/100机组2台),12台箱变,新建一座110kV变电站和相应的35kV集电线路。项目建成后预计每年可为电网提供电量113968MWh,按照火电每度电煤耗(标准煤)320g计算,建设投运每年可节约标准煤约3.6万吨,同时有效减少二氧化碳、二氧化硫、烟尘等有害物质的排放。该风电项目环保、低能耗,具有良好的环境效益,并对推进华池县社会经济发展及乡村振兴具有积极作用。

项目所在地山高路险、梁峁高耸,部分风机基础距离远,物资运输难度大、成本高;每一基浇筑需要持续十几个小时,期间道路、车辆统筹协调难度大;夏季气候反常,降雨多,致使工期更加紧迫。面对诸多难题,全体员工合力攻坚,以顽强毅力抢赶施工进度。同时,从风机基坑开挖、验槽到垫层浇筑,再到锚栓安装、钢筋绑扎、模板支设、混凝土浇筑,牢守“安全为先、质量为本”原则,指定专人负责现场安全和质量管控,确保每一道工序均符合规范与要求。

风机基础浇筑的全部完成,标志着项目建设取得重大阶段性胜利。下一步,项目部将继续保持高昂斗志,扎实推动工程项目建设安全、稳定、有序实施,全力实现“当年开工建设,当年全容量并网投产”的既定目标。
