河南商水县谭庄镇25MW分散式风电项目首批风机顺利并网

日期:2021-12-28    来源:中国电建海南电力设计研究院

国际风力发电网

2021
12/28
11:39
文章二维码

手机扫码看资讯

关键词: 分散式风电 风电项目 风电建设

12月26日,在广袤中原大地上,随着风机叶片徐徐转动,历时2个月,公司总承包(EPC)建设的商水县谭庄镇25MW分散式风电项目首批风机顺利并网发电。

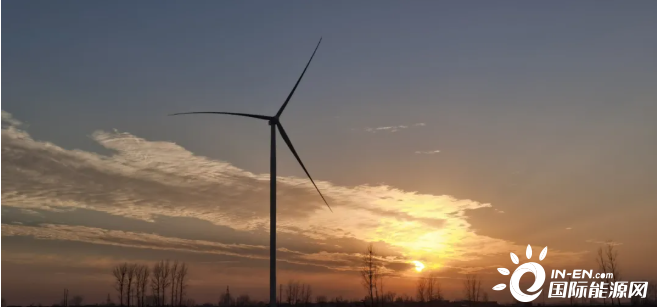

▲“风光旖旎”

该项目位于河南省周口市商水县谭庄镇,是河南省发改委“十三五”分散式风电开发重点建设项目,也是公司今年第四个并网项目。总装机容量为25兆瓦,总投资为2.28亿元,共安装6台4.0MW风力发电机组,同期新建1座35kV开关站(配套储能容量5MWh)。风电机组产生的电能以1回35kV架空集电线路汇流至35kV开关站,通过单回35kV架空线路接入110kV谭庄变电站。

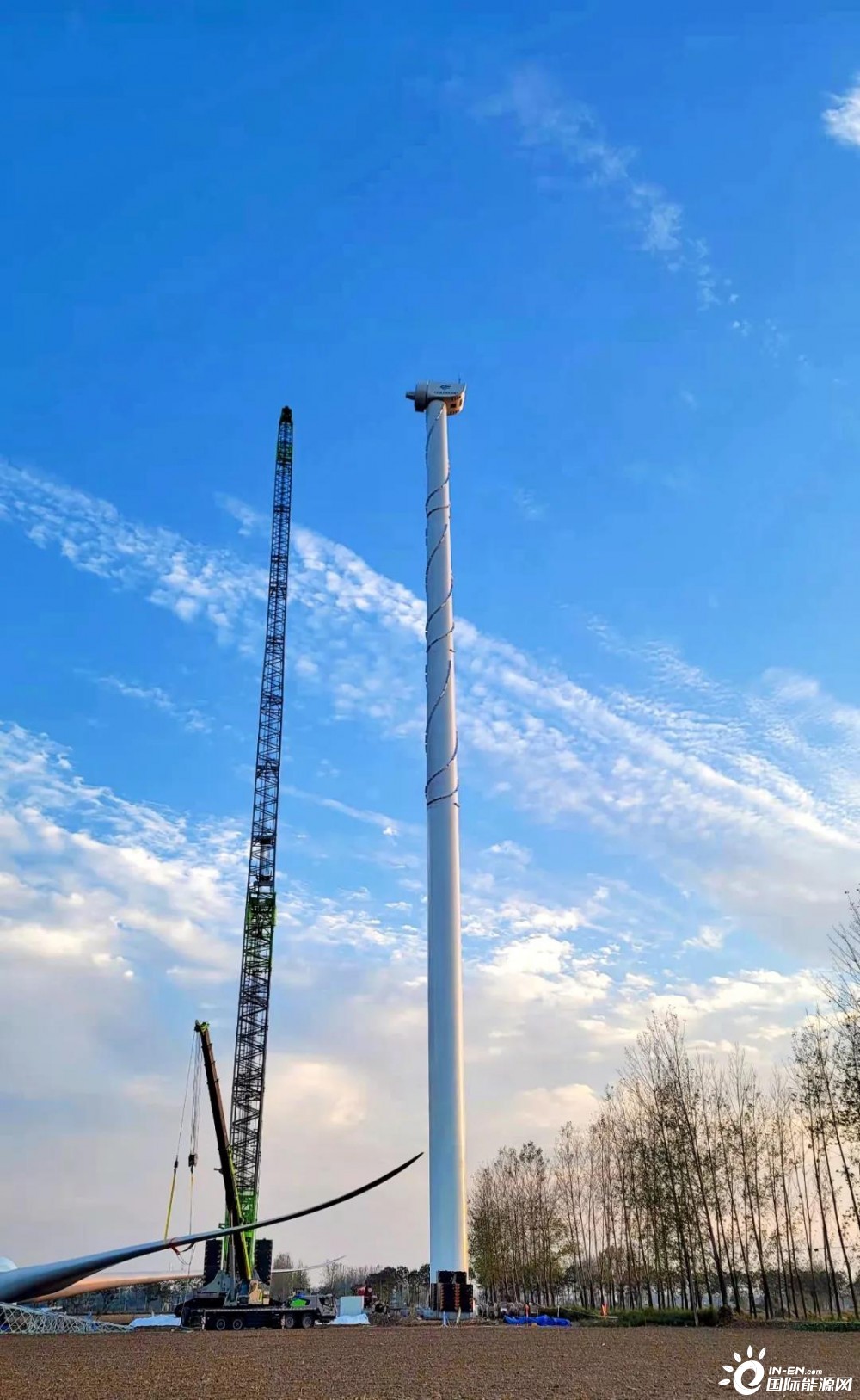

▲风机吊装

2021年10月4日,自首台风机基础浇筑,公司项目部克服了土地政策收紧、疫情管控升级、河南极端暴雨天气、开关站开工滞后等重重困难,经历了从突遇疫情按下 “暂停键”,到千方百计复工复产跑出“加速度”;从因暴雨洪灾建设停滞到多措并举“由慢转快”稳步而上等“过山车”模式。受河南7·20特大暴雨影响,施工现场四处一片汪洋,基坑刚刚排完水,一场雨过后又全部灌满,直到11月现场仍有大片积水。面对困境,项目部全体人员主动放弃休息,坚守一线齐上阵,抽水泵抽水、铺设钢板……三个月的顽强拼搏、超越自我,在积水和泥泞中,一边试一边干,稳稳立起了一台又一台风机。

项目开关站的建设更是一波三折。受疫情和暴雨等原因影响,开关站开工一推再推,导致工期极为紧张。为此,项目部成立了党员先锋攻坚队,从施工协调、设备基础施工、电气安装、设备调试四段重要工序进行全方位程序管控。项目部的党员们充分发挥先锋模范带头作用,以效率补时间,倒排工期,交叉作业,开启“5+2”“白+黑”模式。最终,设备基础完成仅用了75天;从11月20日电气设备进场到12月13日完成所有电气设备安装调试、一次性成功受电仅用了23天;开关站全面受电成功,仅用了59天,用实际行动书写了让人惊叹的“电建速度”。

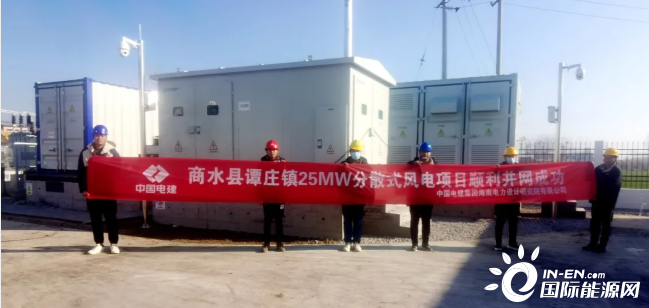

▲谭庄风电项目团队

项目全面建成后,每年可输送清洁电力2.5亿度,节约标煤7.6万吨,减少二氧化碳排放量20.8万吨,为当地发展清洁能源产业、实现经济高质量可持续发展贡献能量。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
