华能在江苏建设的110万千瓦海上风电全容量并网

日期:2021-12-28    来源:中国华能

国际风力发电网

2021
12/28
08:39
文章二维码

手机扫码看资讯

关键词: 海上风电 风电项目 风电建设

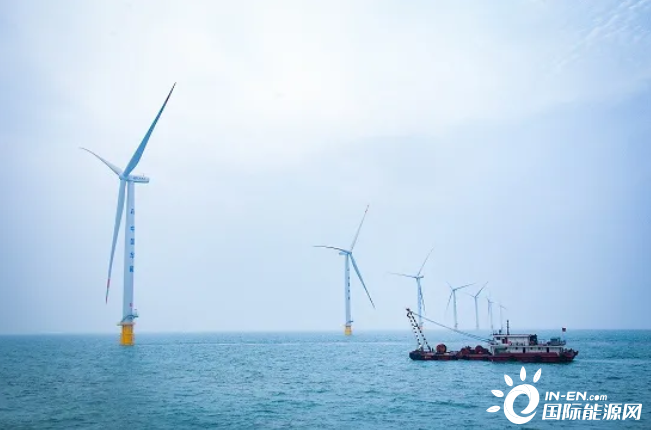

12月25~26日,中国华能集团有限公司在江苏建设的射阳、启东两个海上风电项目共计110万千瓦相继实现全容量并网,年上网总电量超30亿千瓦时,每年可节约标煤约97.7万吨,减少二氧化碳排放约215.6万吨,有效促进当地能源结构调整和社会经济可持续发展。至此,华能在苏建设完成的海上风电规模达251万千瓦,华能“东线”战略在江苏取得重要进展。

华能射阳海上风电项目位于盐城市射阳港海域,总容量30万千瓦,共安装风机67台,年上网电量达8.24亿千瓦时,可满足约103万户普通家庭一年用电量。项目从核准至主体施工完成仅用时22个月,创造了国内海上风电建设周期最短纪录;敷设的海缆长达68.7公里,登陆段拐点多达6处,顶管穿越施工2处,是当时国内最长、施工难度最大的海缆登陆段。

江苏启东海上风电项目位于南通市启东近海海域,总容量80万千瓦,共安装风机134台,年上网电量达22.26亿千瓦时,可满足启东市全年一半用电量。该项目完成了华能牵头研制的首台7兆瓦国产化风机吊装,并首次实现了“三站合一”,即在启东H1、H2、H3三个风场的海上升压汇集到同一座陆上集控中心统一并网,有效降低了工程成本、缩短了施工周期、减少了运维成本。该项目还创造了单月单船完成14根单桩沉桩、单月完成31台风机安装、40天完成72根海缆敷设、15天完成134台风机并网调试送电等多项国内海上风电施工纪录。

今年以来,华能江苏射阳、启东项目建设团队在“控疫情、保安全、保质量”的前提下,科学统筹项目建设进度,千方百计调配船机资源,先后克服地质条件复杂、施工工序交叉多、并网调试施工窗口期极短以及海上风电“抢装潮”带来的多重挑战,高效率、高质量完成工程建设,彰显了华能速度、华能力量、华能精神。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
