12月23日22时07分,国华投资吉林公司乾安余字148.5兆瓦风电项目完成首台风机并网工作,预计12月底实现全容量并网。
项目简介

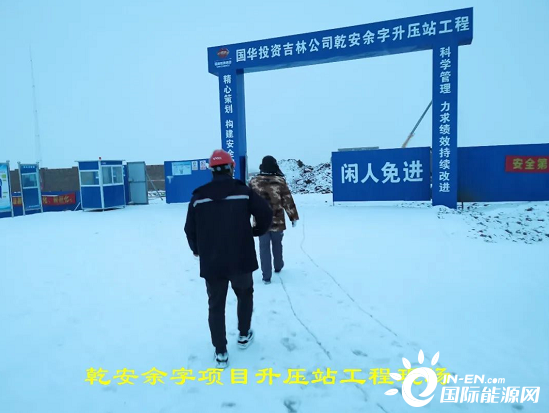

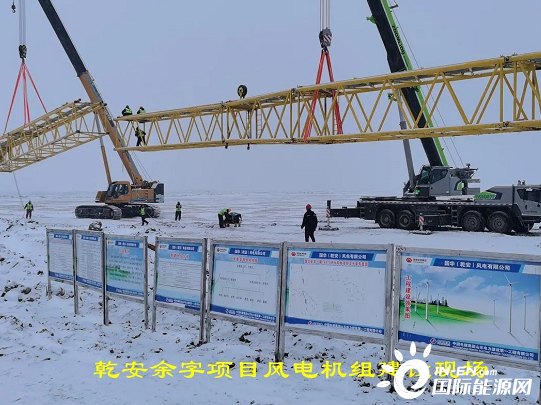

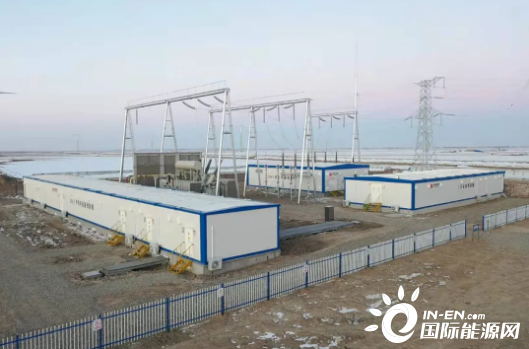

该项目位于吉林省松原市乾安县余字乡境内,总装机容量148.5兆瓦,建设一座220千伏升压站,19公里220千伏送出线路,45台单机容量3.3兆瓦风力发电机组,于2021年6月28日场内道路开工,12月18日完成全部45台风机吊装工作,实现了当年设计、当年获得接入批复、当年投产的目标。
开工以来,在国华投资党委书记、董事长刘小奇的亲自关怀下,党委委员、副总经理王承凯以及工程建设部总经理吴培华多次前往项目现场调研。在上级党委的指导下,项目施工跨过的夏、秋、冬三季,项目团队扛过了每个季节特有的困难,实现了当年设计、当年获得接入批复、当年投产的目标。

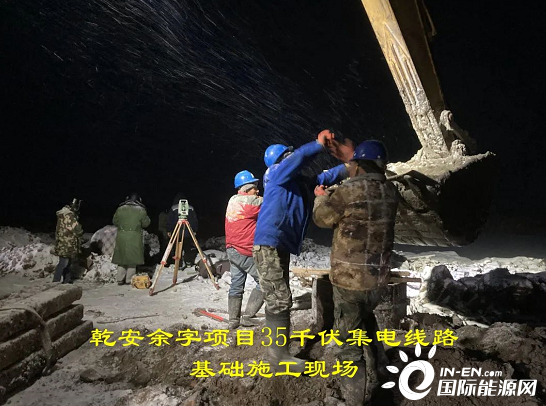

7至8月的夏季雨量极大,降雨频次又极为频繁,给道路和风机基础施工带来了极大的困难;9至10月,全国大部分省份工业企业限电,造成该项目各类设备几乎全部限产或停产,无疑是对本来就十分紧张的工期“雪上加霜”;11月,项目施工各标段达到施工高峰期,又迎来了50年一遇的暴雪天气,道路上1米高左右的积雪使交通严重瘫痪,造成了工期全面停滞,严重影响了整个项目的施工进度……

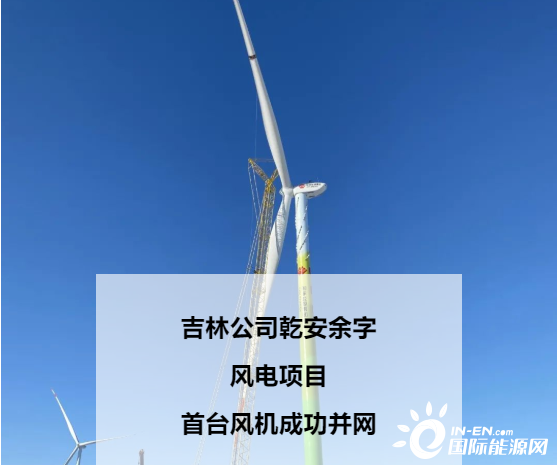

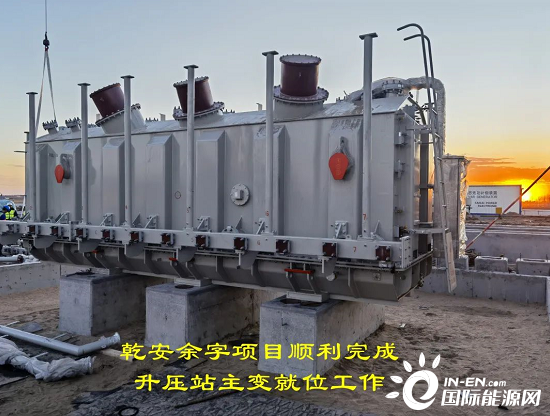

在施工现场的他们,为了联系设备供货,他们反复沟通到一部部手机全部没电自动关机;为了让机器顺利作业,身穿水叉在结着冰晶的水里,用自己的双腿试验水深;为了设备调试成功,裹着大衣站在零下二十多度的现场进行设备巡检……功夫不负有心人,最终,12月18日,项目完成全部45台风机吊装工作;12月22日,项目升压站倒送电一次成功,并在24小时主变静置后,于23日22时7分实现了首台风机的成功并网。
而项目团队依然奋战在现场,为了12月底实现全容量并网而继续拼搏。
