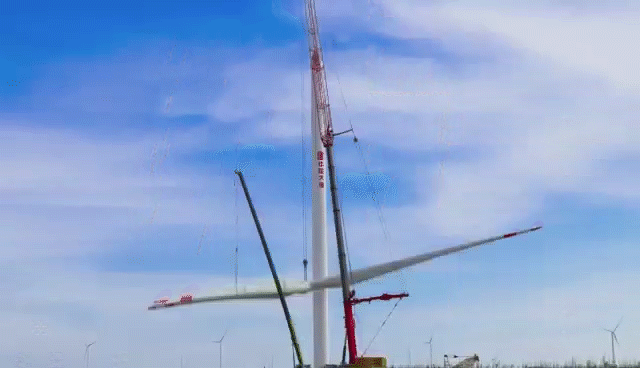

12月22日,随着东一标段74号风机机舱与叶片顺利对接,大唐吉林向阳二期600MW风电项目172台风电机组全部吊装成功。
该项目创造了中国大唐当年开工当年完工、单体容量最大、施工作业面最多的风电项目纪录。

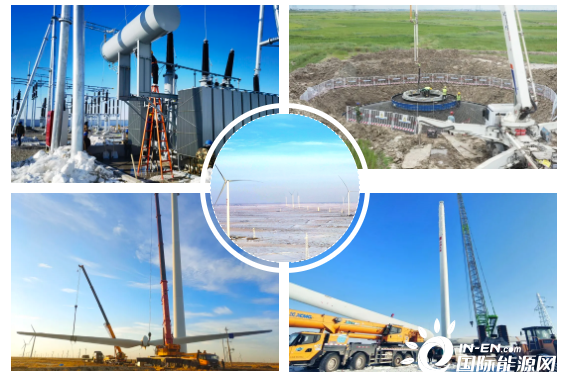

向阳二期600MW风电项目于2021年6月5日正式开工,历时6个月17天,完成风机灌注桩施工,承台钢筋绑扎及浇筑,塔筒与风机吊装,箱变基础、电缆敷设等工作,全面具备并网条件。
项目建设克服现场降水不断、极端天气频发、吊装平台土质松散、进场道路复杂等诸多困难,构建安全措施到位、现场管理到位、干部跟班到位、监督检查到位、责任追究到位的“五到位”工作格局。
积极破解抢装热潮、供货吃紧带来的“卡脖子”“不确定”等问题,成立专项工作组,通过“蹲守”“常驻”式催交,全力确保项目设备供应。
动态调整建设计划,抢抓吊装“窗口期”,优化施工组织,科学安排调度,多工种协同作业,保障工程进度,实现了项目如期安全优质完成。
随着在建的150MW风光互补“光伏+”项目后续投产,大唐吉林公司将建成总装机容量1150MW,中国北方最大“风光储一体化”项目。
