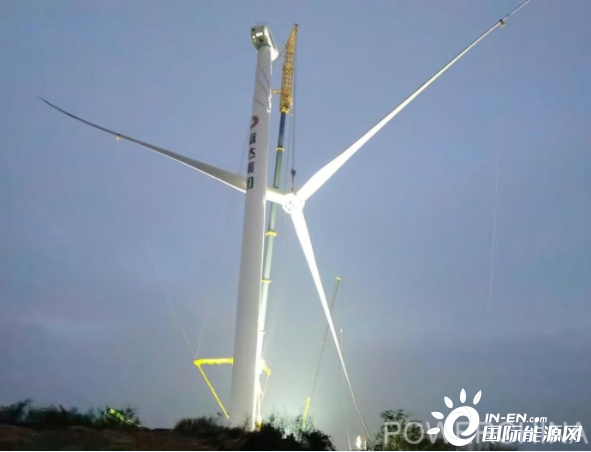

11月16日下午18时,渑池宋沟风电项目5号风机吊装施工顺利完成。自10月中旬吊装施工开展至今,宋沟项目已完成3台风机吊装施工(共8台)。
在施工过程中,项目部积极克服施工过程中所遇到的困难,科学组织施工任务。11月10日至13日,渑池地区遭遇大风天气,现场持续风速为20m/s-23m/s,造成吊装施工无法继续开展。项目部根据实际情况调整现场施工内容,将施工重心由风机吊装转为集电线路基础施工、道路整修、吊装平台整修,并组织项目管理人员全程跟踪指导。在14日具备风机吊装施工条件后,上午5时开始进行吊装,并组织施工人员加班加点,于16日下午17时起吊扇叶,18时顺利就位。
进入施工高峰,项目管理人员自觉加班加点坚守于现场一线,带领施工人员加快施工进度。在施工过程中,项目部注重强化施工质量管理措施,科学把控工序交接,积极推进项目履约责任,在“攻坚60天”内努力完成项目预期全容量并网目标。
