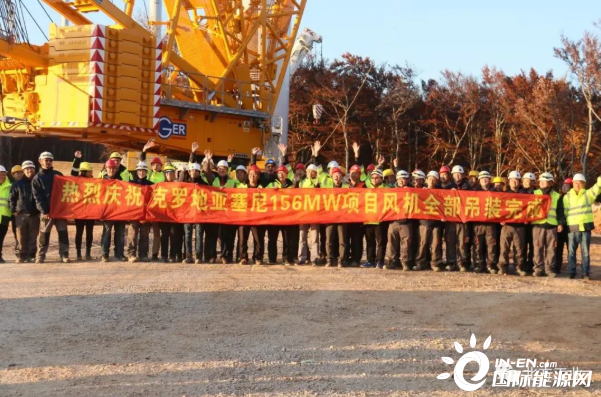

近日,随着克罗地亚塞尼风电项目25号平台单叶片吊具与第三支叶片的自动脱钩,项目风机全部吊装完成,标志着克罗地亚塞尼风电项目在全体项目团队成员共同努力下,历时两年,攻坚克难,成功实现EPC建设正式完工。
科学制定运输安装计划
由于项目批复的Main design中的平台尺寸不足,导致每台风机设备无法提前全部运至现场,只能按照Just in time模式进行安装,另受旅游季影响运输路线经常封闭,项目部对设备运输和安装计划再三打磨,争取做到无缝衔接、完美匹配,不浪费一分一秒。
灵活应对当地恶劣天气
项目所在地所处的Senjska bura是克罗地亚最大的风口区,易受从内陆吹向亚得里亚海的寒冷气流影响。特别是2020年冬季大风、雪、雾、雷电等恶劣天气较多,对风机安装影响很大。
合理优化设备安装工序
风机设备安装采用单叶片安装方式,先在地面上将67米长的叶片翻转90度,然后使用单叶片吊具进行叶片固定和提升,在100米的空中完成叶片和轮毂的对接,这对安装过程中的操作提出了极高要求。项目部组织中方和当地安装公司多次沟通,确保了各方对安装流程中每一个细节的理解无误。
争分夺秒抢工期抓进度
为保证安装进度,从2021年6月开始,项目部新增一台主吊车进行双主吊双工作面作业。此前,当地因动物保护相关规定而禁止夜间施工。在项目部与当地HSE监理公司多次沟通后,在满足当地环境与野生动物保护法的条件下,开始夜间赶工,极大的提高了吊装效率和速度,为全部风机完成吊装奠定了基础。粗略统计从今年5月份开始到安装结束,共计有22台风机是在夜间施工完成。
克罗地亚塞尼风电项目的建设施工期正值全球疫情爆发,特别是面临着欧洲疫情反弹的严峻形势。项目部全体员工坚定信心、团结奋进,一手抓生产,一手抓防疫,在圆满完成所有风机安装的情况下,成功实现无一例安全事故发生,无一中方员工感染新冠病毒。项目EPC建设正式完工后,北方国际塞尼项目团队将全力以赴推进并网发电,确保“一带一路”重点项目“干一个、成一个、亮一个”。
