总价达44.59亿元!大唐新能源1.98GW风机采购结果出炉!这两家整机商列入中标候选!

日期:2021-08-14    来源:风电头条

国际风力发电网

2021
08/14
08:56
文章二维码

手机扫码看资讯

关键词: 大唐新能源 东方风电 明阳智能

国际能源网/风电头条(微信号:wind-2005s)获悉,8月13日,大唐新能源发布“文山州锦屏西风电基地、平坝风电基地和富宁县风电场”风电机组采购中标情况,明阳智能成为此次风机采购第一中标候选人,东方风电成为此次风机采购第二中标候选人。

具体来看,明阳智能报价为445934.375万元,单位报价为2252元/kW;东方风电报价为485166.6万元,单位报价2450元/kW,两者单位千瓦报价差值为198元/kw。

根据记者此前跟踪,该项目于4月2日启动风机采购,风电机组采购包括大唐文山州丘北县锦屏西风电基地、大唐文山州丘北县300MW风电项目、大唐富宁县阿用风电场、大唐富宁县登冒风电场、大唐富宁县荒田风电场、大唐富宁县孔家湾风电场六大风电项目。

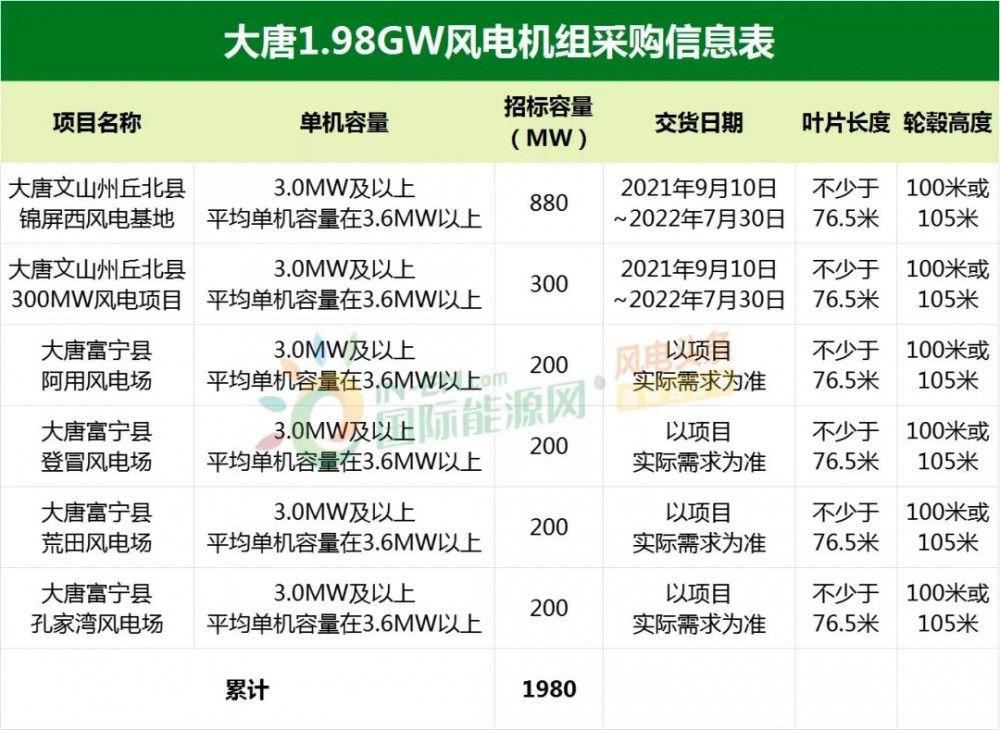

锦屏西风电项目一期已于2021年6月24日获得核准。同时,据记者了解,该项目将采用混排的方式,单机规模在3.X MW、4.X MW、5.X MW、6.X MW的机组均将登场。

在风电机组单机规模方面,本次招标要求风电机组单机规模均在3.0MW及以上,同时又要求整个风电项目平均单机容量在3.6MW及以上。

在叶片和轮毂高度方面,项目要求相同。叶片方面长度要求均不小于76.5米,轮毂高度则集中在100米或105米。

在交货时间方面,除了大唐文山州丘北县锦屏西风电基地、大唐文山州丘北县300MW风电项目要求交货时间在2021年9月10日~2022年7月30日外,其余四个风电项目交货时间均“以项目实际需求为准”。

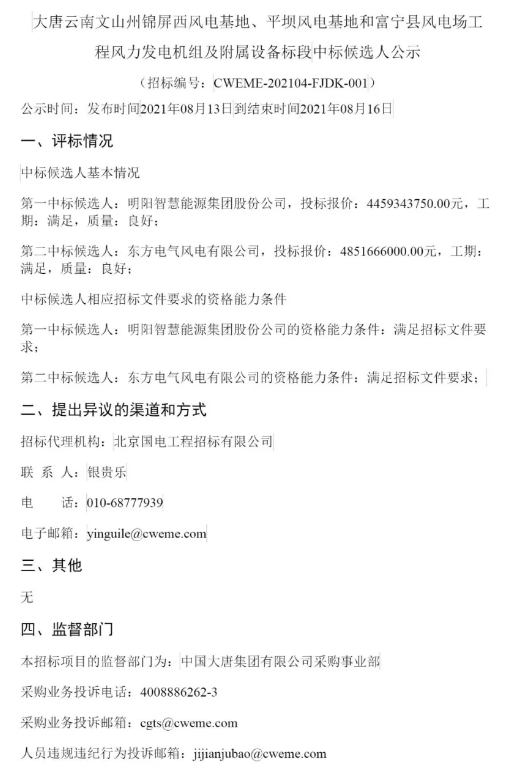

中标公告如下:

来源:大唐新能源


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
×

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
