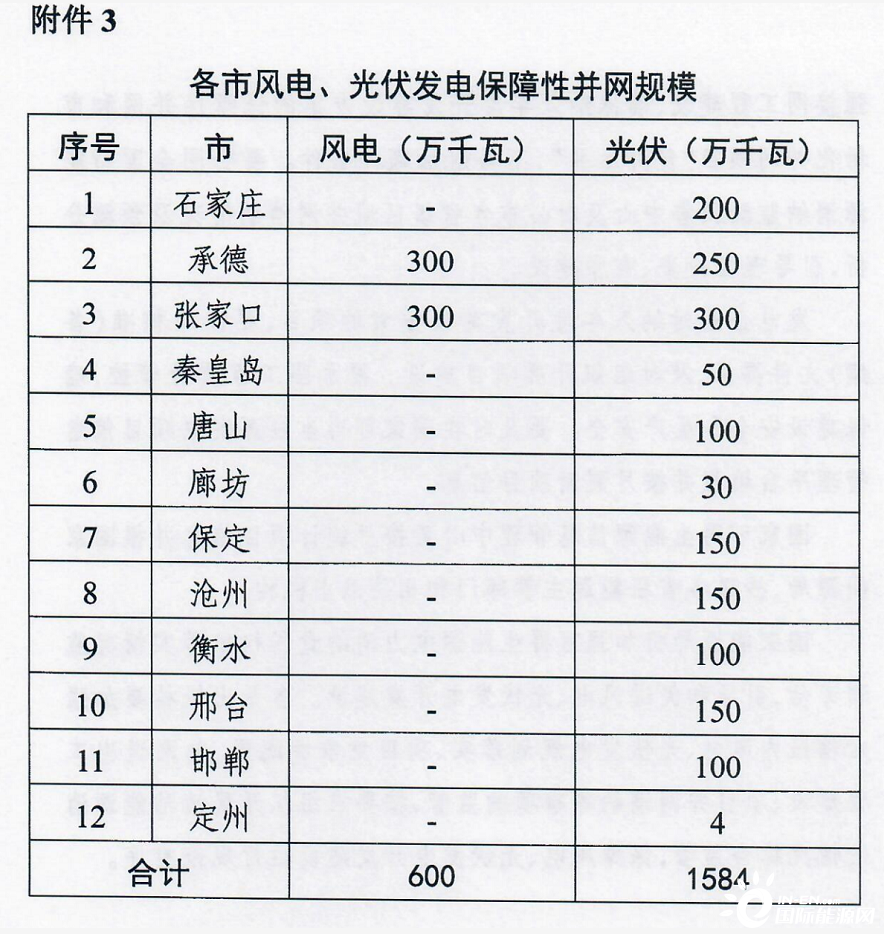

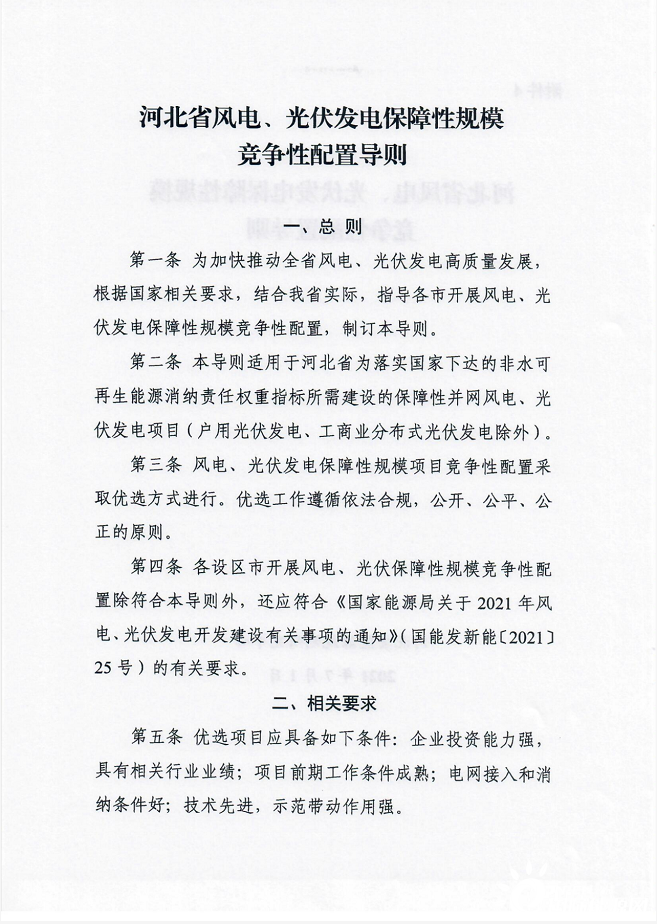

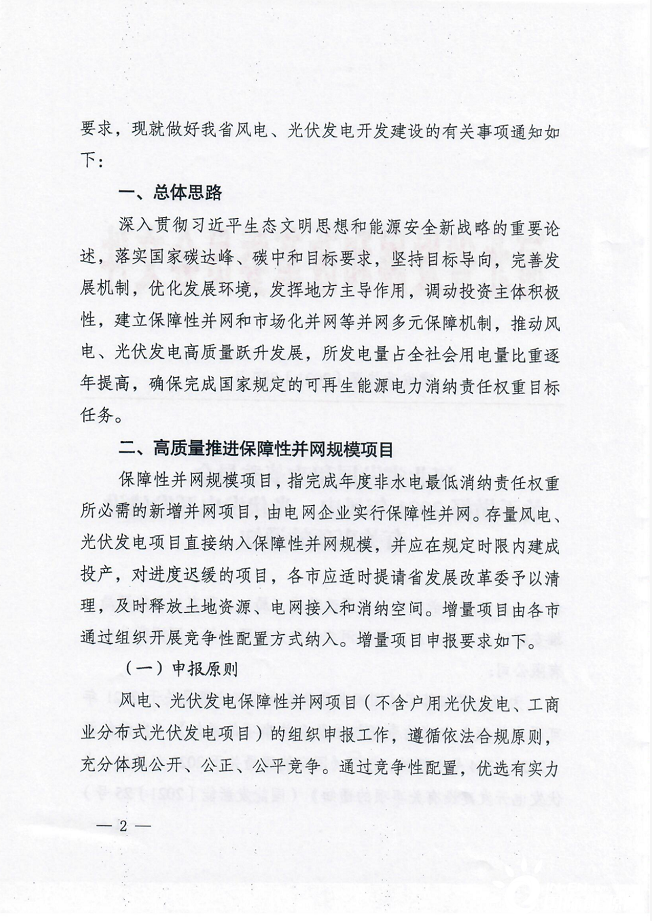

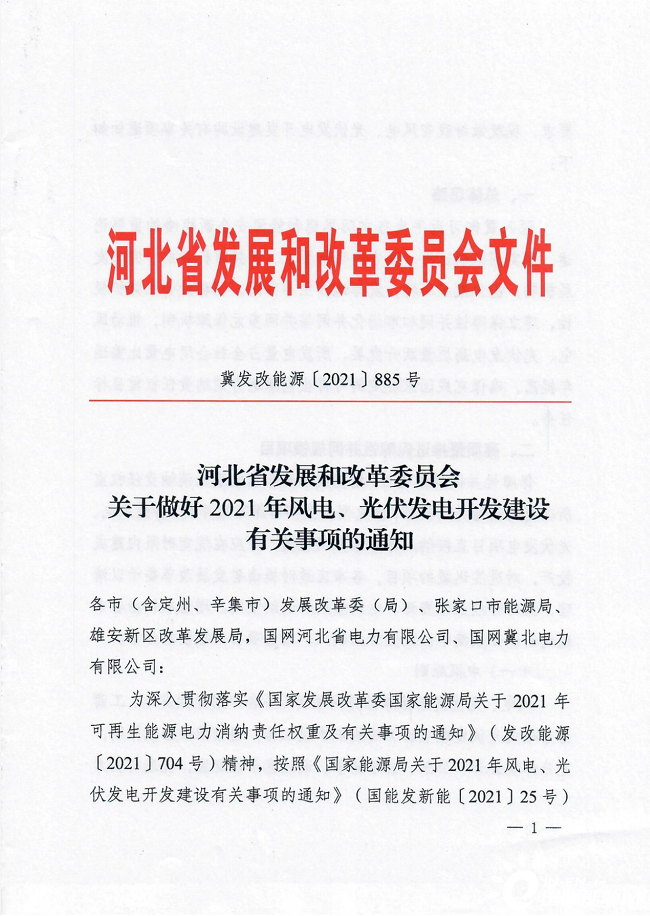

7月2日,河北省发改委正式下发《关于做好2021年风电、光伏发电开发建设有关事项的通知》,提出:

1、保障性规模分配:风电项目6GW,光伏项目15.84GW;

2、并网时间要求:光伏发电项目应于2022年12月31日前全容量建成并网;风电项目应于2023年12月31日前全容量建成并网。

3、竞争性配置分值分布:

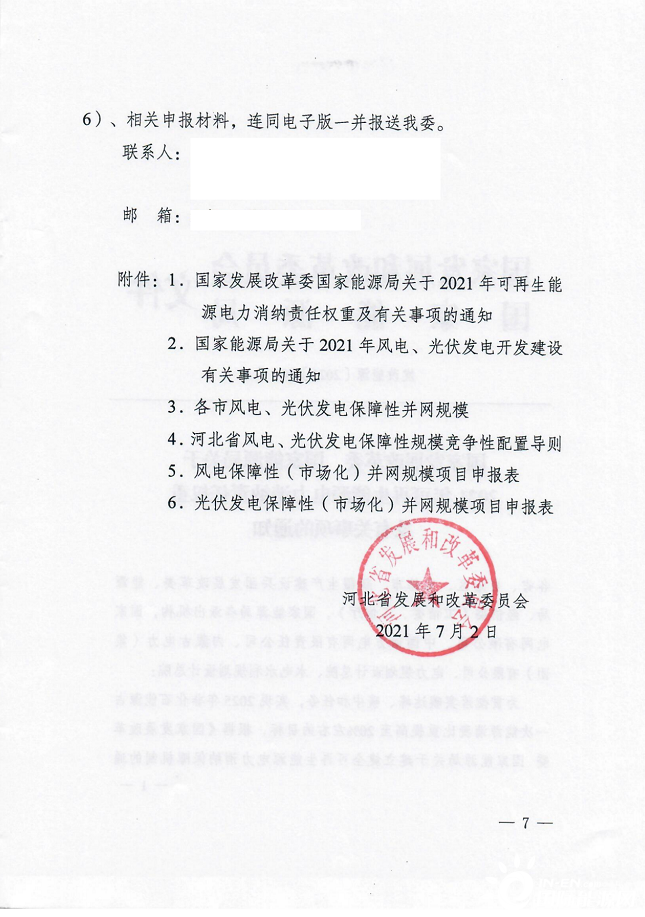

各市分别于7月26日、8月15日前将保障性并网规模项目、市场化并网规模项目请示文件报送河北省发改委。
