广西风光竞争配置:土地、配储能、低电价,严苛条件指向实力开发商

日期:2021-05-10    来源:风电之声

国际风力发电网

2021
05/10
15:25
文章二维码

手机扫码看新闻

关键词: 广西风力发电 风电项目配置 风电项目开发

5月7日,广西能源局下发《关于第二次征求广西2021年度风电、光伏竞争性配置评分办法及申报方案有关意见的函 》。

在风电项目竞争配置评分中,分值占比较高的是:

1. 前期工作情况(36分),包括送出通道的建设,和取得县级以上生态环保部门、林业部门、自然资源部门的支持性意见,其中后者占26分。这意味着,在生态红线不可逾越的当下,开发商的项目规划能否过环保这一关,是关键一环。

2. 储能配置(15分),企业承诺在本次申报项目上新增配置本次申报项目装机容量10%储能装置的得 15分。

储能今年的成本大约为150万/MW,以一个100MW的风电项目为例,配置10%储能,意味着开发商将增加1500万的前期成本。

3. 申报电价(10分),以国家公布的指导电价(广西0.4122元/KWh),如果要获得满分10分,企业需要降低0.025元/KWh,意味着新建项目的上网电价从国家指导电价0.4122元/KWh的基础上,降低至0.3872元/KWh。

4. 配套产业落地(10分),企业如果得到满分,需带动上游整机商、发电机、齿轮箱等企业落户户3家以上。

在光伏项目的竞争配置中,评分占比较高的除了储能和电价之外,土地落实情况占比高达28分,按已解决土地(水域)面积与对应装机容量比例的份,要得到满分,须自己全部解决土地租赁和永久性征地问题。

需要说明的是,有开发商透露,“近期两广地区土地租赁价格暴涨,部分地区的土地租赁价格,从之前的800元/亩/年,上涨到了2000元/亩/年。”

成本增加、电价降低、资源换产业,“3060碳中和目标”支撑起风电、光伏广阔的市场前景,但平价时代来临,各地严苛的竞价考核机制打造出高门槛,无一不指向更有实力的开发企业。

换言之,未来的风电、光伏行业,开发商的头部集中度,也将进一步提高。

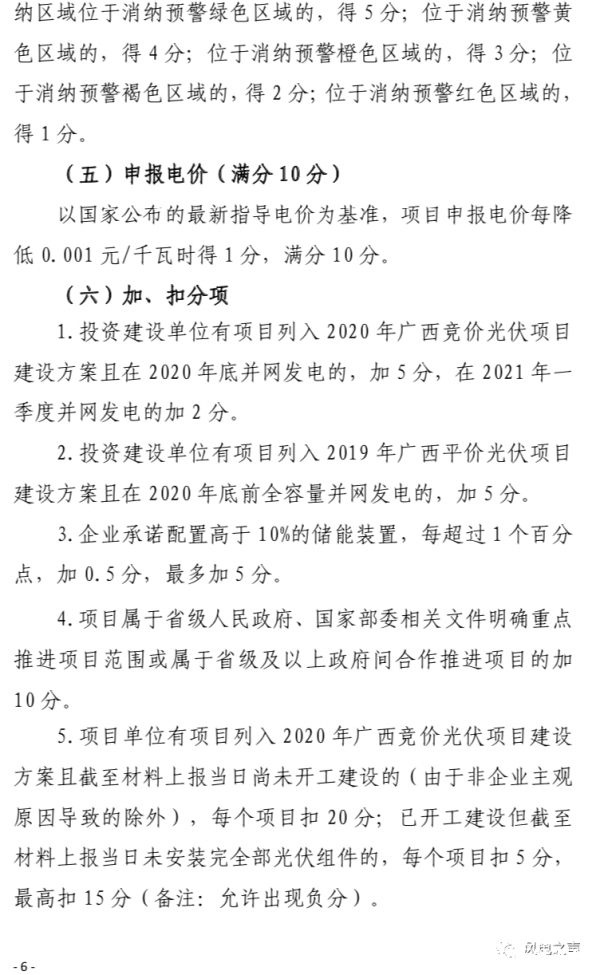

以下为文件原文:




返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发新闻

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网
