当前位置: 风电网 » 风电项目 » 正文

山西平遥南山5万千瓦风电全容量并网:爬冰卧雪斗严寒,争分夺秒保电价

日期:2021-01-12    来源:国家电投集团能源科技工程有限公司  作者:陈战杰

国际风力发电网

2021
01/12
09:53
文章二维码

手机扫码看资讯

关键词: 国家电投 山西风力发电 风电项目并网

12月29日早8时40分,随着#10风机的并网发电,升压站操控室内爆发出热烈的欢呼声,国家电投平遥南山5万千瓦风电项目全容量并网行动步入了最后冲刺阶段。截至12月30日17时38分,随着最后一台风机并网发电,平遥新能源公司顺利完成“保电价、保投产”的任务目标!

平遥南山5万千瓦风电项目位于山西省晋中市平遥县孟山乡境内,总装机容量50MW,共安装22台风力发电机组。项目自核准后就被列入了山西省晋中市重点工程名录。

平遥风电于2019年10月22日正式开工建设,在项目初期和建设过程中可谓困难重重,受制于山高路陡、通讯不畅、外送线路进展未开工、风机设备供货、新冠疫情、吊装机械价格一路飞涨等因素,但平遥新能源公司全体员工并未被困难吓倒,在总经理陈战杰的带领下,平遥公司协同项目部制定了科学严谨的施工方案和里程碑计划,全体人员立军令状誓保平遥年底全容量发电。

在平遥新能源公司的统一指挥下,各参建单位积极准备共同渡过了年初的新冠疫情期,并于3月18日正式复工复产。施工期间,各单位领导身先士卒,带领所属单位全体人员克服了山高路险和大件运输难、夜间吊装、设备供应滞后、农民阻工以及阴雨雾雪天气不利天气等诸多影响,保障了项目里程碑节点的一步步实现。

针对风机吊装和外送线路施工难度大,在公司领导、工程部、物资部的大力支持下,平遥公司联合项目部专门成立攻坚小组,形成了现场、总部、设备厂家和现场、总部、国网公司同心协力、攻坚克难的良好局面。随着一套套叶片、塔筒、机舱、轮毂、发电机的进场吊装和一基基铁塔拔地而起,平遥项目逐渐迎来了胜利的曙光。

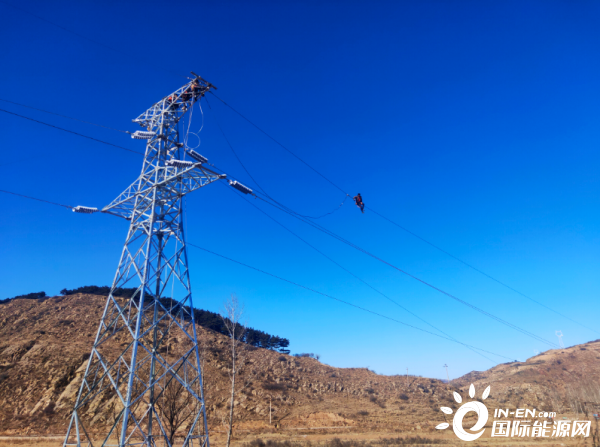

平遥送出线路工程和新建对侧站工程都是国网晋中电力公司投资建设的项目,工程原定投产日期为2021年6月30日。平遥新能源公司为了完成“保电价、保投产”的目标,主动协助国网晋中供电公司完成送出线路和新建对侧站的各项手续办理,最终以提前6个月的优异成绩完成了送出线路和新建对侧站的建设工程。

进入12月份,在风电场工程、送出线路工程、对侧站工程还未全部完工的情况下,平遥公司安排专人蹲守省国网和晋中国网以及各施工现场,在不到一个月的时间里,完成了风场、送出、对侧站的质检、联调、对点、启动、并网的一系列复杂工作,创下山西省电力工程的投产记录,并获得国网公司领导的一致好评,给予“国家电投平遥精神”的赞美。

平遥公司注重劳逸结合,在公司党委和工会的组织下,开展了丰富多彩的业余生活,设立图书角并组织“迎七一”专题活动,丰富员工日常生活,让员工有个温暖的家,才能有更强的斗志和精力去工作。

踏破青山人未老,风景这边独好。在世界文化遗产——平遥古城,一群朝气蓬勃的新能源人,顶着寒风,冒着酷暑,承袭着老一辈国家电投建设者的光荣传统,发扬着不怕苦不怕累的精神,咬定青山不放松,围绕着“双保”目标,真抓实干,一步一个脚印,最终完成了平遥项目全容量并网的任务,为公司转型发展添砖加瓦。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
