国内首座斜桩植入嵌岩导管架基础升压站完成安装!

日期:2020-12-30    来源:三峡新能源  作者:杨斌

国际风力发电网

2020
12/30
08:40
文章二维码

手机扫码看资讯

关键词: 三峡新能源 海上风电 风电导管架基础

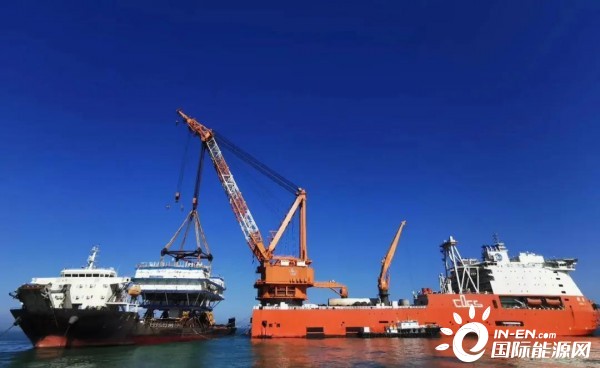

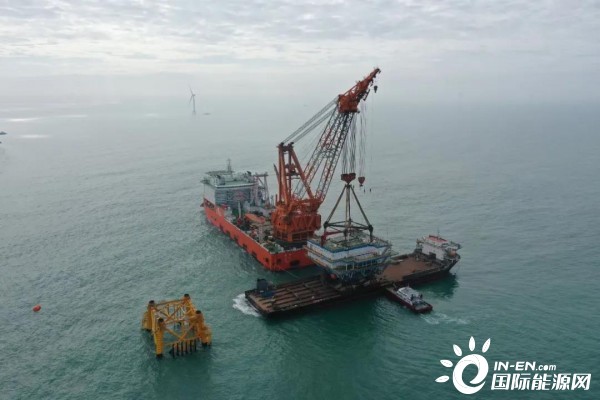

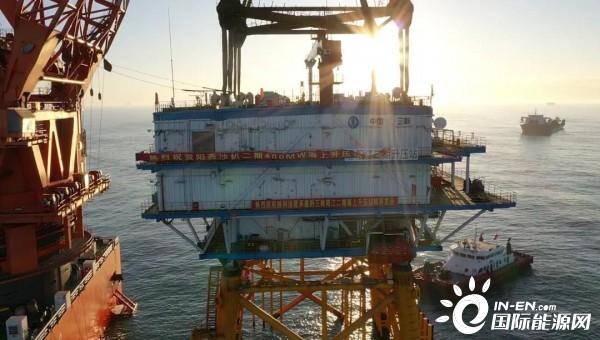

12月27日17时28分,经过9小时连续奋战,广东阳西沙扒二期400兆瓦海上升压站顺利完成吊装。

这是国内首个使用斜桩植入嵌岩导管架基础的海上升压站,作为海上风电场的“心脏”,升压站成功吊装,也为三峡阳江沙扒二期项目按时建成投产吃下一颗“定心丸”。

该海上升压站上部组块长42米、宽39米、顶标高36米,总重量2972吨。作为今年全国首批复工复产项目,阳江沙扒二期项目海上升压站建造工程于2020年4月20日在胜利油建龙口项目部开工。面对新冠疫情、海上风电装备材料紧缺等困难,项目团队认真统筹规划施工组织,积极对接材料生产、出运、安装各个生产环节,并在重要环节项目安排专门人员驻厂监造。在确保施工安全和工程质量的前提下,细化施工方案,全力加快建设进度,紧盯时间节点,倒排工期,挂图作战,于10月5日完成建造,10月10日完成出厂验收,相较于同期、同容量的在建海上升压站,建造周期提前45天。

南海海域冬季施工窗口期短,风急浪高,今年更是台风频发,仅十月和十一月就先后经历了“沙德尔、莫拉菲、浪卡”等9个台风过境影响。阳江项目密切关注施工海况,紧紧抓住短暂的2天施工窗口期,为确保海上升压站在48小时内顺利完成吊装,积极组织承建单位召开海上升压站吊装专题会,吊装计划精确到每小时,同时邀请其他建设单位资深技术人员建言献策,最终历时9小时顺利完成升压站吊装,一举打破南海海上升压站吊装时间记录。

下一步,项目团队将与各参建单位共同努力,攻坚克难,加快电气调试进度,确保海上升压站如期投运。


返回 国际风力发电网 首页

风电资讯一手掌握,关注 风电头条 储能头条 微信公众号

看资讯 / 读政策 / 找项目 / 推品牌 / 卖产品 / 招投标 / 招代理 / 发文章

风电头条

储能头条

0条 [查看全部]   相关评论

国际能源网站群

国际能源网 国际新能源网 国际太阳能光伏网 国际电力网 国际风电网 国际储能网 国际氢能网 国际充换电网 国际节能环保网 国际煤炭网 国际石油网 国际燃气网

购买阅读券

×

20张阅读券

20条信息永久阅读权限

19.9

  • ¥40.0
  • 60张阅读券

    60条信息永久阅读权限

    49.9

  • ¥120.0
  • 150张阅读券

    150条信息永久阅读权限

    99.9

  • ¥300.0
  • 350张阅读券

    350条信息永久阅读权限

    199.9

  • ¥700.0
  • 请输入手机号:
  • 注:请仔细核对手机号以便购买成功!

    应付金额:¥19.9

  • 使用微信扫码支付
  • 同意并接受 个人订阅服务协议

    退款类型:

      01.支付成功截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      02.付款后文章内容截图 *

    • 上传截图,有助于商家更好的处理售后问题(请上传jpg格式截图)

      03.商户单号 *

      04.问题描述
