江苏能源资源对外依存度高,煤炭、石油、天然气等都需要从省外调度,但江苏东部濒临黄海,南通至连云港海岸线全长954千米,这里又是打造“海上风电三峡”的理想之地。2020年,在国家能源集团奋力完成“四个确保”的关键时刻,一场“向深蓝进军,与时间赛跑”的战斗,正在全国海上风电产业的领军者——江苏海上龙源公司如火如荼地展开。
江苏首个复工的新能源项目
2020年初,面对突如其来的新冠肺炎疫情,江苏海上龙源公司严格执行集团公司疫情防控决策部署,积极筹备防疫物资,强化人员返岗管理,全力落实复工条件,把在建项目工期影响降至最低。
日本“钻石公主号”邮轮上新冠肺炎疫情的大规模传染,给江苏海上龙源公司在建的射阳海上风电项目复工敲响了警钟。
“当时我们也很犯难,‘钻石公主号’新闻大家都看到了,船上空间密闭,是发生聚集性感染事件的高危区域。但是我们不能干瞪眼,船上还有人留守,他们应该是安全的,后来我们就想到,施工船对外‘隔绝’,可以有效控制人员流动,我们要把这个有利条件充分利用起来,为复工复产做好准备。”
季晓强是该公司分管工程的负责人,他在现场对记者回忆年初急迫的形势,仍历历在目。他把想法向公司党委汇报后,该公司认为应该利用施工船环境封闭的有利一面,只要严把进场人员入口关,稳步推动项目复工就会按期实现。公司经过仔细研究、反复论证,制定了海上施工船疫情防控具体措施:
落实防疫物资,确保口罩、护目镜、酒精、消毒片、体温计等物资提前进场,为返岗人员身体健康提供基础保障。
积极沟通协调地方政府,在全国核酸检测资源紧缺情况下,争取到部分名额分批次用于返岗人员,做好排查登记,把好复工“健康关”。
严控输入风险,建立人员行踪台账,只允许“在库”人员返岗进场,并在隔离期满后,严格做好个人日常防护措施,并定点登记个人体温。
“我们提前梳理800余名基建人员,首批筛选83名骨干返岗,隔离检测合格后,同本地职工共130人于2月初下海驻船,做好了复工准备。”工程部的杨光对当时的情况如数家珍。
全面复产复工
图丨射阳40万千瓦海上风电场全面复工复产
2月10日,江苏海上龙源公司成为当地7家首批复工复产企业之一,射阳海上风电项目是江苏省首个复工的新能源项目,40余艘参建船只未发生新冠肺炎感染事件,建设进度均与节点保持同步。复工以来,工程人员长期坚守一线,驻船及外派时间最长超130天,为项目有序推进提供了坚强保障。
国内离岸最远的海上升压站
根据国家新政策,完成核准(备案)的存量海上风电项目需要在2021年12月31日前全部机组完成并网,方可享受中央财政补贴。一时间,全国掀起“抢装”浪潮,海上风电设备供货困难,施工船只紧张。
“若设备供应滞后,施工船将开赴其他项目,工期滞后将数以月计。” 负责设备吊装的龚镇向记者表示。
2018年以来,江苏海上风电核准755万千瓦,更是加剧了“抢装”形势。

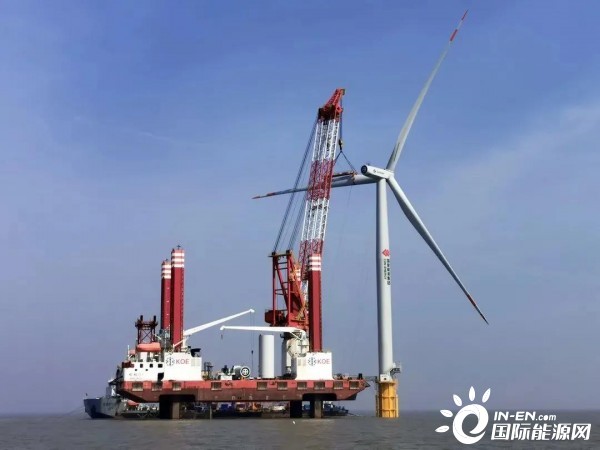

随着海上风电项目的规模化发展,江苏海上龙源公司的项目也从潮间带走向深蓝,射阳海上风电项目升压站成为了目前国内离岸最远(56公里)的海上升压站,最远风电机组离岸80公里,从岸边过去单程至少4个小时。
江苏海上龙源公司多措并举,抢占设备和施工资源,特别是5000吨吊机“新振浮7号”,是国内唯一适用射阳海上升压站吊装的船舶,通过积极协调,最终争取到4天作业时间。联系海上升压站制作单位增派人员,将工期由7个月压缩至6个月内,确保按期发运。
在码头,我们遇见了此次海上升压站吊装的总指挥施勇,他向我们详细介绍了,这个庞然大物是如何从岸边“快递”至海里的:
海上升压站从江苏南通赢吉重工码头平移100米至半潜驳“汉拿山”号,短短的百米距离,耗时约4个小时。
上船后,海上升压站乘坐“汉拿山”号半潜驳,从江苏南通赢吉码头拖航200海里至射阳海上风电项目海域,耗时约70小时。
起重船“新振浮7”号和“汉拿山”号定位于海上升压站基础西侧200米位置,从定位至挂钩起吊,升压站“飘”了4小时。
“新振浮7”号“拎”着海上升压站平移至基础正上方,缓慢落钩就位,又“坐”了约2小时。
冲刺投产

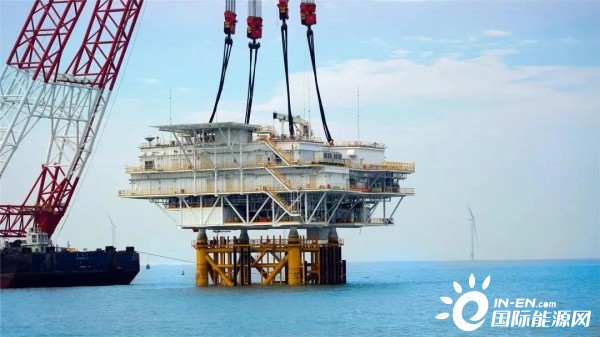

图丨已经与基础合拢的海上升压站
9月17日,随着焊接及灌浆作业顺利完工,标志着射阳海上风电场海上升压站安装工程全部结束。目前,射阳海上风电项目90台4.5兆瓦的风机基础沉桩全部完成,正在全力冲刺,实现项目年底投产。
利用小时同比增加146小时
海上风电开发属于创新型产业,涉及高端装备制造、高新技术研发、材料科学、空气动力学等多个前沿科学领域。面临铺设复杂、盐雾腐蚀、海浪载荷、海冰冲撞、台风破坏等突出难题,江苏海上龙源公司扎实开展安全生产专项整治,全面提高每台风电机组的利用小时数,颗粒归仓,集腋成裘,通过增加发电量稳步提升企业效益。
江苏海上龙源公司认真落实安全环保一号文与安全生产专项整治三年行动计划,深入贯彻习近平总书记作出的“从根本上消除事故隐患”的重要指示精神,不断完善安全责任制,形成班子、部门、风场及班组四级安全责任清单。修订完善应急预案等制度,包括自然灾害类6项、事故灾难类9项,构成了覆盖范围广、操作性强的安全生产制度体系。
加强安全知识宣贯,开展“安全月”主题教育、“安康杯”竞赛等活动,铸牢安全思想防线。认真梳理海上风险点及危险源,定期开展台风过境、海上救援等应急演习,提高应急处置能力。
针对海上通达性差、交通时间长的情况,与第三方签订一架AS365“海豚”直升机服务合同,用于海上应急救援交通,大大提升快速响应能力。

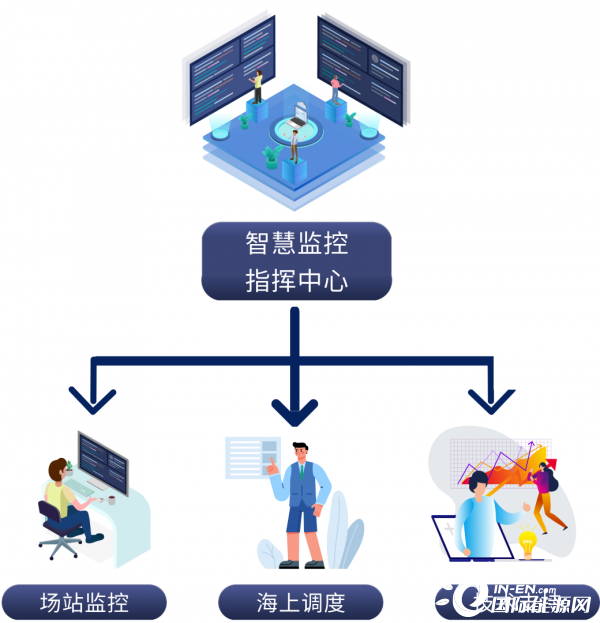

记者在该公司智慧监控指挥中心了解到,该中心下设场站监控、海上调度、技术支持3个机构。
目前,江苏海上龙源公司海上风电场已全部覆盖无线信号,为打造“无人值班、少人值守、集中运维、区域检修”相结合的智慧生产体系创造了条件,让生产管理真正拥抱大数据时代。
“在疫情导致全社会用电显著下降情况下,公司风电机组利用小时1997小时,同比增加146小时。公司未发生一般及以上责任事故,未发生轻伤及以上人身伤亡事故,连续安全生产超3500天。”
监控中心的吴晓辰在屏幕上展示了生产运行情况,他表示,通过设备精细化维护和智能化管理,公司安全生产形势持续向好,发电量实现了同比增加。
监控中心支持风电场常用数据规约,支持主流风机通信协议,具备强大的数据分析功能。
调度中心可取得国家气象局相关气象数据,具备精细化海洋气象预报功能,可实现海上未来10天气象精准预测和4小时极端气象预警,预报准确率超95%。
技术中心主要负责集中攻克各类技术性难题,为前方运检人员提供技术支持。
全力冲刺
2010年9月28日,江苏海上龙源公司3.2万千瓦的16台风机全部竣工投产,实现了全球海上(潮间带)风电场零的突破。“十年磨一剑”,2020年,江苏海上龙源公司积极克服新冠肺炎疫情不利影响,前三季度公司完成发电量21.8亿千瓦时,同比增加18%,利润同比增加32.3%。目前,射阳40万千瓦海上风电项目施工接近尾声,大丰60万千瓦海上风电项目已顺利完成首根风电基础沉桩,各项工作进展均优于预期。江苏海上龙源公司正以推动海上风电高质量可持续发展的实际行动,全力冲刺四季度,为集团公司完成全年目标任务添砖加瓦、增光添彩!
