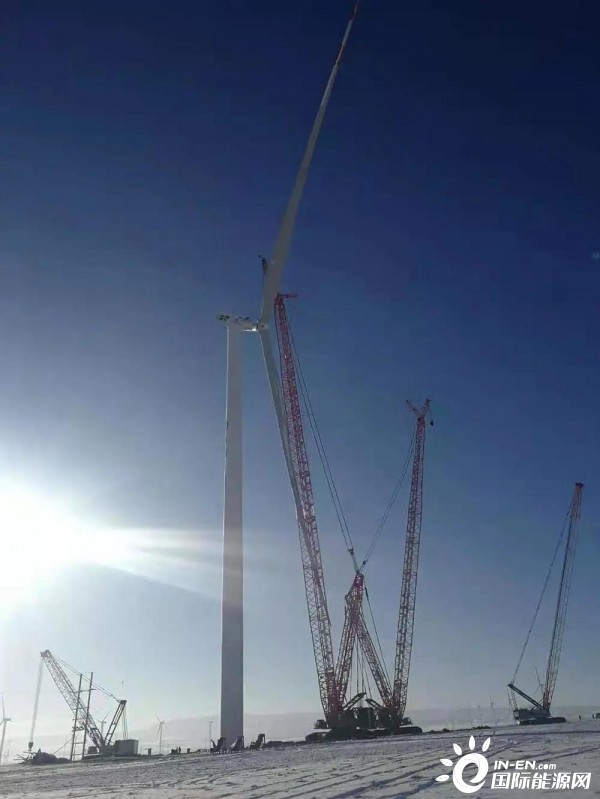

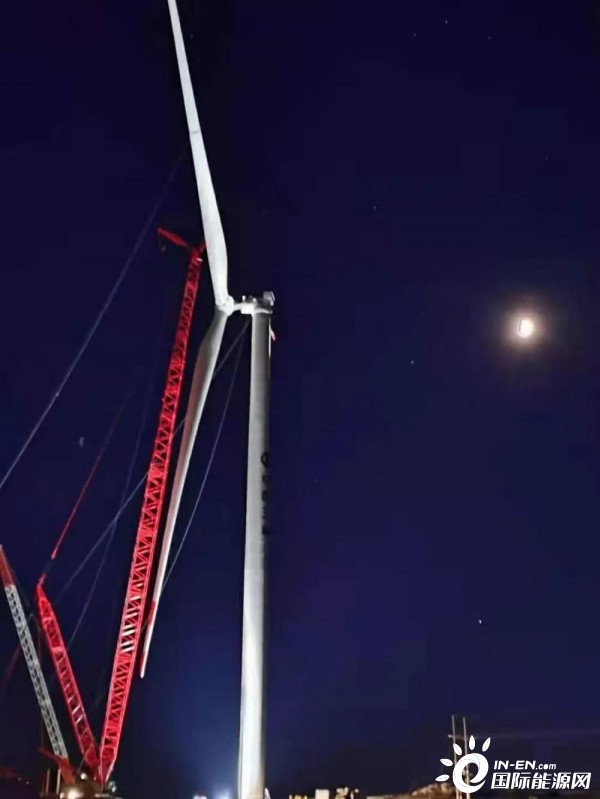

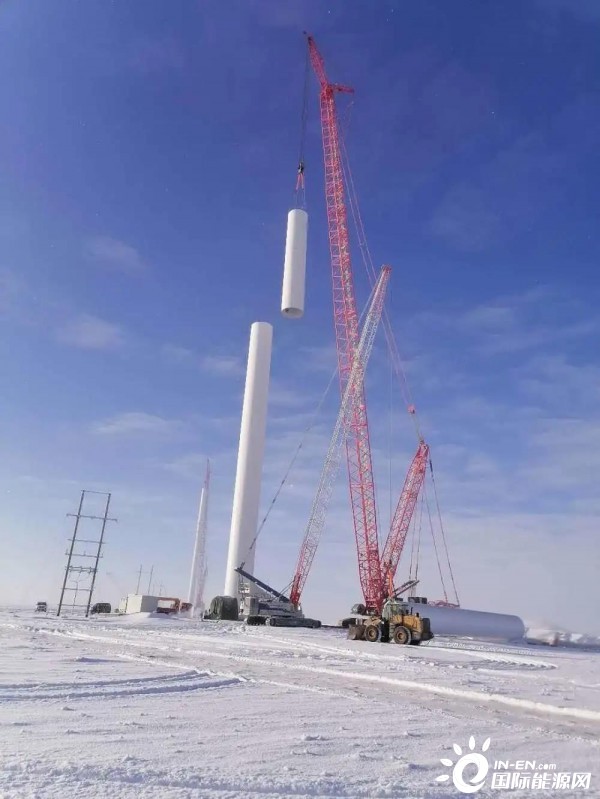

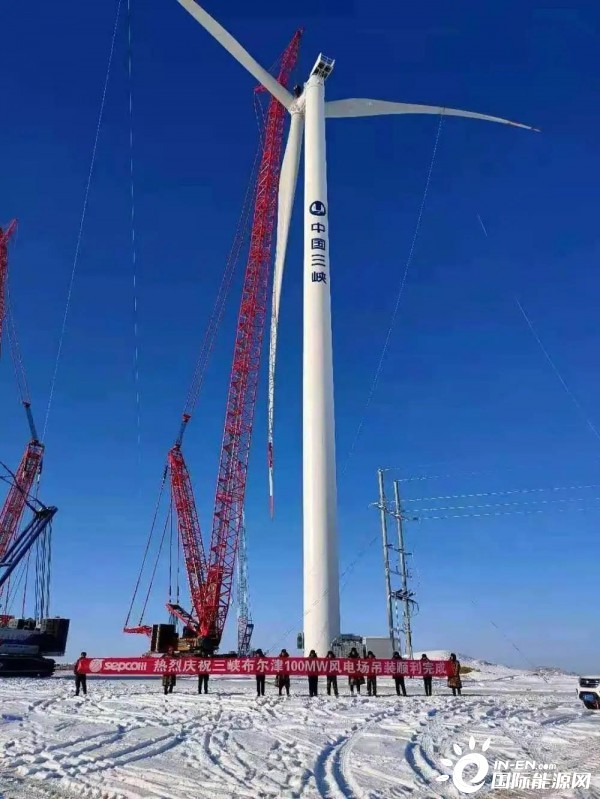

12月16日,伴随着最后一支叶轮与机舱在百余米高空实现精准对接,标志着三峡新能源城西一期50MW、二期50MW风电项目22台风机全部完成吊装。
该项目位于新疆阿勒泰地区布尔津县,风电场距离布尔津县城约10公里,海拔在460米~630米之间,局部地区地形略有起伏,交通地形良好。本项目安装10台单机容量4MW机型风力发电机组,单台重量约为234吨,12台单机容量5MW的风力发电机组,单台重量约为288吨,是国内陆上风电批量应用单机容量最大的风电项目之一。
自项目开工以来,分公司各部门主动作为,积极坚守施工一线,全体员工上下一心,凝心聚力,争分夺秒,主动克服抗疫情、保电价、抢装潮等重重困难,精准施策,着力破解项目建设中遇到的各种难题,为项目早日完工提供了坚强保障。在风机吊装现场,分公司员工组成售后服务小组,积极解决在吊装和电气设备安装遇到的问题,时时刻刻在一线为每一台风塔的顺利吊装保驾护航。
下一步,新疆分公司也将再接再厉,积极配合做好后续的风机验收、调试等工作,为风机全面并网发电奠定坚实基础。
