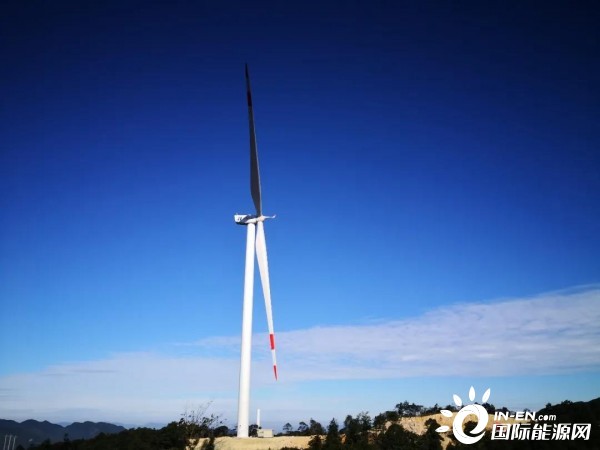

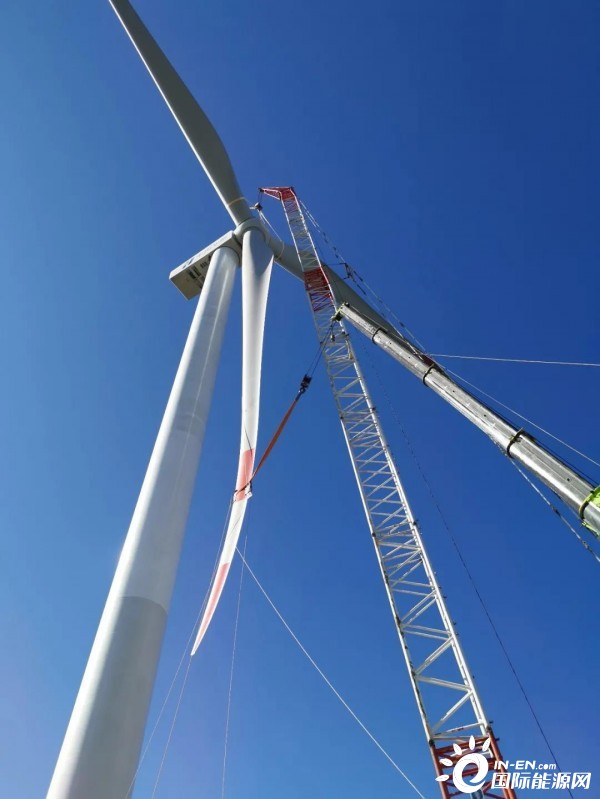

2020年12月11日10:08分华能连城天子壁风电场项目F01风机叶轮与机舱完美对接,标志着华能福建清洁能源分公司首个开发建设的陆上风电项目吊装任务全部完成!

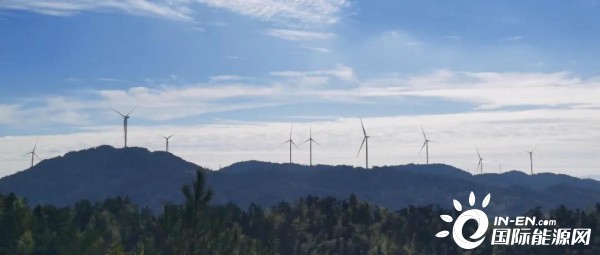

华能连城天子壁风电场项目总装机容量43.6MW,共安装12台海装H140-2.5MW风力发电机组和4台海装H146-3.4MW风力发电机组,配套建设一座110kV升压站。
本项目于2019年5月动工建设,在项目建设过程中,项目管理部充分发挥华能“千方百计、千辛万苦、千言万语”的三千精神,成功克服山地场址受限、大风大雾天气频繁、大件设备运输受阻及高空作业安全风险大等诸多难点,通过深入贯彻安全文明施工理念,严格落实安全管理规定,稳扎稳打,扎实推进工程施工进度。

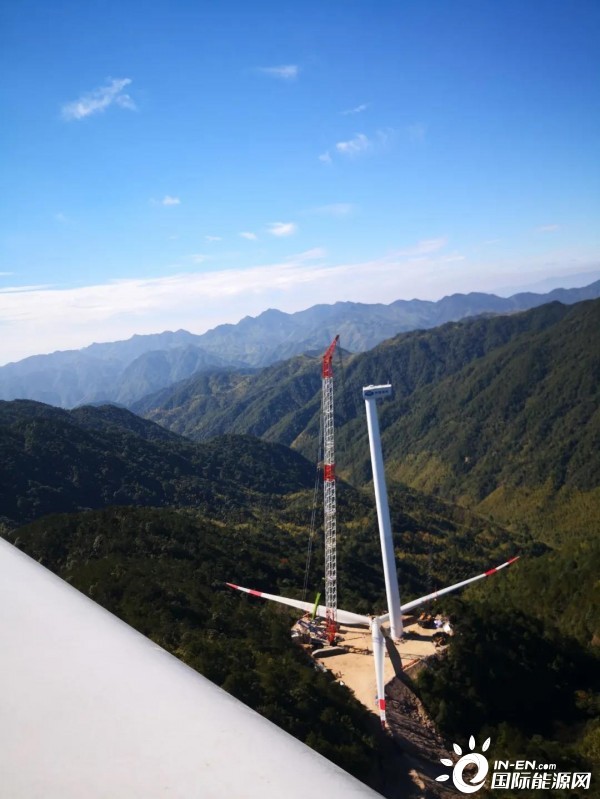

从2020年9月5日650t主吊设备正式进场至2020年12月11日全部风机吊装完成,共历时98天,提前完成了百日风机吊装的节点目标,更是创下了单月完成7台整机吊装、3天完成1台风机吊装的清能速度。
下一步,项目管理部将再接再厉,加快风机电装及并网调试速度,全力以赴,向年内全容量并网目标最后冲刺!
