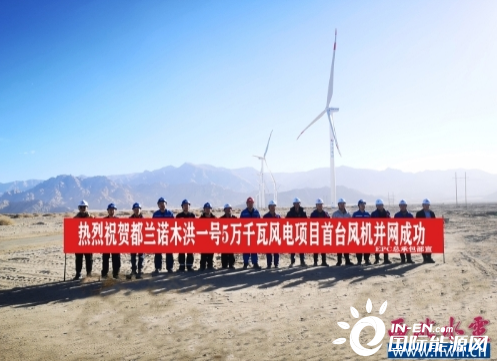

11月15日,由公司投资、建设、运营的都兰诺木洪一号5万千瓦风电项目首台风机并网成功,标志着该项目正式进入发电运行阶段。
本项目位于青海省海西州都兰县诺木洪地区,装机规模50兆瓦,设计安装23台2.2兆瓦风机。项目自今年4月1日开工,8月25日完成首台风机吊装工作,在公司相关领导及部门的支持下,在各参建单位的共同努力下,总承包部克服疫情及高海拔、大风扬沙天气、资金紧缺、工期紧、任务重及人员少等不利因素影响,在项目实施期间统筹规划、精准部署,始终以质量、安全为前提,保质保量完成了并网前各项施工及调试工作。
10月23日,项目现场组织召开了机组并网启动会,项目各参建单位负责人和主要人员参加会议,就并网前各项准备工作进行再落实、再部署;11月9日,总承包部向青海省海西州电力公司调度中心申请升压站并网;11月11日,总承包部接到调度同意并网调令;11月12日,项目升压站及35千伏集电线路一次性带电成功;11月15日,经过近一个月连续奋战,项目终于实现成功并网。总承包部将以此为契机,继续合理安排剩余22台风机并网工作,为全容量并网打下坚实基础。
