11月19日17时23分,位于太康县常营镇黄冈村西南方向2号机位的叶轮与机舱连接,河南龙源太康分散式项目的首台风机吊装顺利完成!标志着该项目进入全面安装阶段,为项目顺利并网投产迈出重要一步!
项目简介
河南龙源太康分散式风电项目是龙源电力今年在豫投资开发的首个分散式项目,也是龙源电力“十三五”期间首批分散式风电项目之一,位于河南省周口市太康县常营镇。该项目总容量12兆瓦,共4台风机,单机容量3兆瓦,塔筒高度高140米,叶轮直径156米。投产后每年可提供绿色电能3400万度,可供约3万-4万户人家用一年。
项目建设回顾

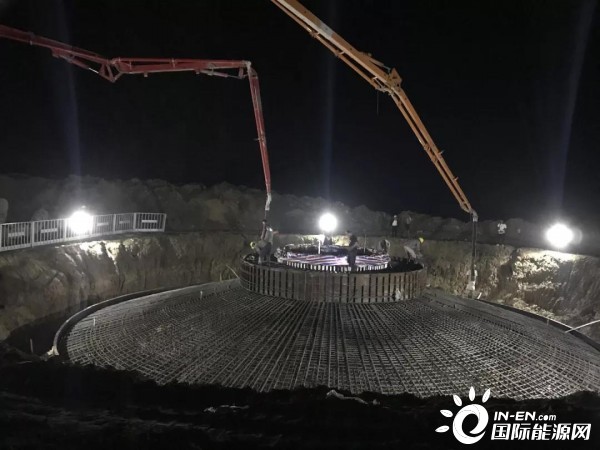

2020年7月15日——首台风机基础开始浇筑,标志着项目正式开工建设。
2020年7月16日——首台风机基础浇筑完成,为风机顺利吊装打下坚实基础。

2020年9月19日——塔筒进场,风机有了钢铁“脊梁”。
2020年11月10日——主吊起勾,风机吊装的有力“臂膀”。

2020年11月14日——叶片进场,风机有了第一片“翅膀”。
2020年11月17日——叶轮组装完成,风机吊装进入最后一步。
2020年11月19日——河南龙源太康项目银城风电场首台风机吊装完成!
项目整体进展
风机基础全部浇筑完成。
送出线路架线全部完成。
集电线路架设电线路进度:导线架设9.207/10.824km。
风机已吊装一台,其余三台塔筒机舱均已进场。
开关站和对侧间隔已通过验收,具备送电条件。
打赢“两保”攻坚战
河南龙源太康项目自开工以来,在公司领导的多方协调和项目部全体员工上下一心、攻坚克难的决心下,克服了村内道路狭窄、雨天道路软陷、大叶片运输困难和天气不稳定等重重问题。同时项目部全体员工主动放弃休假,长期驻场,积极与当地政府和村民协调耕地问题,严格按照施工管理要求定期召开工程进度总结和安全管理会议,坚持把安全文明施工放在首位,全力推进工程进度。
太康项目首台风机顺利吊装完成,为推进后续吊装积累了宝贵的经验!同时也为项目如期投产、打赢“两保”攻坚战迈出重要一步!
