“主吊摘钩!咱们一期项目顺利完工!”项目部微信工作群内的一则信息让大家瞬间活跃起来,纷纷点赞。11月2日,随着连接叶轮与主机的螺栓拉伸至验收值,位于阳西沙扒海上风电场的16号机位风机安装完成,至此三航局阳西沙扒海上风电项目一期工程宣告完美收官。

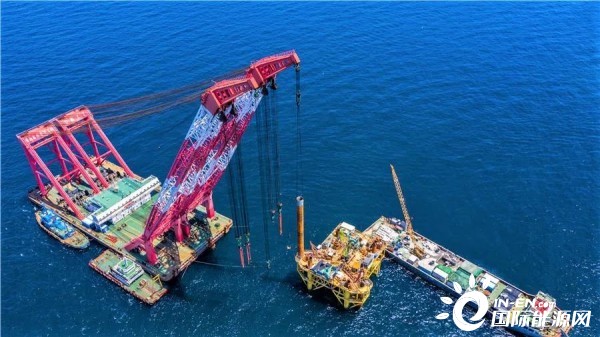

阳西风电施工现场
但是,在项目建设之初,项目建设团队顶着很大压力。
原来,2019年1月,三航局中标阳西沙扒海上风电一期第二批次工程,项目建设团队马上就加班加点铺垫前期工作,3月已经陆续进场,却被告知是进场最晚的参建单位。“这对我们无疑是当头一棒,我们其实能感觉到,各参建单位对我们的实力有质疑。”项目班子成员潘晓炜回忆道。
但是,在阳西沙扒这片海况复杂的海域,光靠进场早,并不能解决问题。项目建设团队基于进场早期对海况和海域气候扎实的调研,制定了详细的生产计划,早已为后续工程的推进打下了坚实的基础。

项目建设团队在研讨优化技术方案
很快,海况多变的风电场海域就给所有参建单位来了个下马威,接连的八级以上大风夹杂着涌浪给工程推进带来了极大阻力。一众施工船舶纷纷在进场——无法施工——撤场几种状态中切换,不稳定的海域环境让所有参建单位碰得鼻青脸肿。
而此时,三航局建设团队的前期铺垫开始一步步发力,基于对海洋数据的精确分析,他们获得了在风浪中寻觅宝贵窗口期的“超能力”。“敌进我退,敌退我进。我们在半年内不断突破极限,还创下了97天窗口期内,顺利完成17根国内最长、最重、直径最大的钢管桩基础施工及3台风机安装的纪录。这个纪录在其他风场或许成绩平平,但在阳西这块海域,就是精准计算天气所能达到的最佳成果。”潘晓炜介绍。
“磨刀不误砍柴工,三航局值得信赖!”2019年年底,业主发来表扬信,并追加6台风机基础及安装施工任务。一期项目此时共需要完成23台单桩基础施工和配套的23台风机安装施工。

阳西项目施工图
终于得到业主的认可,项目建设团队沉浸在胜利的喜悦中。而且时至冬日,风浪威力收敛许多,项目建设团队踌躇满志,认为只要保持这个生产节奏,下一个胜利指日可待。
可天有不测风云,突如其来的新冠疫情,不仅打破了原本的施工节奏,还使项目接连错过了春季宝贵的连续施工期。这种情况下,想如时完成节点难如登天,项目建设团队一时间倍感压力。
“去年咱们把双船抬吊优化为单船单钩起吊翻身施工工艺,大大提高了单桩施工工效,今年咱们得动动脑筋,让风机安装再提速!”3月底的复工视频会上,项目部班子成员们决定带领青年人才队伍开展新一轮的“头脑风暴”,竭尽所能抢回因疫情影响的施工进度。
结合去年安装风机的现场施工情况,项目建设团队成立QC小组,着手分析施工中可能影响时效的因素。通过一一验证,很快他们便发现,在原有的风机安装施工方案中,吊装顺序是影响风机4节塔筒时效的关键所在。

阳西风电场建设图
“把塔筒全部转运至起重船甲板,不但造成甲板拥挤,在转运第二、三、四节塔筒过程中,主吊机也会不可避免的闲置。”小组组员们决定对塔筒转运顺序做出调整。经过大家数十次比对模拟,最终决定将原本的塔筒吊装顺序由原本的“一、二、四、三”调整为“二、一、三、四”。“主吊机不间断工作,工序衔接更紧凑。而且,先转运第二塔筒能够直接节省它的安装吊座时间。”施工员赵文豪解释道,“这么一来,能比以往吊装4节塔筒节省出近7个小时,相当于一台主机的吊装时间。”
很快,项目团队在复工后的首台风机上验证了这一工法,工效果然得到了大幅提高,项目部QC小组也因此荣获“2020年度工程建设质量管理小组活动二等奖”。
借着三航局针对特殊风场制定的“专项计件奖励”办法的“东风”,现场人员也愈发干劲十足,轮班24小时作业不停歇。“工效提高了,奖励又那么诱人,咱们就算在海上漂一年也没问题!”青年施工员们打趣道。最终每台风机的安装时间从5天压缩至70个小时,项目部将每月风机安装速度稳固在4台以上。
“好饭不怕晚,打败所有质疑,我们做到了!”在一期项目技术总结会上潘晓炜激动地说,“后续的二、三、四、五期项目施工任务,我们要继续勠力同心,迎难而上,为阳江市民交上一份满意的答卷!”
